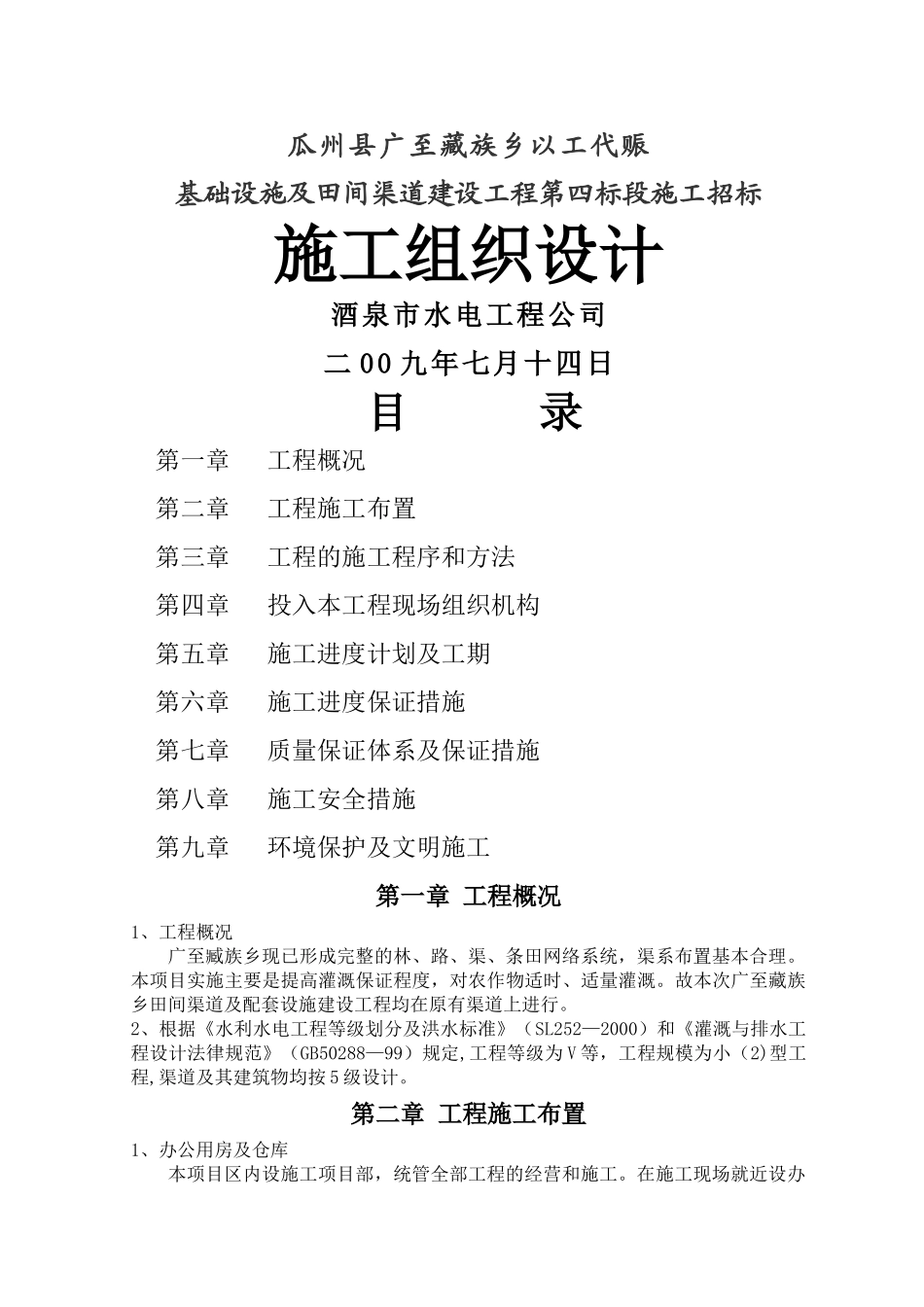

瓜州县广至藏族乡以工代赈基础设施及田间渠道建设工程第四标段施工招标施工组织设计酒泉市水电工程公司二 00 九年七月十四日目 录第一章 工程概况第二章 工程施工布置第三章 工程的施工程序和方法第四章 投入本工程现场组织机构第五章 施工进度计划及工期第六章 施工进度保证措施第七章 质量保证体系及保证措施第八章 施工安全措施第九章 环境保护及文明施工第一章 工程概况1、工程概况广至臧族乡现已形成完整的林、路、渠、条田网络系统,渠系布置基本合理。本项目实施主要是提高灌溉保证程度,对农作物适时、适量灌溉。故本次广至藏族乡田间渠道及配套设施建设工程均在原有渠道上进行。2、根据《水利水电工程等级划分及洪水标准》(SL252—2000)和《灌溉与排水工程设计法律规范》(GB50288—99)规定,工程等级为 V 等,工程规模为小(2)型工程,渠道及其建筑物均按 5 级设计。第二章 工程施工布置1、办公用房及仓库本项目区内设施工项目部,统管全部工程的经营和施工。在施工现场就近设办公点、仓库及预制场。办公生活用房和仓库在当地租设民房或自带简易帐篷解决.2、材料堆放各种水泥购买后,直接运至施工现场入库,统一码放、领用.并作好防潮处理。3、施工用水工程施工用水及生活用水水源由业主负责协调提供,施工现场配置水泵、发电机、输水管及洒水汽车一套,施工点设水罐贮水供施工用.4、施工供电施工用电自备柴油发电机发电。5、施工通讯 施工通讯采纳手机,施工项目部配一台传真机对外联系。6、施工布置总平面图(附后)。第三章 工程的施工程序和方法一、土方开挖工程1)施工技术人员根据施工图和控制网点,对渠道中心线、高程点、边坡线(边线)进行测量定线,测放每一断面的开口轮廓位置。2)由于本工程属于旧渠改新,所以渠道已经基本成型,土方开挖主要是对渠道边坡,断面的修整,故土方开挖采纳人工开挖;并根据设计要求的渠道中线、渠底高程、断面尺寸,对渠道进行开挖。 3)渠道土方开挖出的土石方除可利用的一部格外,其余废料运至业主指定的地方。二、土方夯填工程填筑前,先对填筑建筑物断面进行表层处理,清理植物根系和垃圾等,形成新奇、平整的填筑面,将开挖出的合格的废弃料直接用于填筑料,架子车运料,人工分层摊铺(厚度 20 厘米左右),采纳蛙式夯压实。按 100m2一组抽样检验干容重,合格后,再进行刷坡修整.渠道开挖成型后,对基础进行洒水处理,用蛙式夯压实,相对密度不应小于0.75。 建筑物工...
