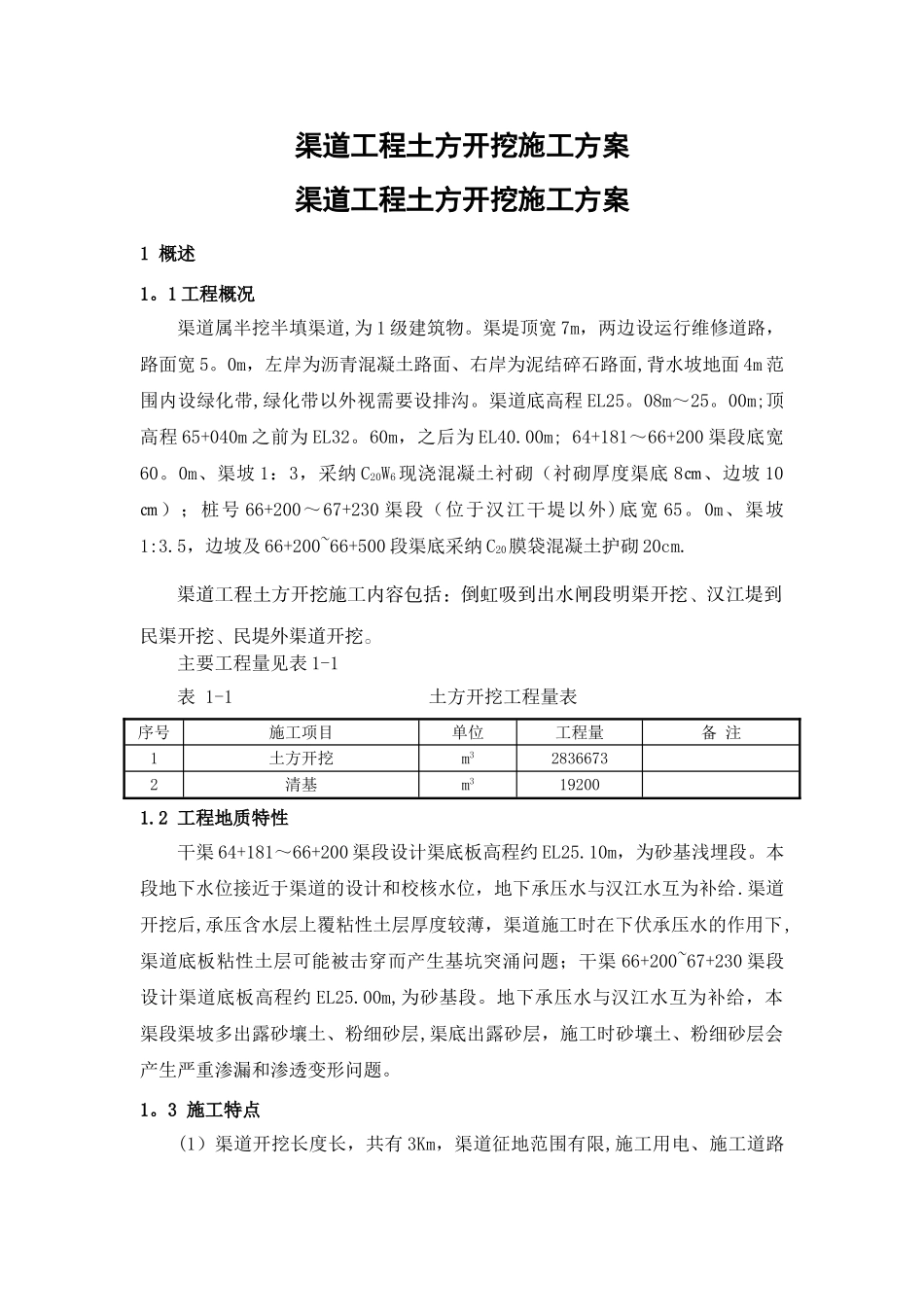

渠道工程土方开挖施工方案渠道工程土方开挖施工方案1 概述1
1 工程概况渠道属半挖半填渠道,为 1 级建筑物
渠堤顶宽 7m,两边设运行维修道路,路面宽 5
0m,左岸为沥青混凝土路面、右岸为泥结碎石路面,背水坡地面 4m 范围内设绿化带,绿化带以外视需要设排沟
渠道底高程 EL25
08m~25
00m;顶高程 65+040m 之前为 EL32
60m,之后为 EL40
00m; 64+181~66+200 渠段底宽60
0m、渠坡 1:3,采纳 C20W6 现浇混凝土衬砌(衬砌厚度渠底 8㎝、边坡 10㎝);桩号 66+200~67+230 渠段(位于汉江干堤以外)底宽 65
0m、渠坡1:3
5,边坡及 66+200~66+500 段渠底采纳 C20膜袋混凝土护砌 20cm

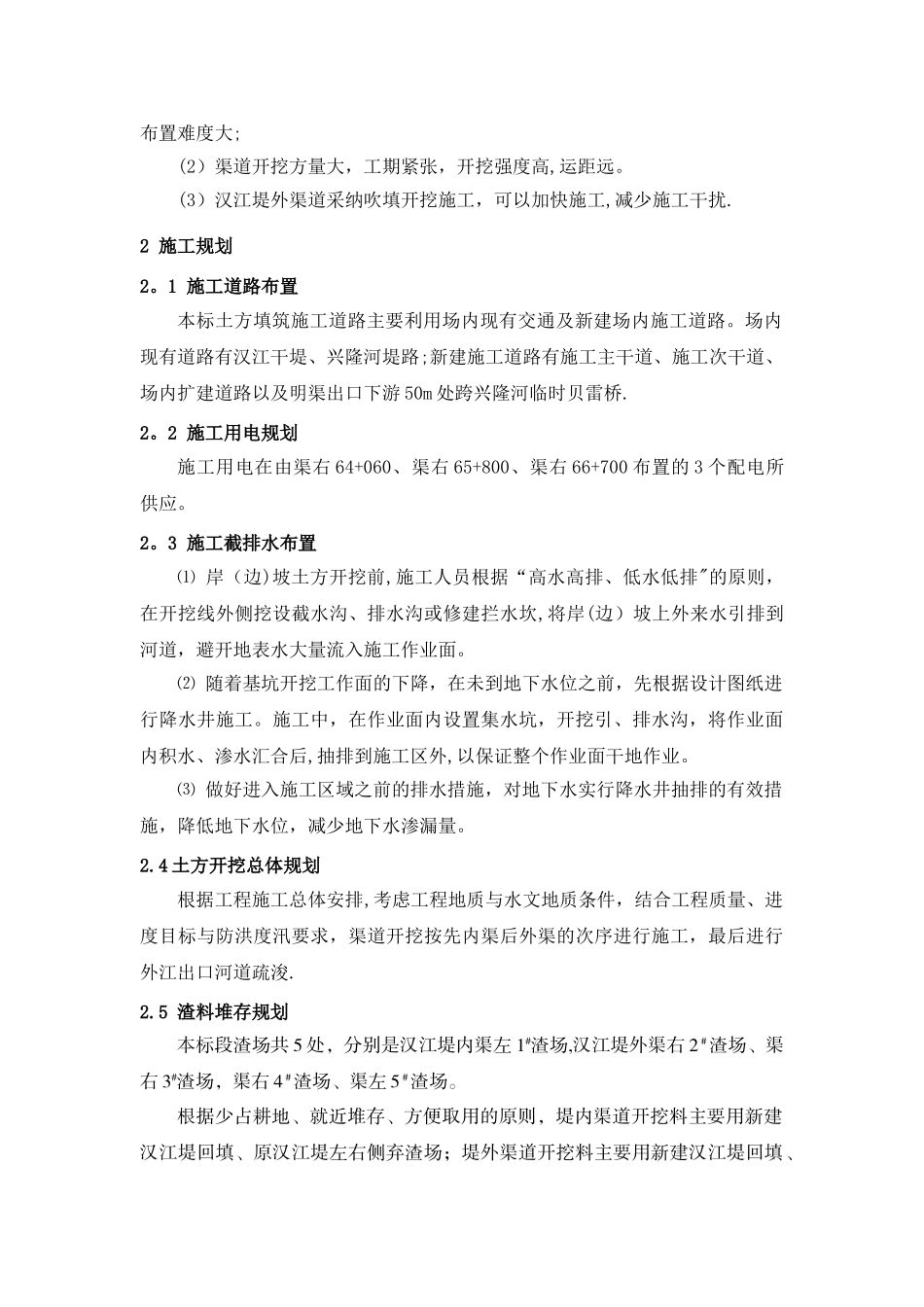

渠道工程土方开挖施工内容包括:倒虹吸到出水闸段明渠开挖、汉江堤到民渠开挖、民堤外渠道开挖
主要工程量见表 1-1表 1-1 土方开挖工程量表 序号施工项目单位工程量备 注1土方开挖m328366732清基m3192001
2 工程地质特性干渠 64+181~66+200 渠段设计渠底板高程约 EL25
10m,为砂基浅埋段
本段地下水位接近于渠道的设计和校核水位,地下承压水与汉江水互为补给
渠道开挖后,承压含水层上覆粘性土层厚度较薄,渠道施工时在下伏承压水的作用下,渠道底板粘性土层可能被击穿而产生基坑突涌问题;干渠 66+200~67+230 渠段设计渠道底板高程约 EL25
00m,为砂基段
地下承压水与汉江水互为补给,本渠段渠坡多出露砂壤土、粉细砂层,渠底出露砂层,施工时砂壤土、粉细砂层会产生严重渗漏和渗透变形问题
3 施工特点(1)渠道开挖长度长,共有 3Km,渠道征地范围有限,施工用电、施工道路布置难度大;(2)渠道开挖方量大,工期紧张,开挖强度高,运距远
(3)汉江堤外渠道采纳吹填开
