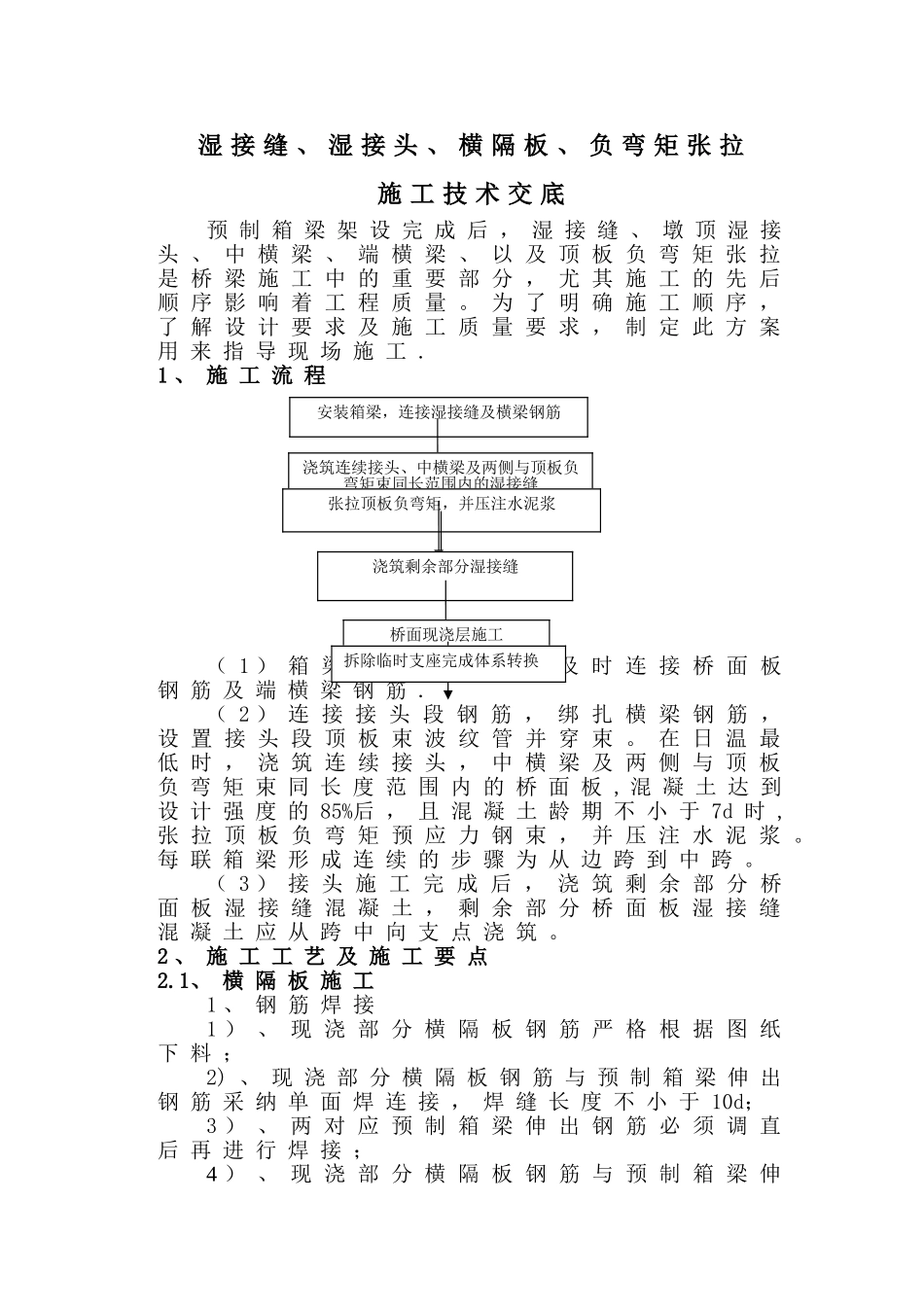

湿 接 缝 、 湿 接 头 、 横 隔 板 、 负 弯 矩 张 拉施 工 技 术 交 底预 制 箱 梁 架 设 完 成 后 , 湿 接 缝 、 墩 顶 湿 接头 、 中 横 梁 、 端 横 梁 、 以 及 顶 板 负 弯 矩 张 拉是 桥 梁 施 工 中 的 重 要 部 分 , 尤 其 施 工 的 先 后顺 序 影 响 着 工 程 质 量
为 了 明 确 施 工 顺 序 ,了 解 设 计 要 求 及 施 工 质 量 要 求 , 制 定 此 方 案用 来 指 导 现 场 施 工
1 、 施 工 流 程 ( 1 ) 箱 梁 逐 孔 安 装 后 , 及 时 连 接 桥 面 板钢 筋 及 端 横 梁 钢 筋
( 2 ) 连 接 接 头 段 钢 筋 , 绑 扎 横 梁 钢 筋 ,设 置 接 头 段 顶 板 束 波 纹 管 并 穿 束
在 日 温 最低 时 , 浇 筑 连 续 接 头 , 中 横 梁 及 两 侧 与 顶 板负 弯 矩 束 同 长 度 范 围 内 的 桥 面 板 , 混 凝 土 达 到设 计 强 度 的 85%后 , 且 混 凝 土 龄 期 不 小 于 7d 时 ,张 拉 顶 板 负 弯 矩 预 应 力 钢 束 , 并 压 注 水 泥 浆
每 联 箱 梁 形 成 连 续 的 步 骤 为 从 边 跨 到 中 跨
( 3 ) 接 头 施 工 完 成 后 , 浇 筑 剩 余 部 分 桥面 板 湿 接 缝 混 凝 土 , 剩 余 部 分 桥 面 板 湿 接 缝混 凝 土 应 从 跨 中 向 支 点 浇 筑
2 、 施 工 工 艺 及 施 工 要 点2

1、 横 隔 板 施 工1 、 钢 筋 焊 接1 ) 、 现 浇 部 分 横 隔 板 钢 筋 严 格 根 据 图 纸下 料 ;2) 、 现 浇 部 分 横 隔 板 钢 筋 与 预 制 箱 梁 伸 出钢 筋 采 纳
