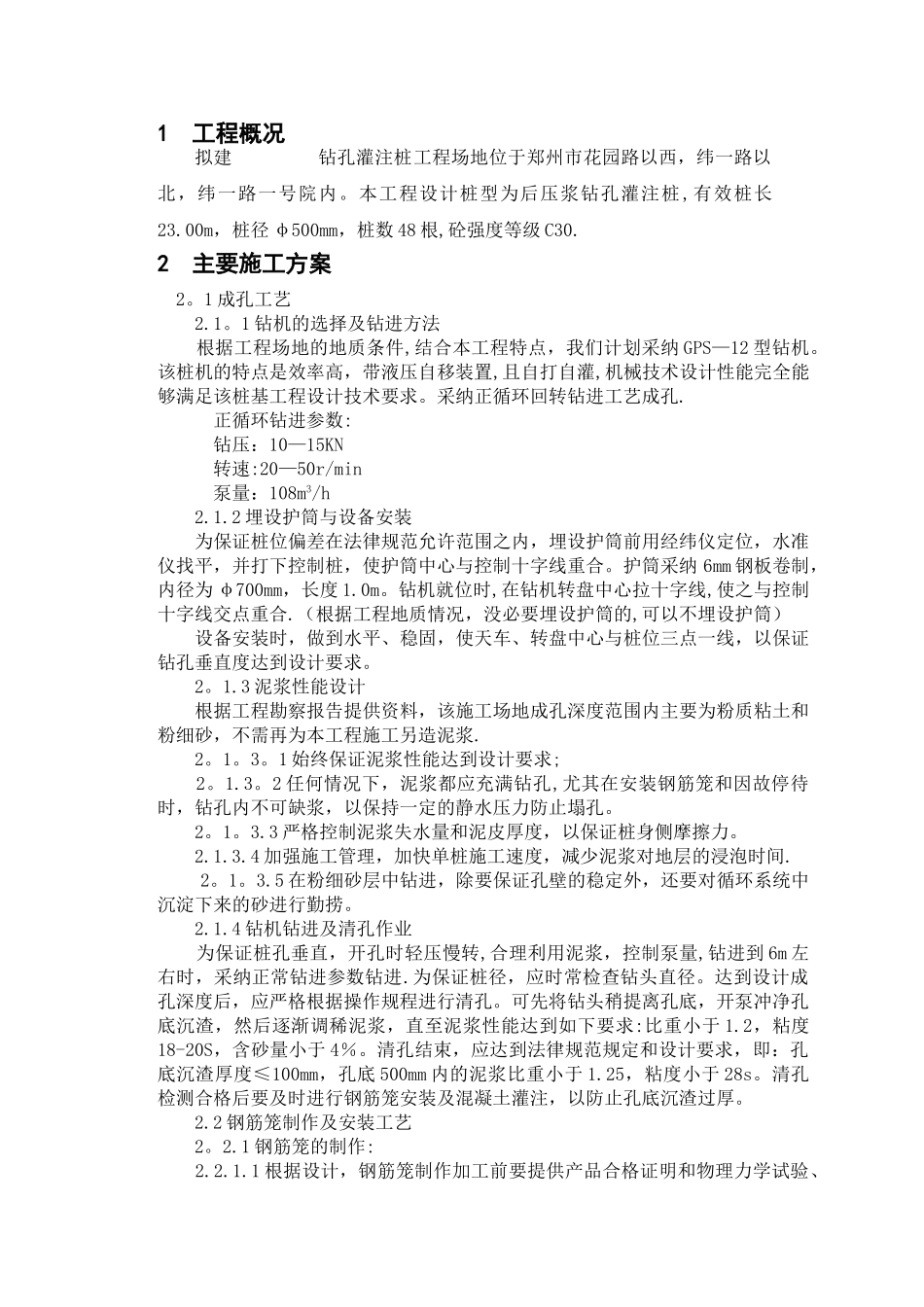

施 工 组 织 设 计1 工程概况拟建 钻孔灌注桩工程场地位于郑州市花园路以西,纬一路以北,纬一路一号院内
本工程设计桩型为后压浆钻孔灌注桩,有效桩长23
00m,桩径 φ500mm,桩数 48 根,砼强度等级 C30
2 主要施工方案2
1 成孔工艺 2
1 钻机的选择及钻进方法 根据工程场地的地质条件,结合本工程特点,我们计划采纳 GPS—12 型钻机
该桩机的特点是效率高,带液压自移装置,且自打自灌,机械技术设计性能完全能够满足该桩基工程设计技术要求
采纳正循环回转钻进工艺成孔
正循环钻进参数: 钻压:10—15KN 转速:20—50r/min 泵量:108m3/h 2
2 埋设护筒与设备安装 为保证桩位偏差在法律规范允许范围之内,埋设护筒前用经纬仪定位,水准仪找平,并打下控制桩,使护筒中心与控制十字线重合
护筒采纳 6mm 钢板卷制,内径为 φ700mm,长度 1
钻机就位时,在钻机转盘中心拉十字线,使之与控制十字线交点重合
(根据工程地质情况,没必要埋设护筒的,可以不埋设护筒) 设备安装时,做到水平、稳固,使天车、转盘中心与桩位三点一线,以保证钻孔垂直度达到设计要求
3 泥浆性能设计 根据工程勘察报告提供资料,该施工场地成孔深度范围内主要为粉质粘土和粉细砂,不需再为本工程施工另造泥浆
1 始终保证泥浆性能达到设计要求; 2
2 任何情况下,泥浆都应充满钻孔,尤其在安装钢筋笼和因故停待时,钻孔内不可缺浆,以保持一定的静水压力防止塌孔
3 严格控制泥浆失水量和泥皮厚度,以保证桩身侧摩擦力
4 加强施工管理,加快单桩施工速度,减少泥浆对地层的浸泡时间
5 在粉细砂层中钻进,除要保证孔壁的稳定外,还要对循环系统中沉淀下来的砂进行勤捞
4 钻机钻进及清孔作业 为保证桩孔垂直,
