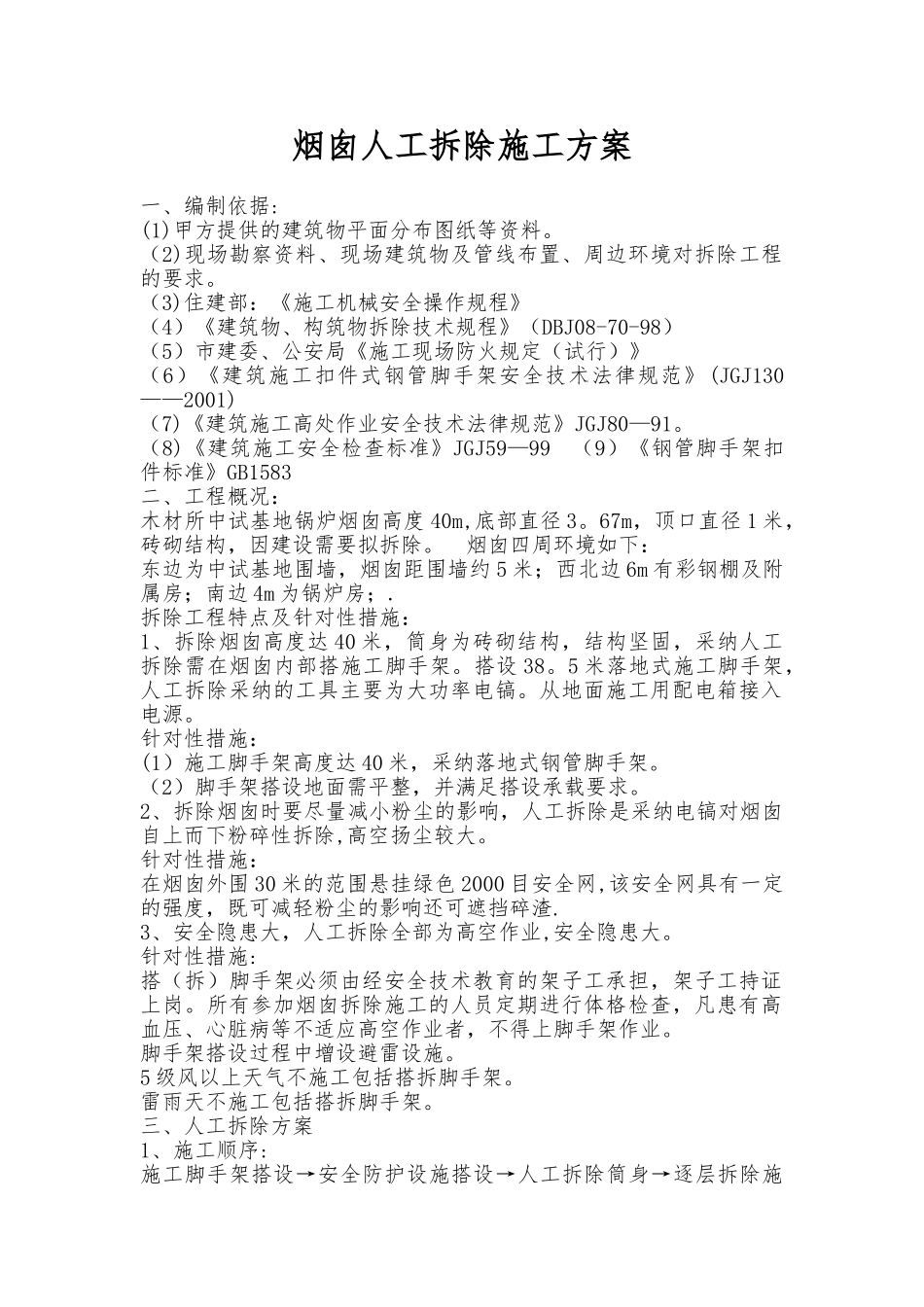

烟囱人工拆除施工方案 一、编制依据:(1)甲方提供的建筑物平面分布图纸等资料。(2)现场勘察资料、现场建筑物及管线布置、周边环境对拆除工程的要求。(3)住建部:《施工机械安全操作规程》(4)《建筑物、构筑物拆除技术规程》(DBJ08-70-98)(5)市建委、公安局《施工现场防火规定(试行)》(6)《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130——2001)(7)《建筑施工高处作业安全技术法律规范》JGJ80—91。(8)《建筑施工安全检查标准》JGJ59—99 (9)《钢管脚手架扣件标准》GB1583二、工程概况:木材所中试基地锅炉烟囱高度 40m,底部直径 3。67m,顶口直径 1 米,砖砌结构,因建设需要拟拆除。 烟囱四周环境如下:东边为中试基地围墙,烟囱距围墙约 5 米;西北边 6m 有彩钢棚及附属房;南边 4m 为锅炉房;.拆除工程特点及针对性措施:1、拆除烟囱高度达 40 米,筒身为砖砌结构,结构坚固,采纳人工拆除需在烟囱内部搭施工脚手架。搭设 38。5 米落地式施工脚手架,人工拆除采纳的工具主要为大功率电镐。从地面施工用配电箱接入电源。针对性措施:(1)施工脚手架高度达 40 米,采纳落地式钢管脚手架。(2)脚手架搭设地面需平整,并满足搭设承载要求。2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采纳电镐对烟囱自上而下粉碎性拆除,高空扬尘较大。 针对性措施: 在烟囱外围 30 米的范围悬挂绿色 2000 目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣. 3、安全隐患大,人工拆除全部为高空作业,安全隐患大。 针对性措施: 搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。所有参加烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。 脚手架搭设过程中增设避雷设施。 5 级风以上天气不施工包括搭拆脚手架。 雷雨天不施工包括搭拆脚手架。 三、人工拆除方案 1、施工顺序: 施工脚手架搭设→安全防护设施搭设→人工拆除筒身→逐层拆除施工脚手架→垃圾清理→拆除全部施工脚手架. 2、施工方法: (1)搭设由地面至顶部的逐层钢管脚手架,并经验收合格后,人工开始拆除; (2)人工拆除后采纳人工或小挖掘机出渣。 (3)施工人员立在脚手架上,安全带挂在钢管上后,用电镐、手锤由外向内将筒体逐块拆除,使碴块全由筒体外部落下; (4)晚上严禁拆除作业,晚上可安排清渣,利于白天继续拆除。严禁拆除与清渣同时...
