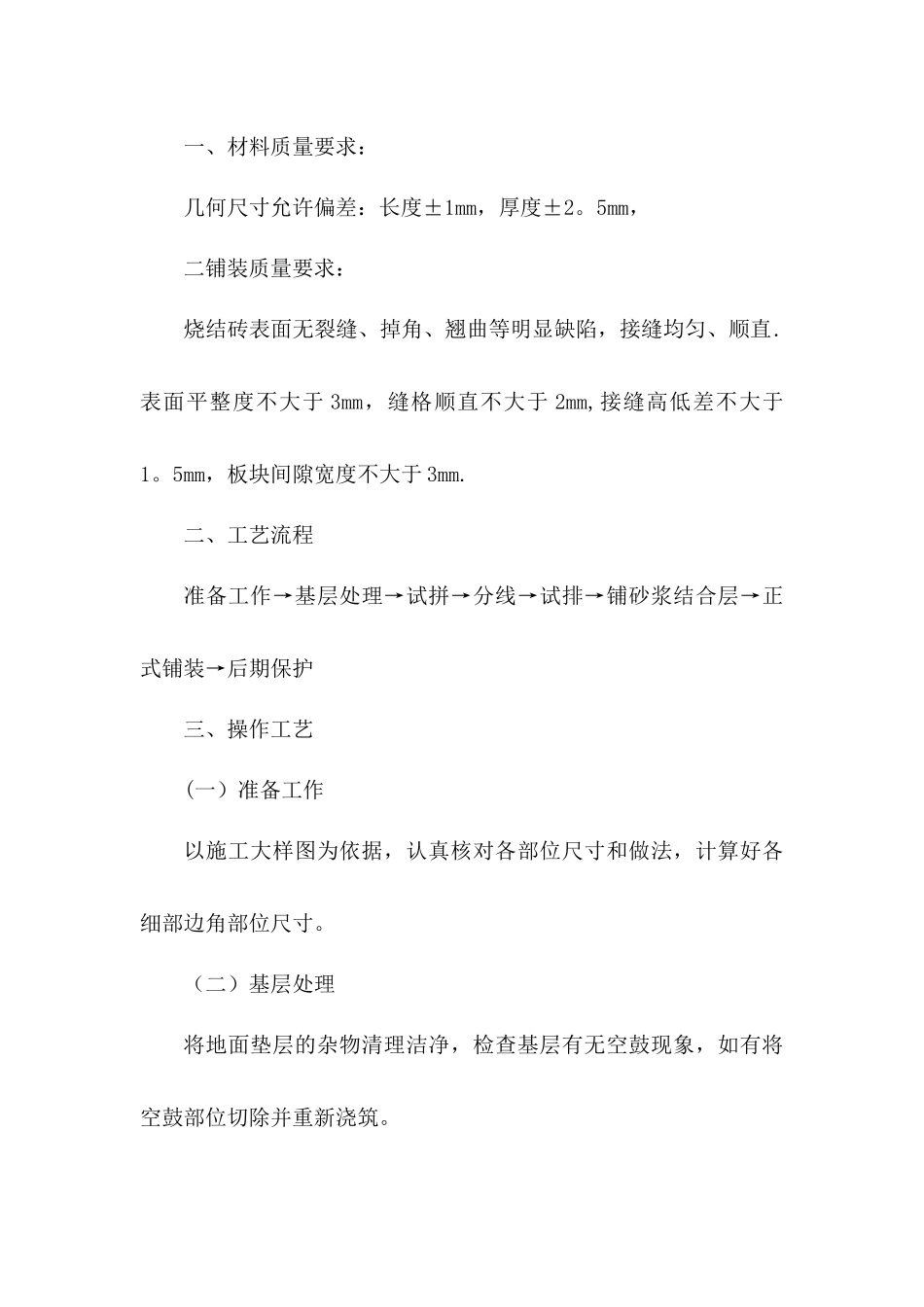

一、材料质量要求:几何尺寸允许偏差:长度±1mm,厚度±2
5mm,二铺装质量要求:烧结砖表面无裂缝、掉角、翘曲等明显缺陷,接缝均匀、顺直
表面平整度不大于 3mm,缝格顺直不大于 2mm,接缝高低差不大于1
5mm,板块间隙宽度不大于 3mm
二、工艺流程准备工作→基层处理→试拼→分线→试排→铺砂浆结合层→正式铺装→后期保护三、操作工艺(一)准备工作以施工大样图为依据,认真核对各部位尺寸和做法,计算好各细部边角部位尺寸

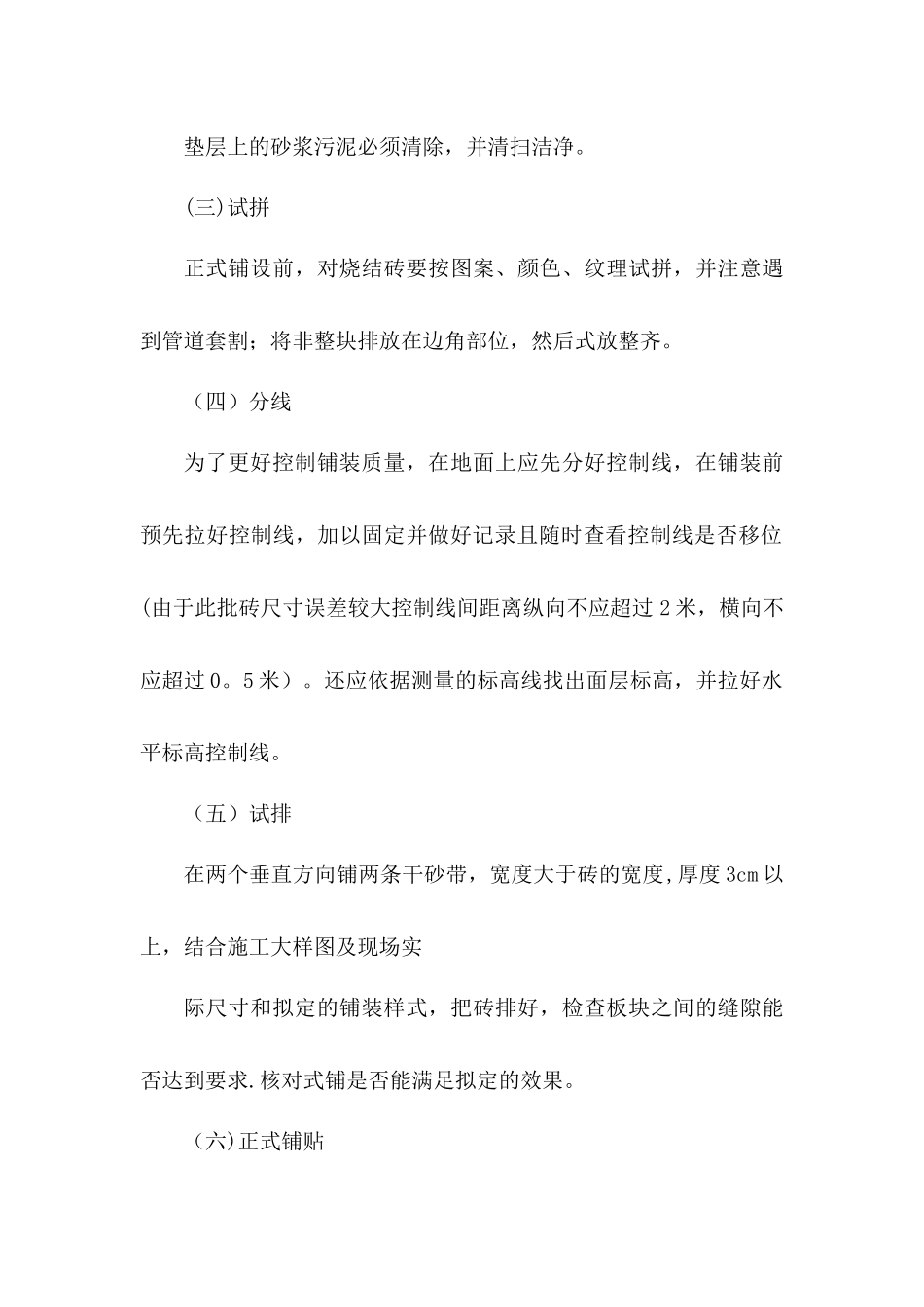

(二)基层处理将地面垫层的杂物清理洁净,检查基层有无空鼓现象,如有将空鼓部位切除并重新浇筑
垫层上的砂浆污泥必须清除,并清扫洁净
(三)试拼正式铺设前,对烧结砖要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块排放在边角部位,然后式放整齐
(四)分线为了更好控制铺装质量,在地面上应先分好控制线,在铺装前预先拉好控制线,加以固定并做好记录且随时查看控制线是否移位(由于此批砖尺寸误差较大控制线间距离纵向不应超过 2 米,横向不应超过 0
还应依据测量的标高线找出面层标高,并拉好水平标高控制线
(五)试排在两个垂直方向铺两条干砂带,宽度大于砖的宽度,厚度 3cm 以上,结合施工大样图及现场实际尺寸和拟定的铺装样式,把砖排好,检查板块之间的缝隙能否达到要求
核对式铺是否能满足拟定的效果

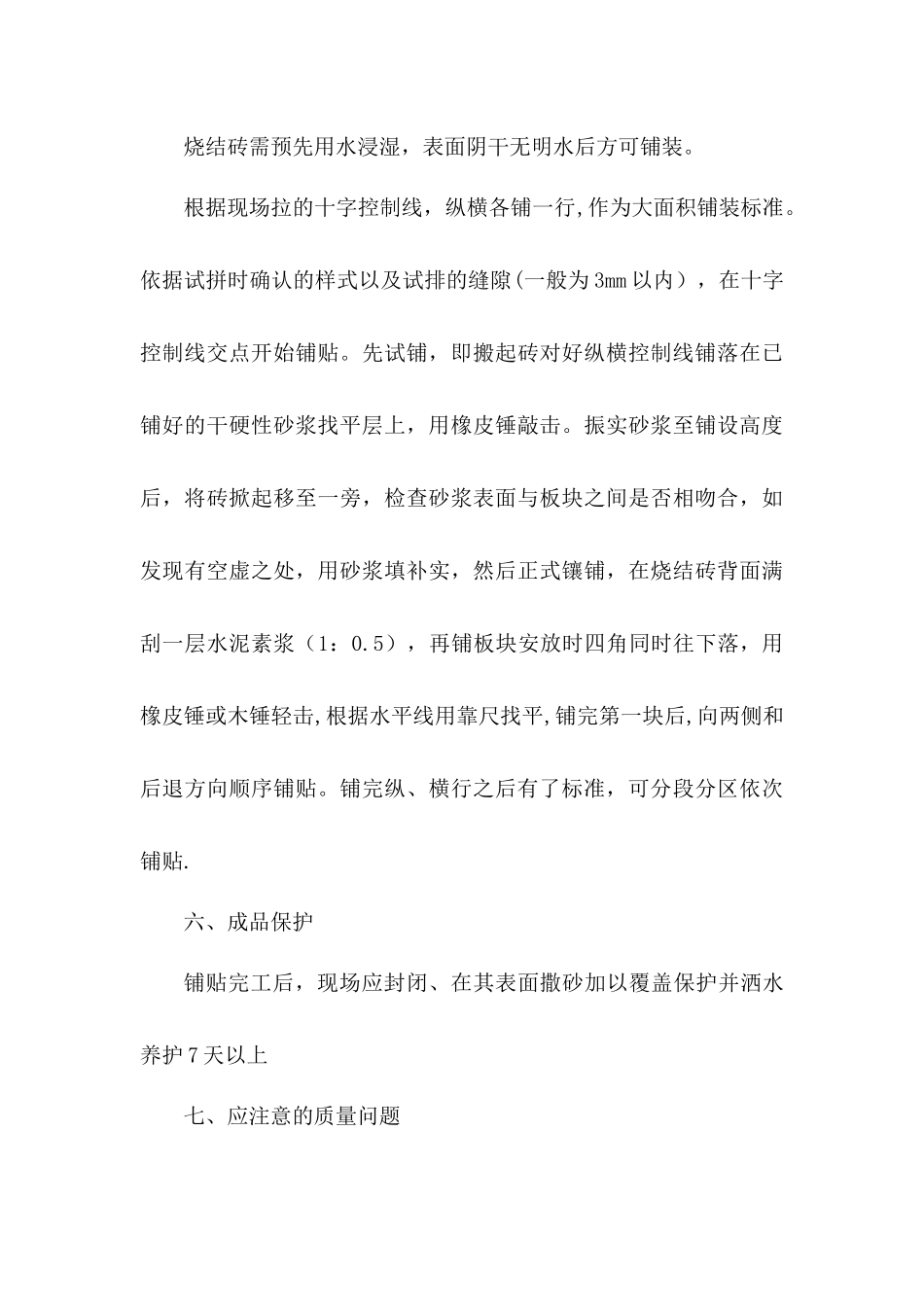

(六)正式铺贴烧结砖需预先用水浸湿,表面阴干无明水后方可铺装
根据现场拉的十字控制线,纵横各铺一行,作为大面积铺装标准
依据试拼时确认的样式以及试排的缝隙(一般为 3mm 以内),在十字控制线交点开始铺贴
先试铺,即搬起砖对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击
振实砂浆至铺设高度后,将砖掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,用砂浆填补实,然后正式镶铺,在烧结砖背面满刮一层水泥素浆(1:0
5),再铺板块安放时四角同时往
