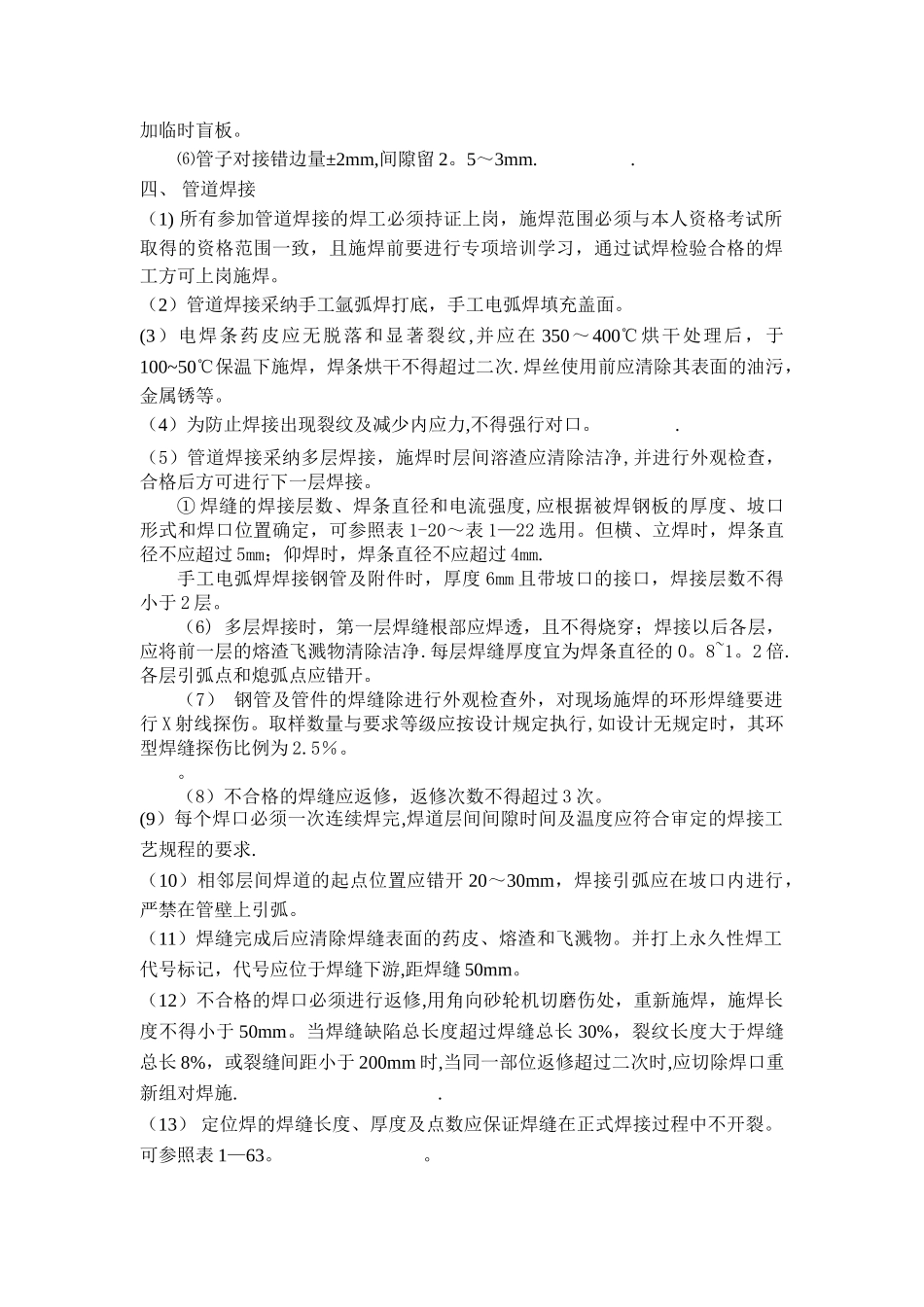

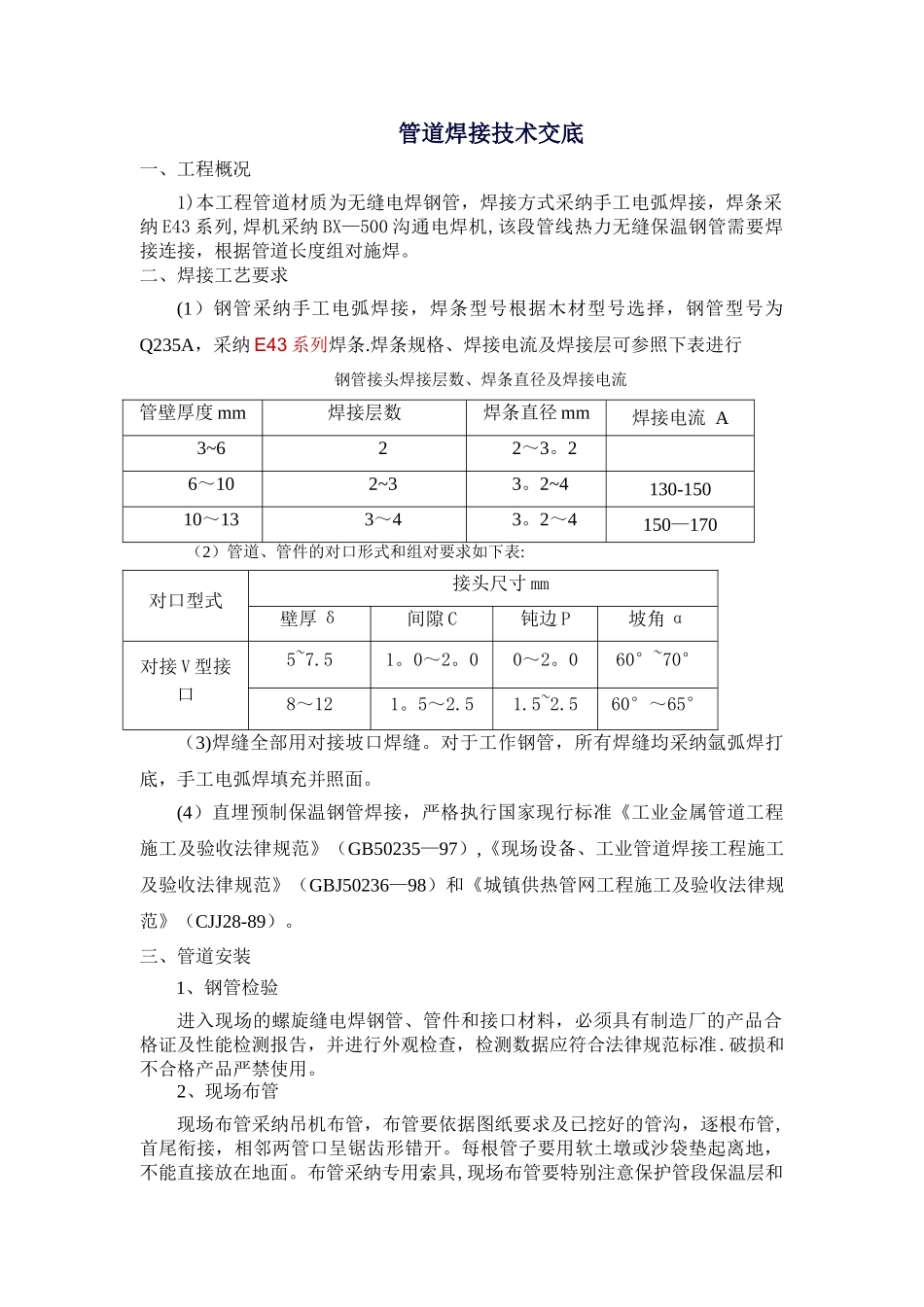

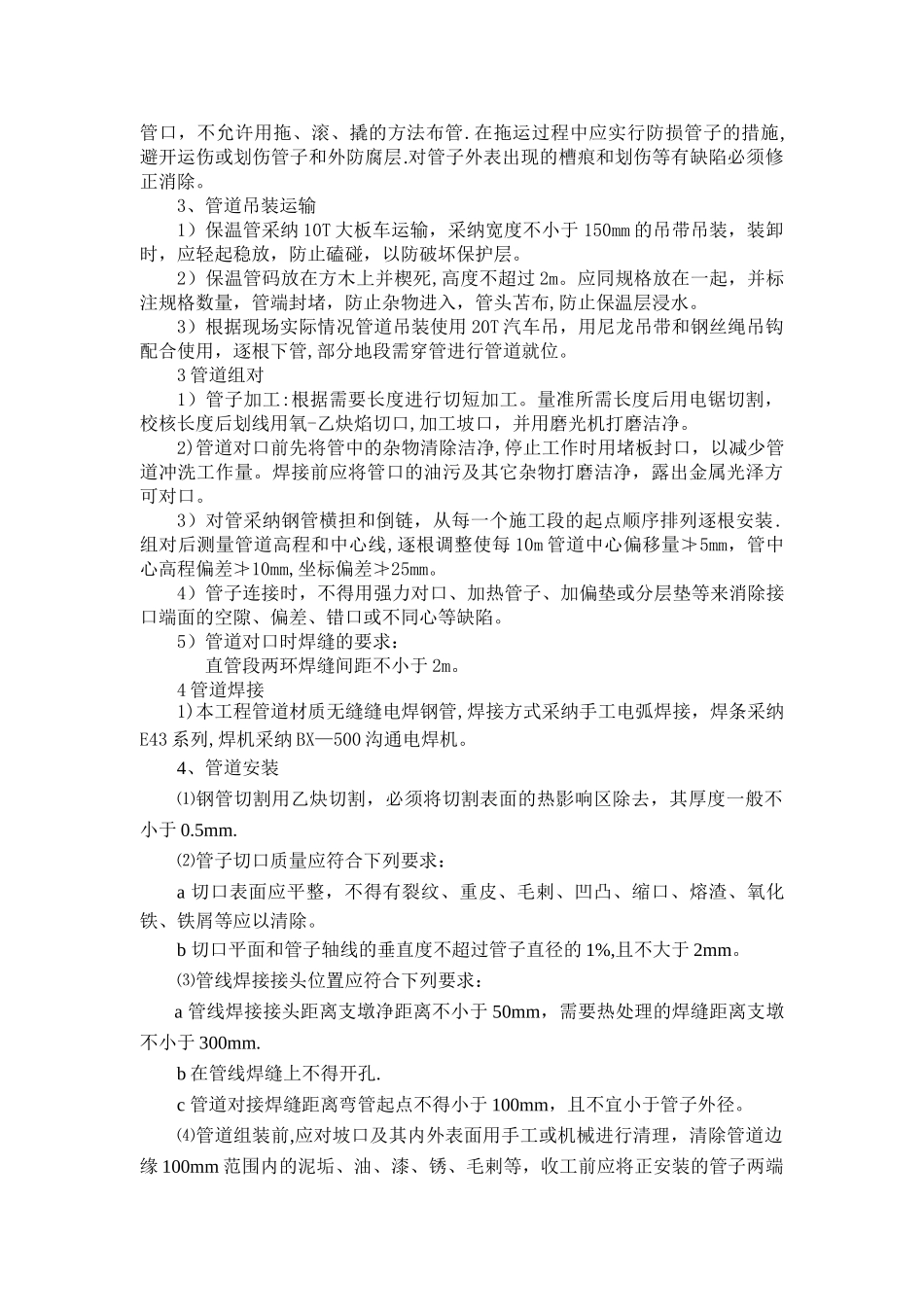

管道焊接技术交底一、工程概况1)本工程管道材质为无缝电焊钢管,焊接方式采纳手工电弧焊接,焊条采纳 E43 系列,焊机采纳 BX—500 沟通电焊机,该段管线热力无缝保温钢管需要焊接连接,根据管道长度组对施焊。二、焊接工艺要求(1)钢管采纳手工电弧焊接,焊条型号根据木材型号选择,钢管型号为Q235A,采纳 E43 系列焊条.焊条规格、焊接电流及焊接层可参照下表进行钢管接头焊接层数、焊条直径及焊接电流管壁厚度 mm焊接层数焊条直径 mm焊接电流 A3~622~3。26~102~33。2~4130-15010~133~43。2~4150—170(2)管道、管件的对口形式和组对要求如下表:对口型式接头尺寸 mm壁厚 δ间隙 C钝边 P坡角 α对接 V 型接口5~7.51。0~2。00~2。060°~70°8~121。5~2.51.5~2.560°~65°(3)焊缝全部用对接坡口焊缝。对于工作钢管,所有焊缝均采纳氩弧焊打底,手工电弧焊填充并照面。(4)直埋预制保温钢管焊接,严格执行国家现行标准《工业金属管道工程施工及验收法律规范》(GB50235—97),《现场设备、工业管道焊接工程施工及验收法律规范》(GBJ50236—98)和《城镇供热管网工程施工及验收法律规范》(CJJ28-89)。三、管道安装1、钢管检验进入现场的螺旋缝电焊钢管、管件和接口材料,必须具有制造厂的产品合格证及性能检测报告,并进行外观检查,检测数据应符合法律规范标准.破损和不合格产品严禁使用。2、现场布管现场布管采纳吊机布管,布管要依据图纸要求及已挖好的管沟,逐根布管,首尾衔接,相邻两管口呈锯齿形错开。每根管子要用软土墩或沙袋垫起离地,不能直接放在地面。布管采纳专用索具,现场布管要特别注意保护管段保温层和管口,不允许用拖、滚、撬的方法布管.在拖运过程中应实行防损管子的措施,避开运伤或划伤管子和外防腐层.对管子外表出现的槽痕和划伤等有缺陷必须修正消除。3、管道吊装运输1)保温管采纳 10T 大板车运输,采纳宽度不小于 150mm 的吊带吊装,装卸时,应轻起稳放,防止磕碰,以防破坏保护层。2)保温管码放在方木上并楔死,高度不超过 2m。应同规格放在一起,并标注规格数量,管端封堵,防止杂物进入,管头苫布,防止保温层浸水。3)根据现场实际情况管道吊装使用 20T 汽车吊,用尼龙吊带和钢丝绳吊钩配合使用,逐根下管,部分地段需穿管进行管道就位。3 管道组对1)管子加工:根据需要长度进行切短加工。量准所需长度后用电锯切割,校核长度后划线用氧-乙炔焰切口,加工坡口,并用磨光机打磨洁净。2)管...
