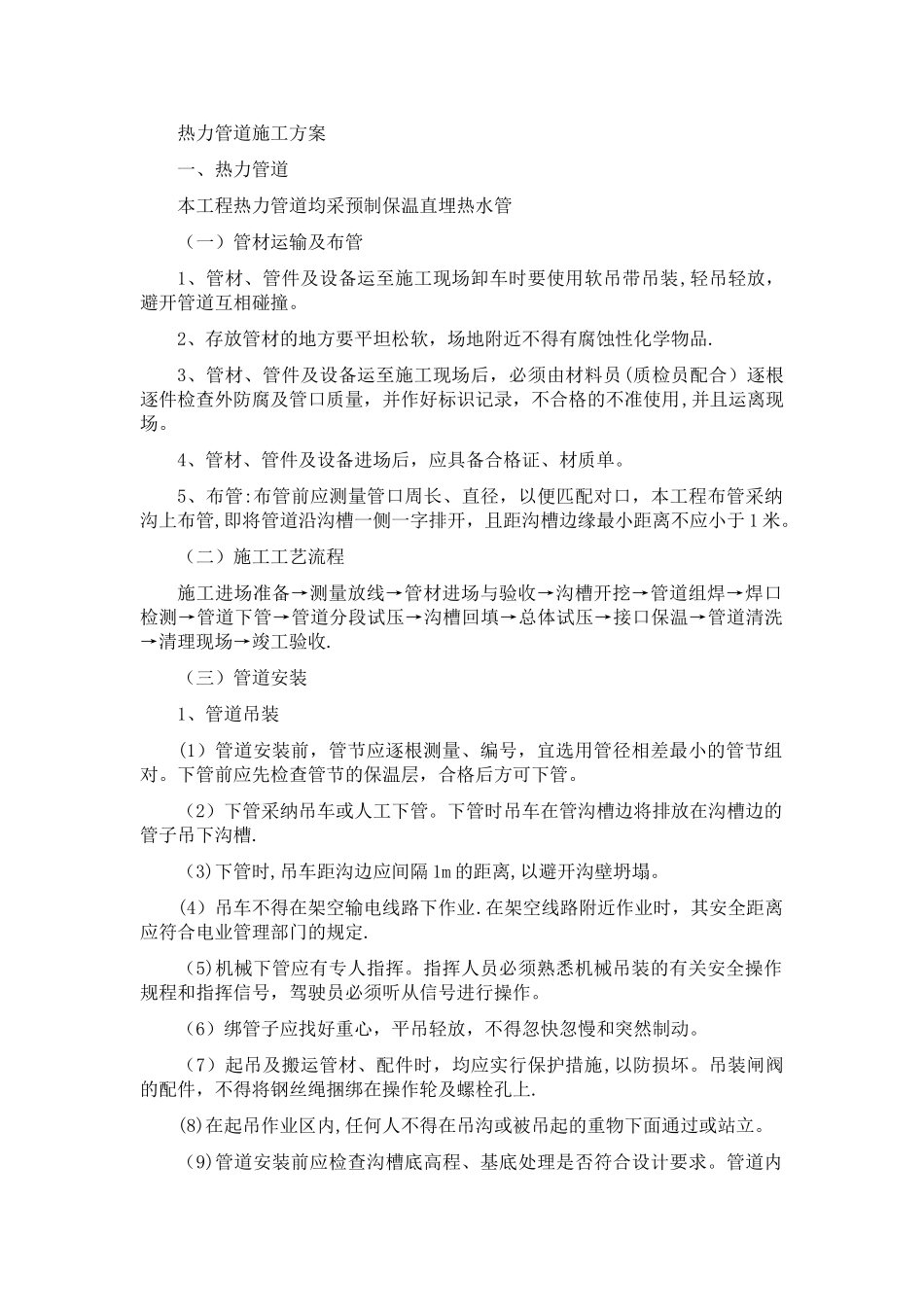

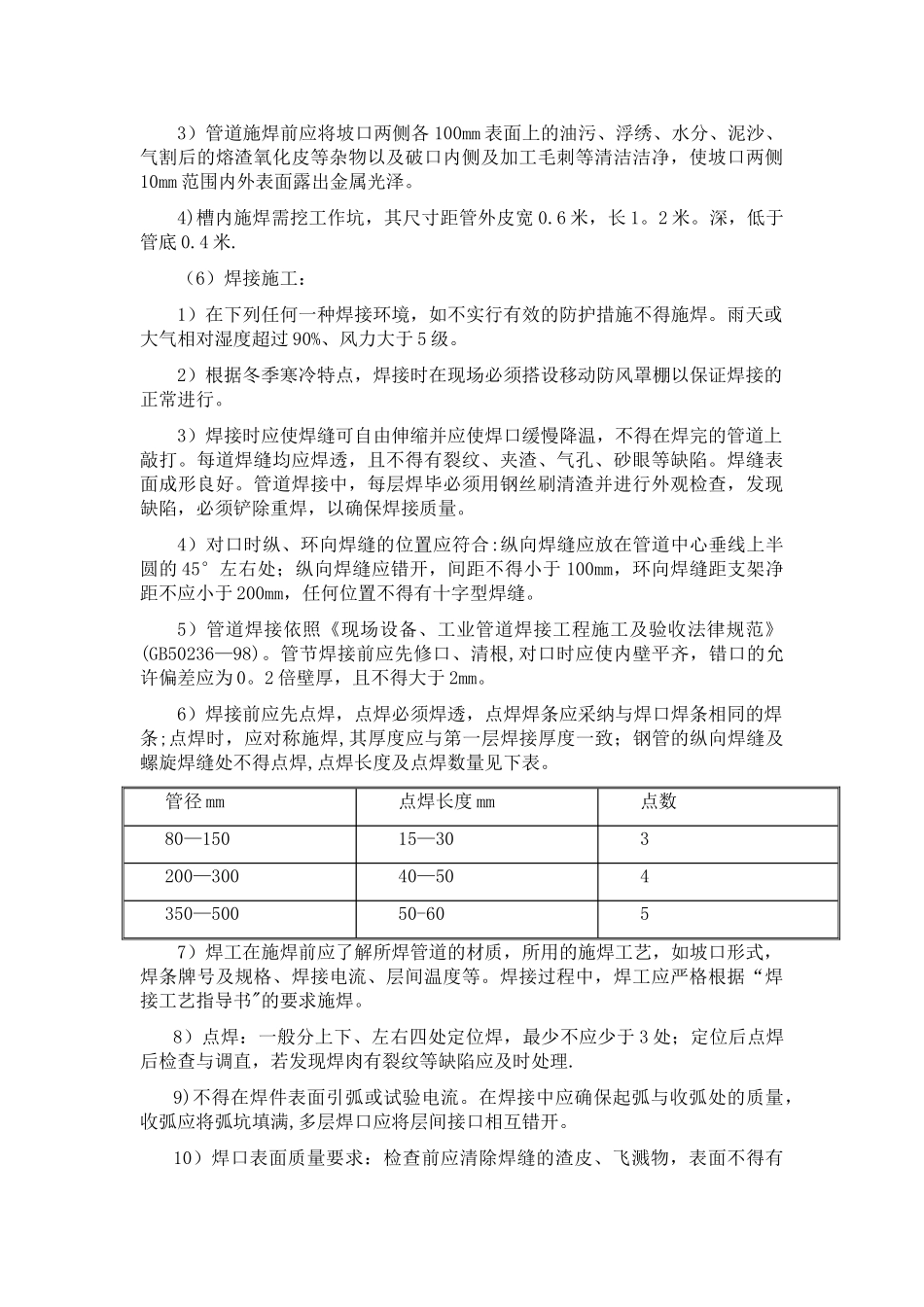

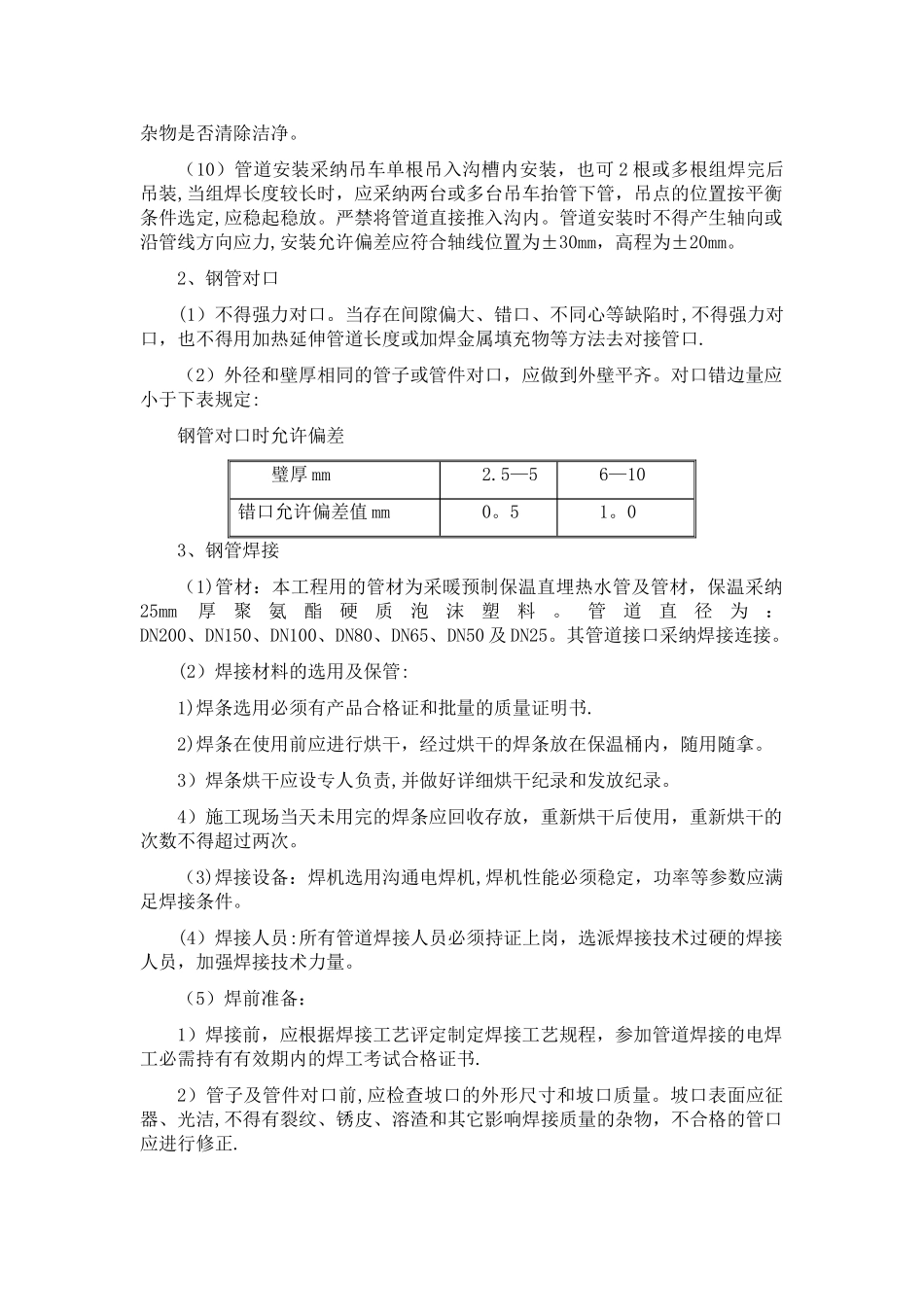

热力管道施工方案一、热力管道本工程热力管道均采预制保温直埋热水管(一)管材运输及布管1、管材、管件及设备运至施工现场卸车时要使用软吊带吊装,轻吊轻放,避开管道互相碰撞。2、存放管材的地方要平坦松软,场地附近不得有腐蚀性化学物品.3、管材、管件及设备运至施工现场后,必须由材料员(质检员配合)逐根逐件检查外防腐及管口质量,并作好标识记录,不合格的不准使用,并且运离现场。4、管材、管件及设备进场后,应具备合格证、材质单。5、布管:布管前应测量管口周长、直径,以便匹配对口,本工程布管采纳沟上布管,即将管道沿沟槽一侧一字排开,且距沟槽边缘最小距离不应小于 1 米。(二)施工工艺流程施工进场准备→测量放线→管材进场与验收→沟槽开挖→管道组焊→焊口检测→管道下管→管道分段试压→沟槽回填→总体试压→接口保温→管道清洗→清理现场→竣工验收.(三)管道安装1、管道吊装(1)管道安装前,管节应逐根测量、编号,宜选用管径相差最小的管节组对。下管前应先检查管节的保温层,合格后方可下管。(2)下管采纳吊车或人工下管。下管时吊车在管沟槽边将排放在沟槽边的管子吊下沟槽.(3)下管时,吊车距沟边应间隔 1m 的距离,以避开沟壁坍塌。(4)吊车不得在架空输电线路下作业.在架空线路附近作业时,其安全距离应符合电业管理部门的规定.(5)机械下管应有专人指挥。指挥人员必须熟悉机械吊装的有关安全操作规程和指挥信号,驾驶员必须听从信号进行操作。(6)绑管子应找好重心,平吊轻放,不得忽快忽慢和突然制动。(7)起吊及搬运管材、配件时,均应实行保护措施,以防损坏。吊装闸阀的配件,不得将钢丝绳捆绑在操作轮及螺栓孔上.(8)在起吊作业区内,任何人不得在吊沟或被吊起的重物下面通过或站立。(9)管道安装前应检查沟槽底高程、基底处理是否符合设计要求。管道内杂物是否清除洁净。(10)管道安装采纳吊车单根吊入沟槽内安装,也可 2 根或多根组焊完后吊装,当组焊长度较长时,应采纳两台或多台吊车抬管下管,吊点的位置按平衡条件选定,应稳起稳放。严禁将管道直接推入沟内。管道安装时不得产生轴向或沿管线方向应力,安装允许偏差应符合轴线位置为±30mm,高程为±20mm。2、钢管对口(1)不得强力对口。当存在间隙偏大、错口、不同心等缺陷时,不得强力对口,也不得用加热延伸管道长度或加焊金属填充物等方法去对接管口.(2)外径和壁厚相同的管子或管件对口,应做到外壁平齐。对口错边量应小于下表规定:钢管对口时允许...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

热力管道施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
