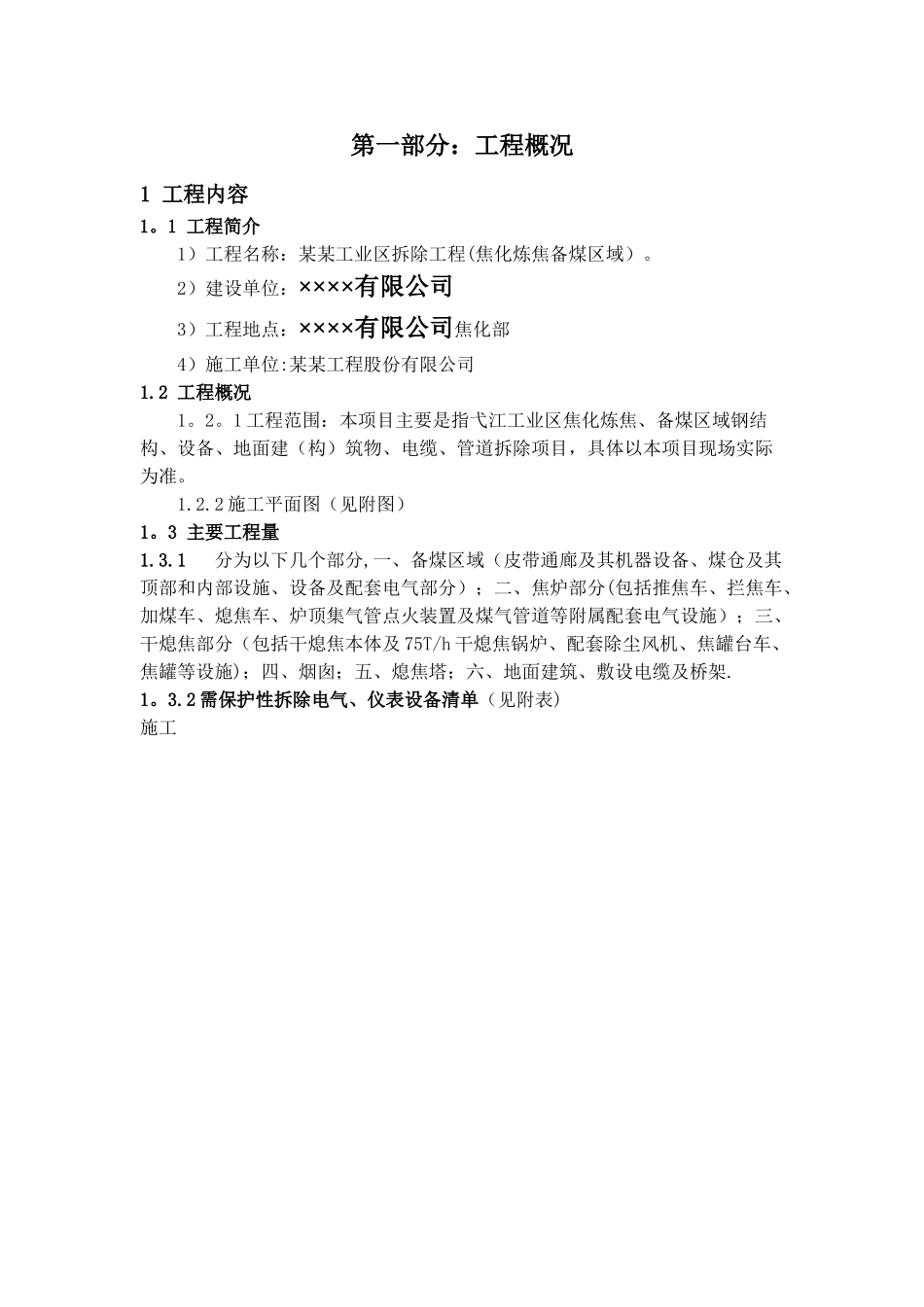

××××有限公司某某工业区拆除工程焦化炼焦备煤标项目管理实施规划××××有限公司2024 年 11 月某某工业区拆除工程焦化炼焦备煤标项目管理实施规划审批页 目 录 第一部分:工程概况.........................................5项目部会签编制人年 月 日施工负责人年 月 日安全负责人年 月 日项目总工年 月 日项目经理年 月 日第二部分:实施部署 ........................................... 2 0第三部分:技术质量策划 ....................................... 4 8第四部分 : 安全策划 ........................................... 5 0第五部分:工期策划 ........................................... 62 ............................................................... 52第六部分 : 标准化施工及工程环保管理策划 ....................... 6 4第一部分:工程概况1 工程内容1。1 工程简介1)工程名称:某某工业区拆除工程(焦化炼焦备煤区域)。2)建设单位:××××有限公司3)工程地点:××××有限公司焦化部4)施工单位:某某工程股份有限公司1.2 工程概况1。2。1 工程范围:本项目主要是指弋江工业区焦化炼焦、备煤区域钢结构、设备、地面建(构)筑物、电缆、管道拆除项目,具体以本项目现场实际为准。1.2.2 施工平面图(见附图)1。3 主要工程量1.3.1 分为以下几个部分,一、备煤区域(皮带通廊及其机器设备、煤仓及其顶部和内部设施、设备及配套电气部分);二、焦炉部分(包括推焦车、拦焦车、加煤车、熄焦车、炉顶集气管点火装置及煤气管道等附属配套电气设施);三、干熄焦部分(包括干熄焦本体及 75T/h 干熄焦锅炉、配套除尘风机、焦罐台车、焦罐等设施);四、烟囱;五、熄焦塔;六、地面建筑、敷设电缆及桥架. 1。3.2 需保护性拆除电气、仪表设备清单(见附表)施工附表:炼焦、备煤、区域保护性拆除设备清单资产编码资产名称类别型号单位入账日期使用日期数量 账面原值 账面净值 可回收钢材重量(吨) 760高气洗涤塔机器设备台/套2024-12—271989—1-11 1,117,523。00 44,700。92 25。00 1800油泵机器设备 2CY—29/3.6-1台/套2024—12—311993-12-311 4,550。00 182.00 0.43 1868三菱重工海尔柜式空调机器设备 KF-13WD台/套2024—12-312001-8-311 11,000。00 440.00 0.10 1875四型重型抓斗机器设备 3 立方台/套2024—12—312024—12—301 50,490....
