施 工 方 案 审 批 表方案名称10#煤气发生炉更换水夹套方案编号JCJX—2024(一类)—01编写人2024 年 1 月 14 日车间审核意见 年 月 日 机动科审核意见 年 月 日 机动部或电仪部会审意见 年 月 日设备副厂长(经理) 审核/审批意见 年 月 日 10#煤气发生炉更换水夹套施工方案一、项目概况及编制依据: 10#煤气发生炉目前运行期间发现:1、炉帽脱落;2、炉篦间连接螺栓脱落;3、水夹套使用年限接近(2024 年 3 月),为保证设备长周期、满负荷、安全稳定运行,决定对 10#炉落炉底检修,更换水夹套,同时处理设备存在的其他问题,我单位承担此次检修项目,为保证该施工项目的安全顺利进行,特制定本方案
本方案根据《10#煤气发生炉更换水夹套检修方案》制定的有关检修内容及要求编制,检修要符合相关检修技术法律规范的规定

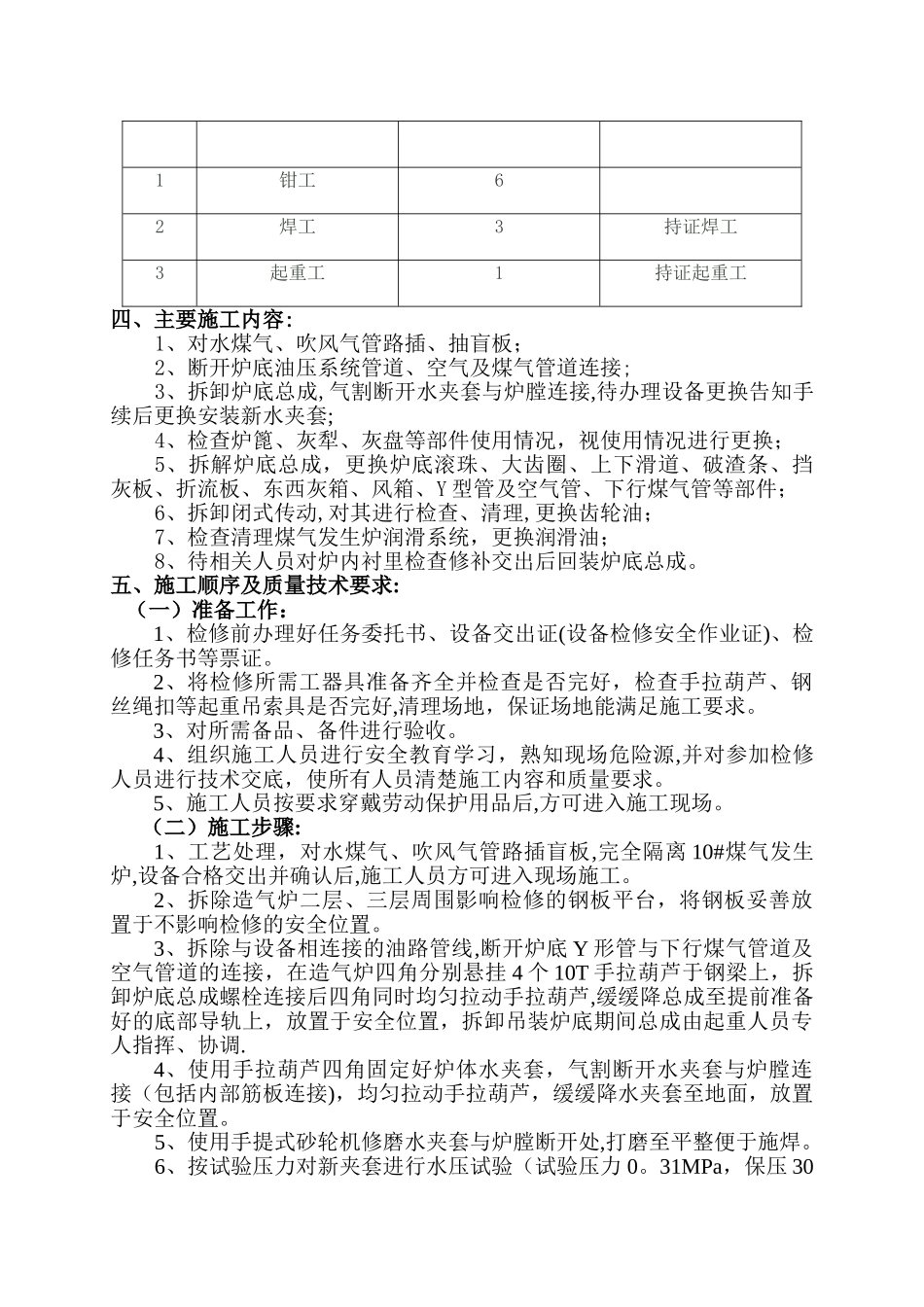

二、施工组织机构及职责分工:项目总负责:施工负责人:安全监督人:质量监督人:项 目组 长:三、机械和劳动力计划:1)机械设备计划:序号设备名称型号数量备注1电焊机ZX7-4002 台2空压机、气动扳手1 套3气割设备1 套4手拉葫芦10T4 台5吊装炉底总成用钢丝绳扣Φ20㎜6 根6手提式砂轮机Φ1252 台 2)劳动力计划:序号工种人数备注1钳工62焊工3持证焊工3起重工1持证起重工四、主要施工内容:1、对水煤气、吹风气管路插、抽盲板;2、断开炉底油压系统管道、空气及煤气管道连接;3、拆卸炉底总成,气割断开水夹套与炉膛连接,待办理设备更换告知手续后更换安装新水夹套;4、检查炉篦、灰犁、灰盘等部件使用情况,视使用情况进行更换;5、拆解炉底总成,更换炉底滚珠、大齿圈、上下滑道、破渣条、挡灰板、折流板、东西灰箱、风箱、Y 型管及空气管、下行煤气管等部件;6、拆卸闭式传动,对其进行检查、清理,更换齿轮油;7、检查清理煤气发生炉润滑系统,更换润滑油;
