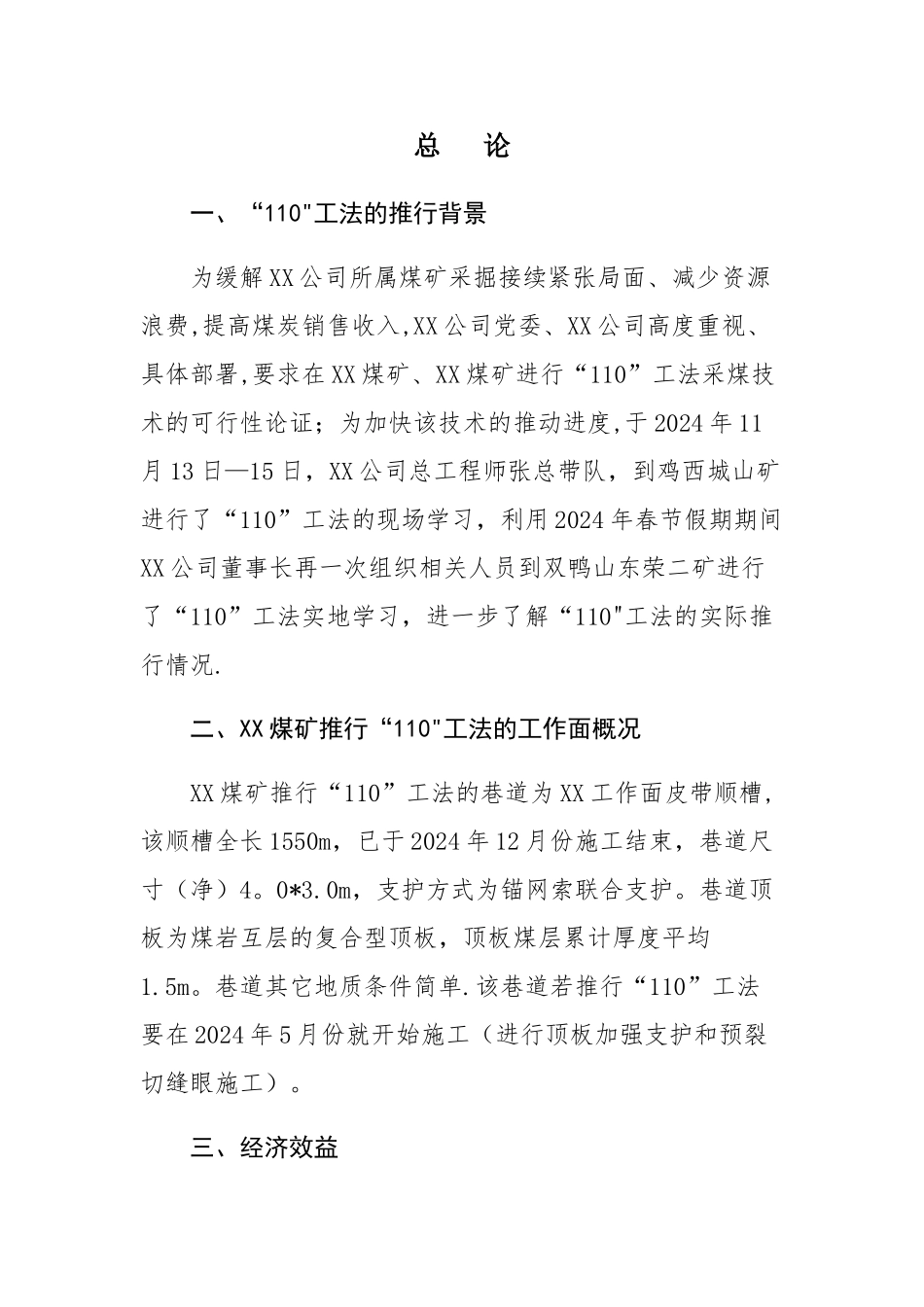

XX 煤矿 XX 工作面运输顺槽切顶卸压自成巷无煤柱开采设计说明新疆 XX 矿业开发有限公司编制时间:2024 年 4 月 5 日总 论一、“110"工法的推行背景为缓解 XX 公司所属煤矿采掘接续紧张局面、减少资源浪费,提高煤炭销售收入,XX 公司党委、XX 公司高度重视、具体部署,要求在 XX 煤矿、XX 煤矿进行“110”工法采煤技术的可行性论证;为加快该技术的推动进度,于 2024 年 11月 13 日—15 日,XX 公司总工程师张总带队,到鸡西城山矿进行了“110”工法的现场学习,利用 2024 年春节假期期间XX 公司董事长再一次组织相关人员到双鸭山东荣二矿进行了“110”工法实地学习,进一步了解“110"工法的实际推行情况
二、XX 煤矿推行“110"工法的工作面概况XX 煤矿推行“110”工法的巷道为 XX 工作面皮带顺槽,该顺槽全长 1550m,已于 2024 年 12 月份施工结束,巷道尺寸(净)4
0m,支护方式为锚网索联合支护
巷道顶板为煤岩互层的复合型顶板,顶板煤层累计厚度平均1
巷道其它地质条件简单
该巷道若推行“110”工法要在 2024 年 5 月份就开始施工(进行顶板加强支护和预裂切缝眼施工)

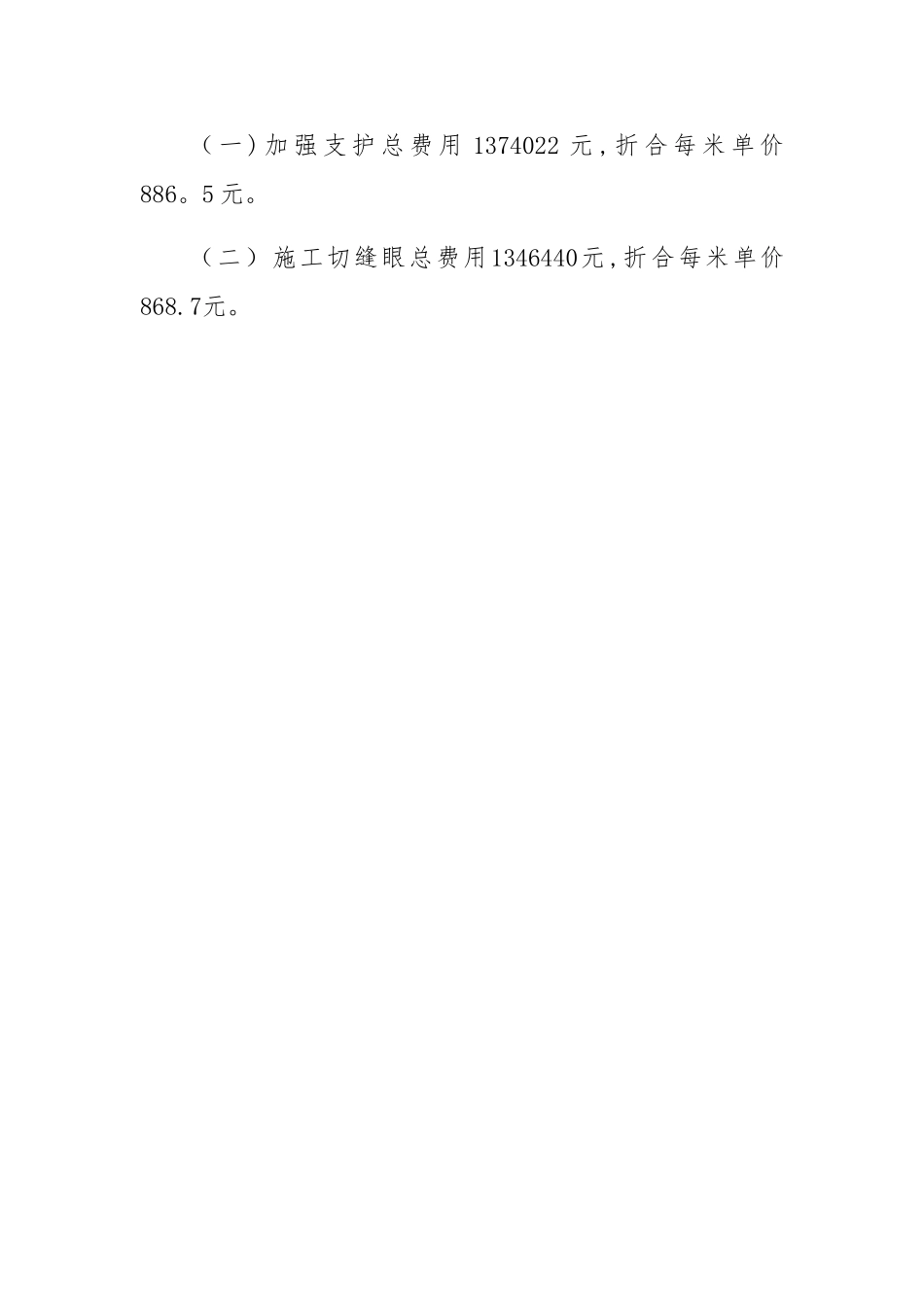

三、经济效益( 一 ) 加 强 支 护 总 费 用 1374022 元 , 折 合 每 米 单 价886
(二)施工切缝眼总费用1346440元,折合每米单价868
(三)爆破材料总费用 463476 元,折合每米单价 299 元
(四)挡矸设施及材料总费用 3320311 元(可回收3145471 元),折合每米单价 2142
(五)喷浆支护总费用 178454 元,折合每米单价 115 元/米
(六)注氮总费用 203904 元,折合每米单价 147 元(暂不考虑灌浆)
(七)人工总费用2024000元,单价
