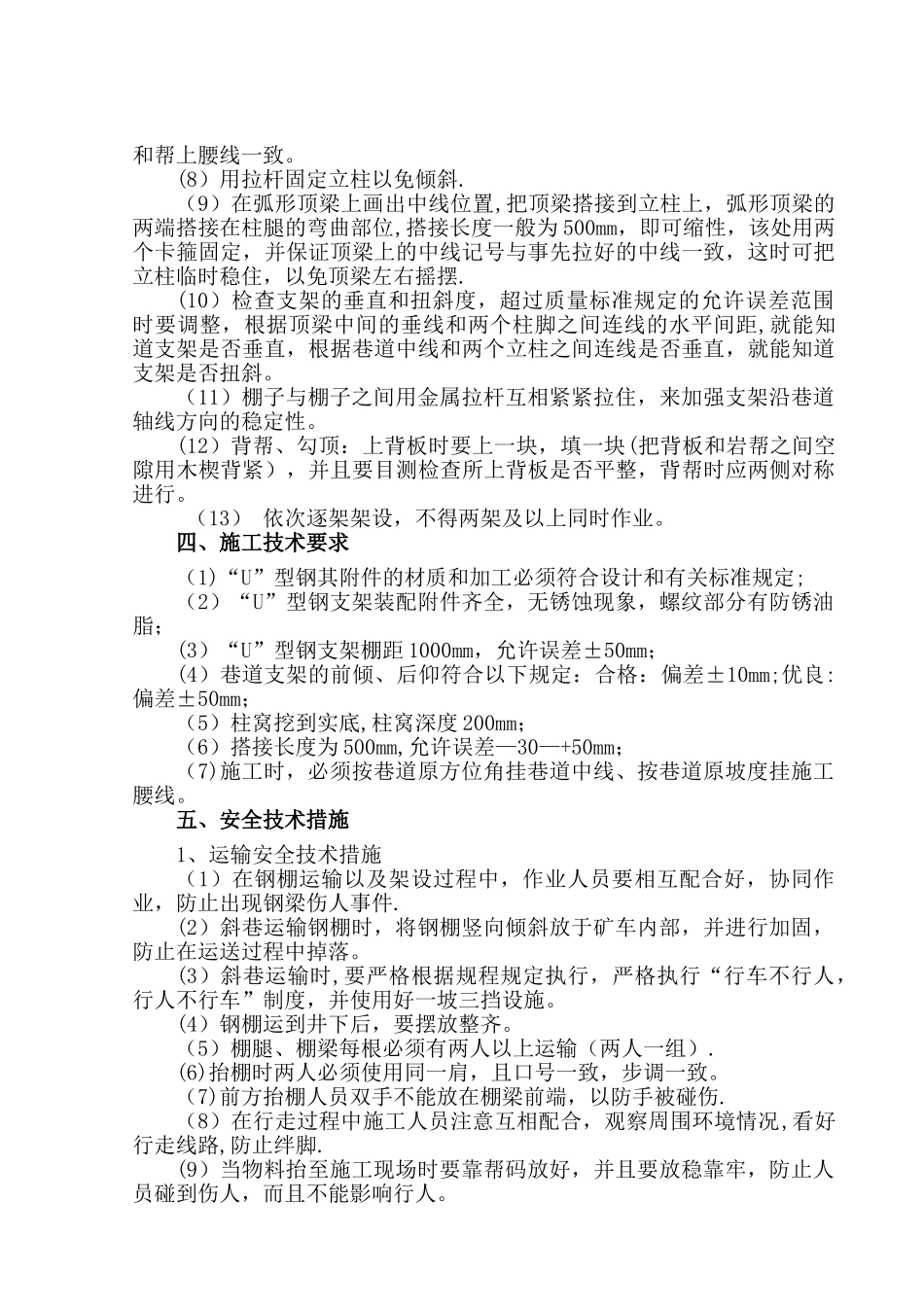

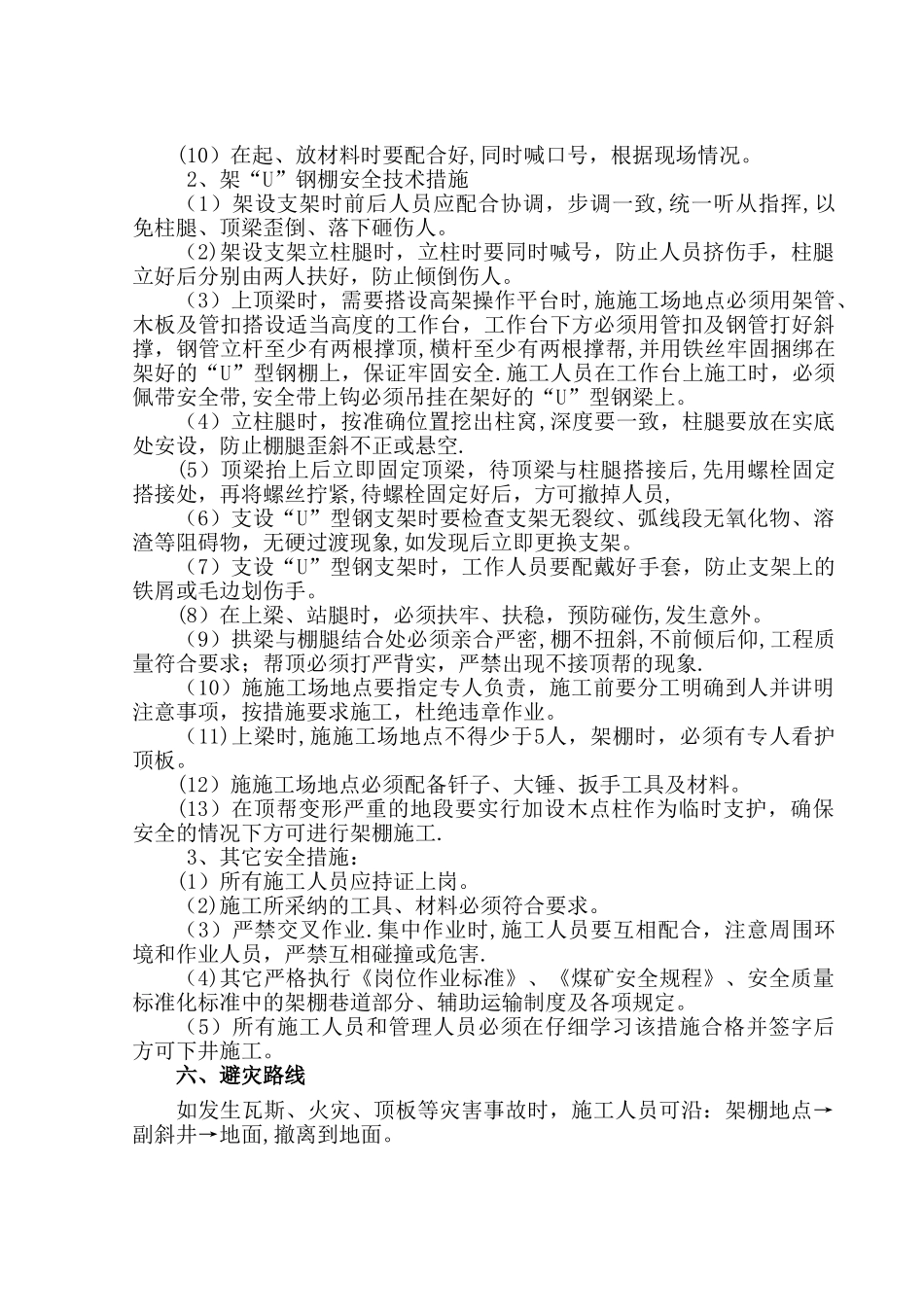

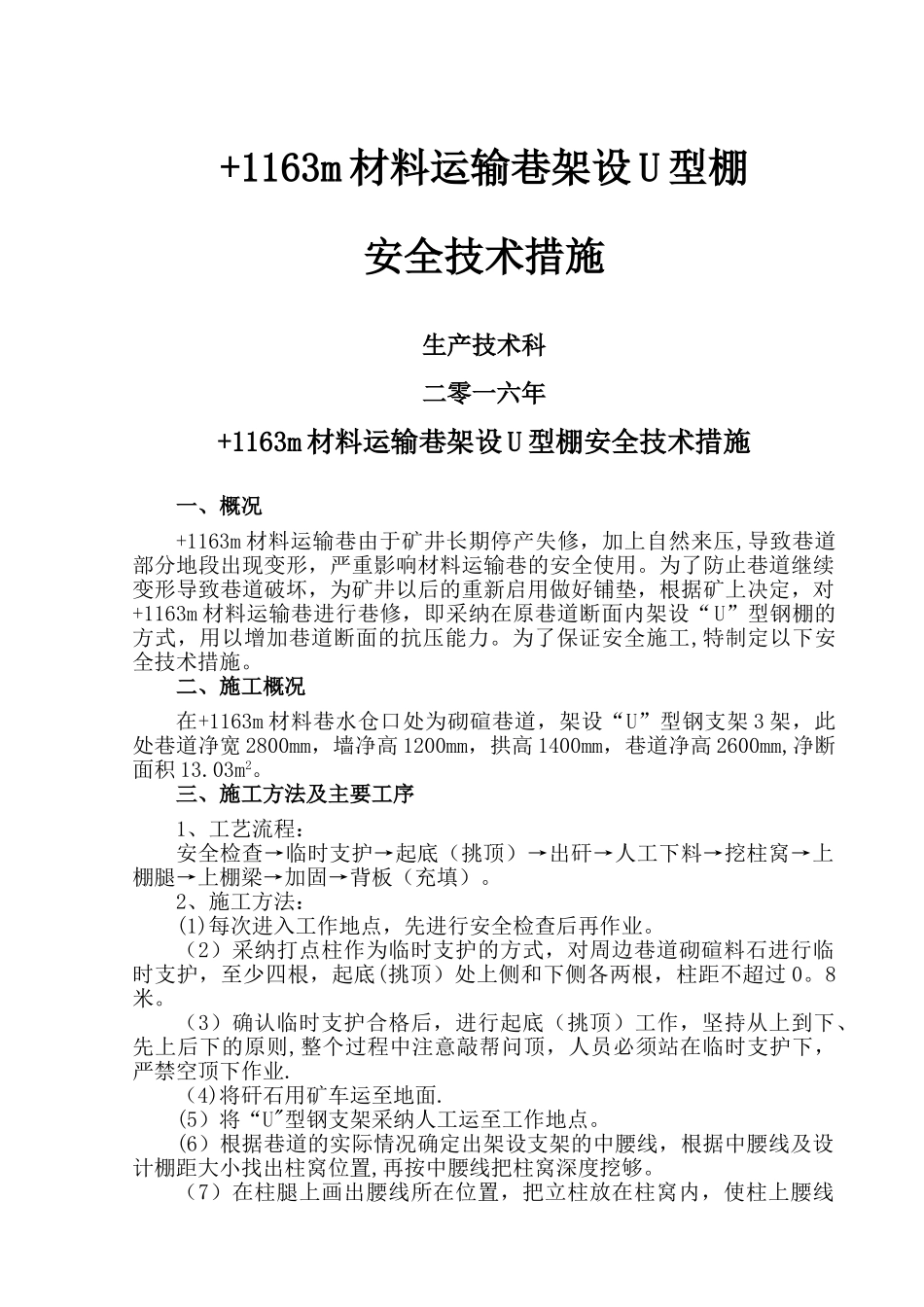

+1163m 材料运输巷架设 U 型棚安全技术措施生产技术科二零一六年+1163m 材料运输巷架设 U 型棚安全技术措施一、概况+1163m 材料运输巷由于矿井长期停产失修,加上自然来压,导致巷道部分地段出现变形,严重影响材料运输巷的安全使用。为了防止巷道继续变形导致巷道破坏,为矿井以后的重新启用做好铺垫,根据矿上决定,对+1163m 材料运输巷进行巷修,即采纳在原巷道断面内架设“U”型钢棚的方式,用以增加巷道断面的抗压能力。为了保证安全施工,特制定以下安全技术措施。二、施工概况在+1163m 材料巷水仓口处为砌碹巷道,架设“U”型钢支架 3 架,此处巷道净宽 2800mm,墙净高 1200mm,拱高 1400mm,巷道净高 2600mm,净断面积 13.03m2。三、施工方法及主要工序1、工艺流程:安全检查→临时支护→起底(挑顶)→出矸→人工下料→挖柱窝→上棚腿→上棚梁→加固→背板(充填)。2、施工方法:(1)每次进入工作地点,先进行安全检查后再作业。(2)采纳打点柱作为临时支护的方式,对周边巷道砌碹料石进行临时支护,至少四根,起底(挑顶)处上侧和下侧各两根,柱距不超过 0。8米。(3)确认临时支护合格后,进行起底(挑顶)工作,坚持从上到下、先上后下的原则,整个过程中注意敲帮问顶,人员必须站在临时支护下,严禁空顶下作业.(4)将矸石用矿车运至地面.(5)将“U"型钢支架采纳人工运至工作地点。(6)根据巷道的实际情况确定出架设支架的中腰线,根据中腰线及设计棚距大小找出柱窝位置,再按中腰线把柱窝深度挖够。(7)在柱腿上画出腰线所在位置,把立柱放在柱窝内,使柱上腰线和帮上腰线一致。(8)用拉杆固定立柱以免倾斜.(9)在弧形顶梁上画出中线位置,把顶梁搭接到立柱上,弧形顶梁的两端搭接在柱腿的弯曲部位,搭接长度一般为 500mm,即可缩性,该处用两个卡箍固定,并保证顶梁上的中线记号与事先拉好的中线一致,这时可把立柱临时稳住,以免顶梁左右摇摆.(10)检查支架的垂直和扭斜度,超过质量标准规定的允许误差范围时要调整,根据顶梁中间的垂线和两个柱脚之间连线的水平间距,就能知道支架是否垂直,根据巷道中线和两个立柱之间连线是否垂直,就能知道支架是否扭斜。(11)棚子与棚子之间用金属拉杆互相紧紧拉住,来加强支架沿巷道轴线方向的稳定性。(12)背帮、勾顶:上背板时要上一块,填一块(把背板和岩帮之间空隙用木楔背紧),并且要目测检查所上背板是否平整,背帮时应两侧对称进行。 (13) 依次逐架架设,不得两架...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

煤矿巷架U型钢棚安全技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
