龙源格尔木 20MWp并网光伏电站工程特变电工新疆新源股份有限公司龙源格尔木项目部编号逆变室照明安装共 15 页施工方案编制: 年 月 日审核: 年 月 日 年 月 日年 月 日批准: 年 月 日修 改 内 容修 改 人审 核、批 准12341.编制依据1
1 中国福霖风能工程有限公司设计的照明图纸
2《电气装置安装工程质量检验及评定标准》DL/T516
1~5161
17-20241
3《电气装置安装工程电气设备交接试验标准》1
4《电力建设安全工作规程》(火力发电厂部分)DL/5009
1-20241
5《火电施工质量检验及评定标准》 电气装置篇1
6《电力建设安全健康与环境管理工作规定》1
7《职业安全健康体系文件》 B 版2.概述:龙源格尔木 20MWp并网光伏电站 6 座逆变器室照明
安装中照明预埋管、穿线、照明箱及各种灯具的安装、插座和开关的安装、回路调试等由电气专业负责施工
3.主要工程量序号名称型号数量单位备注1照明箱LPXRM-206个工厂灯高压钠灯安装70W 壁式29套工厂灯高压钠灯安装70W 吊式18套应急工厂灯高压钠灯吊挂70W(30min)12套安全出口标志灯20W21应急工厂灯高压钠灯壁挂70W(30min)31套工厂灯白炽灯壁式安装100W12套投光灯高压钠灯250W36套4.作业条件: 主要设备交货条件照明箱、灯具等及时交货,施工所需材料齐全,符合设计要求具有合格证备注预备条件场地、力能:在施工场地 30m 内有电源盘材料:照明箱、灯具等及时交货,所用设备及材料到达现场,有正式的产品合格证件,并经验收合格后使用

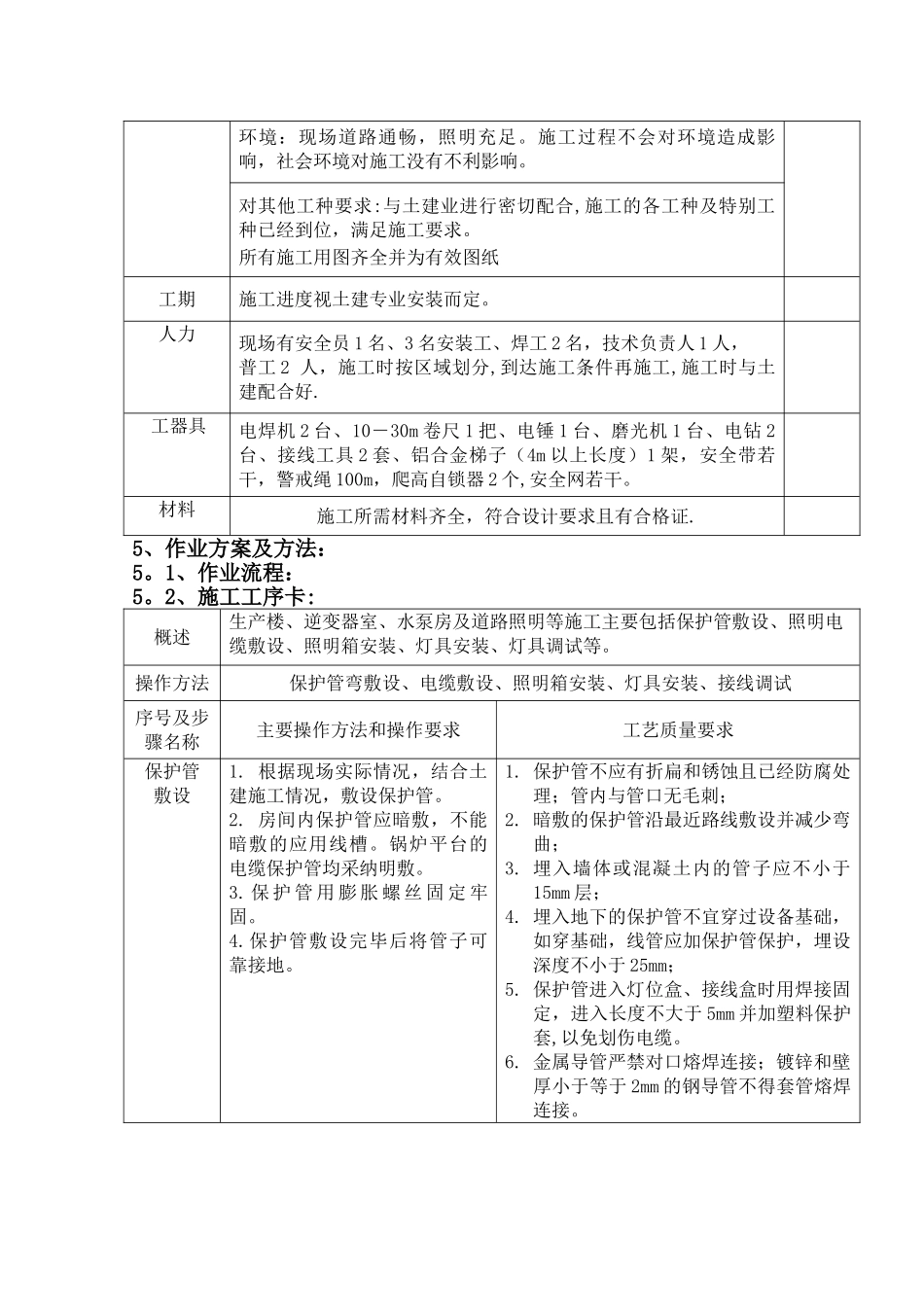

环境:现场道路通畅,照明充足
施工过程不会对环境造成影响,社会环境对施工没有不利影响
对其他工种要求:与土建业进行密切配合,施工的各工种及特别工种已经到位,满足施工要求
所有施工用图齐全并为有效图纸工期施工进度视土建专业安装而定
