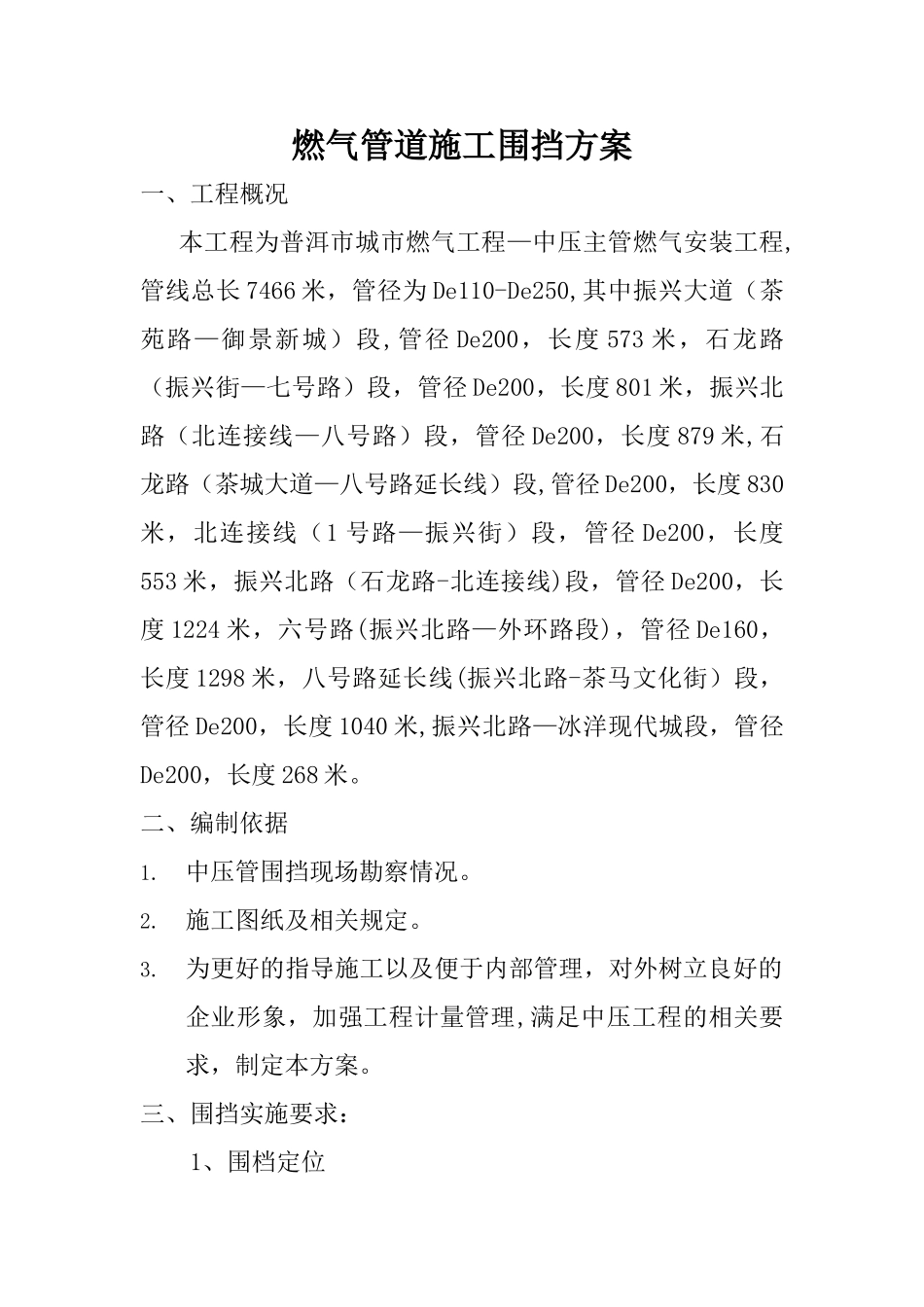

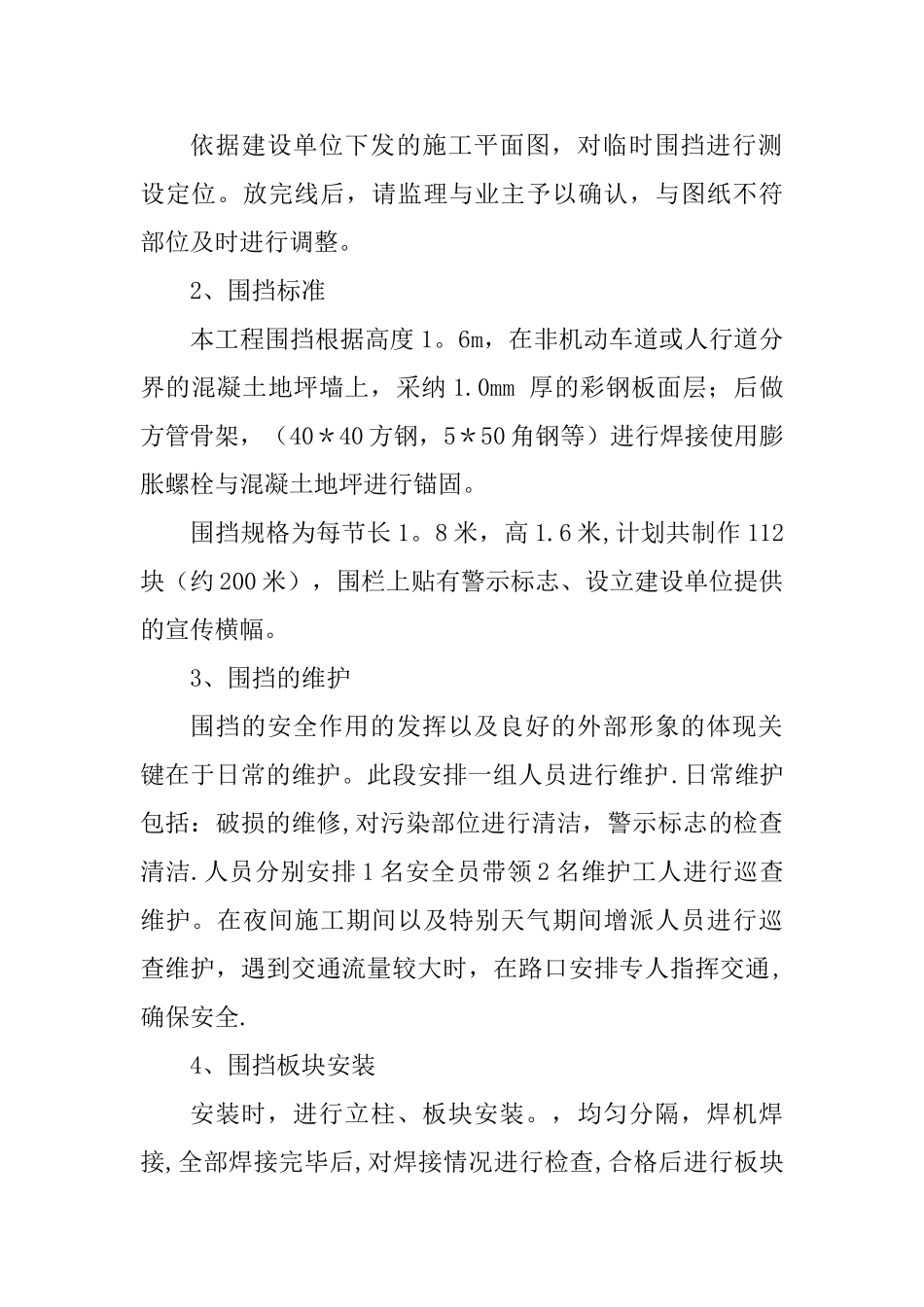

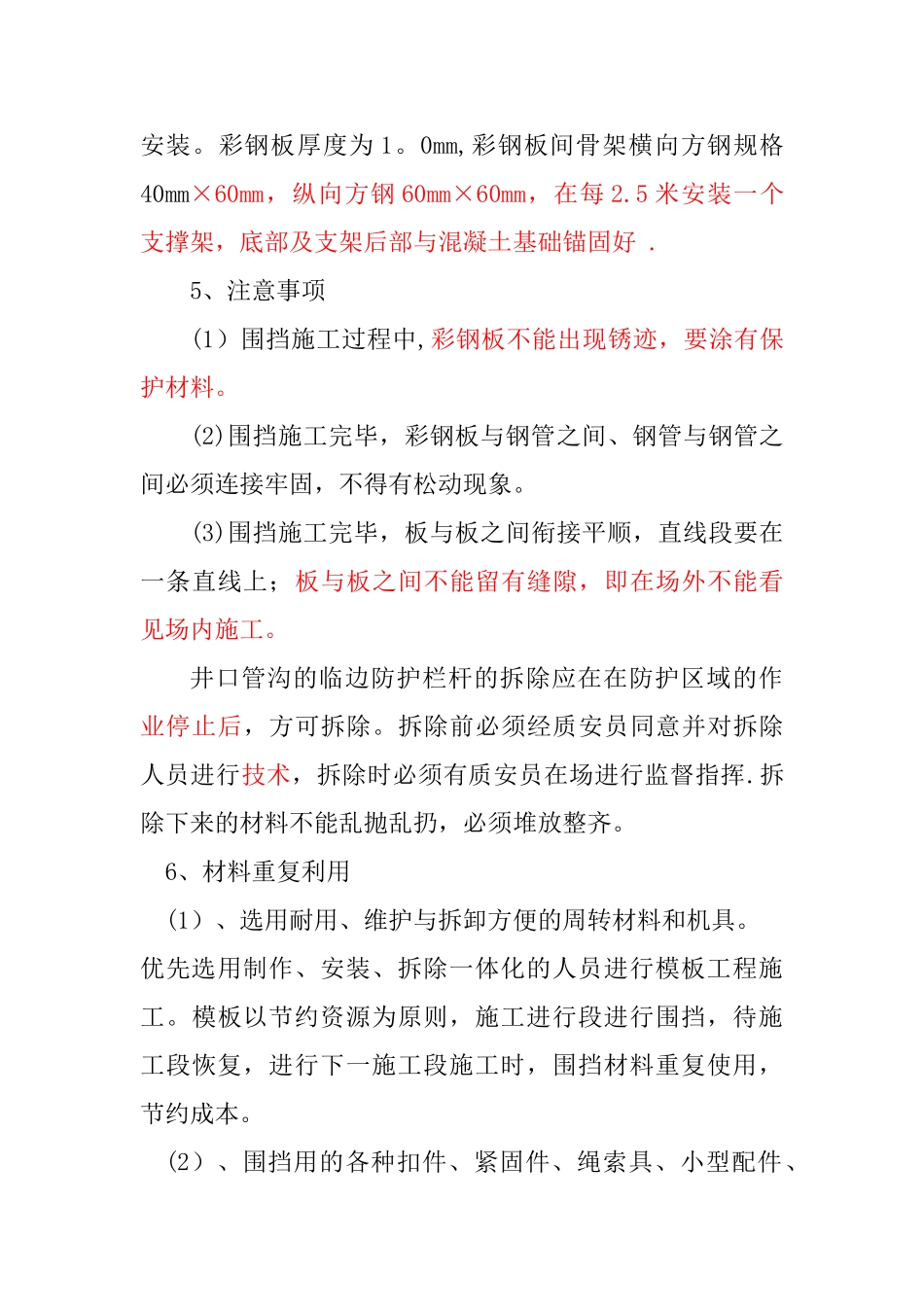

燃气管道施工围挡方案一、工程概况 本工程为普洱市城市燃气工程—中压主管燃气安装工程,管线总长 7466 米,管径为 De110-De250,其中振兴大道(茶苑路—御景新城)段,管径 De200,长度 573 米,石龙路(振兴街—七号路)段,管径 De200,长度 801 米,振兴北路(北连接线—八号路)段,管径 De200,长度 879 米,石龙路(茶城大道—八号路延长线)段,管径 De200,长度 830米,北连接线(1 号路—振兴街)段,管径 De200,长度553 米,振兴北路(石龙路-北连接线)段,管径 De200,长度 1224 米,六号路(振兴北路—外环路段),管径 De160,长度 1298 米,八号路延长线(振兴北路-茶马文化街)段,管径 De200,长度 1040 米,振兴北路—冰洋现代城段,管径De200,长度 268 米。二、编制依据1.中压管围挡现场勘察情况。2.施工图纸及相关规定。3.为更好的指导施工以及便于内部管理,对外树立良好的企业形象,加强工程计量管理,满足中压工程的相关要求,制定本方案。三、围挡实施要求:1、围档定位依据建设单位下发的施工平面图,对临时围挡进行测设定位。放完线后,请监理与业主予以确认,与图纸不符部位及时进行调整。2、围挡标准本工程围挡根据高度 1。6m,在非机动车道或人行道分界的混凝土地坪墙上,采纳 1.0mm 厚的彩钢板面层;后做方管骨架,(40*40 方钢,5*50 角钢等)进行焊接使用膨胀螺栓与混凝土地坪进行锚固。 围挡规格为每节长 1。8 米,高 1.6 米,计划共制作 112块(约 200 米),围栏上贴有警示标志、设立建设单位提供的宣传横幅。3、围挡的维护围挡的安全作用的发挥以及良好的外部形象的体现关键在于日常的维护。此段安排一组人员进行维护.日常维护包括:破损的维修,对污染部位进行清洁,警示标志的检查清洁.人员分别安排 1 名安全员带领 2 名维护工人进行巡查维护。在夜间施工期间以及特别天气期间增派人员进行巡查维护,遇到交通流量较大时,在路口安排专人指挥交通,确保安全.4、围挡板块安装安装时,进行立柱、板块安装。,均匀分隔,焊机焊接,全部焊接完毕后,对焊接情况进行检查,合格后进行板块安装。彩钢板厚度为 1。0mm,彩钢板间骨架横向方钢规格40mm×60mm,纵向方钢 60mm×60mm,在每 2.5 米安装一个支撑架,底部及支架后部与混凝土基础锚固好 .5、注意事项(1)围挡施工过程中,彩钢板不能出现锈迹,要涂有保护材料。(2)围挡施工完毕,彩钢板与钢管之间、钢管与钢管之间必须连...
