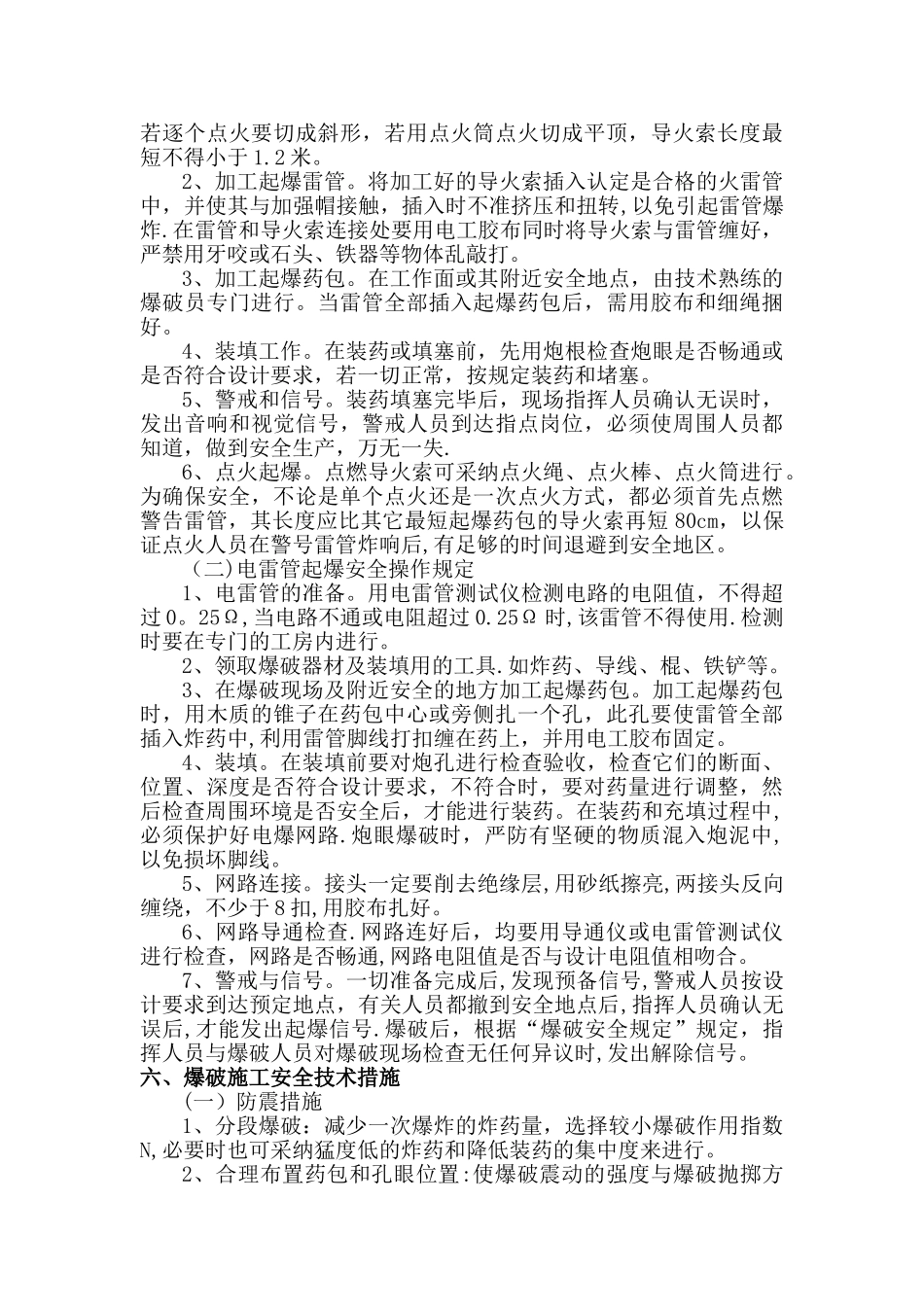

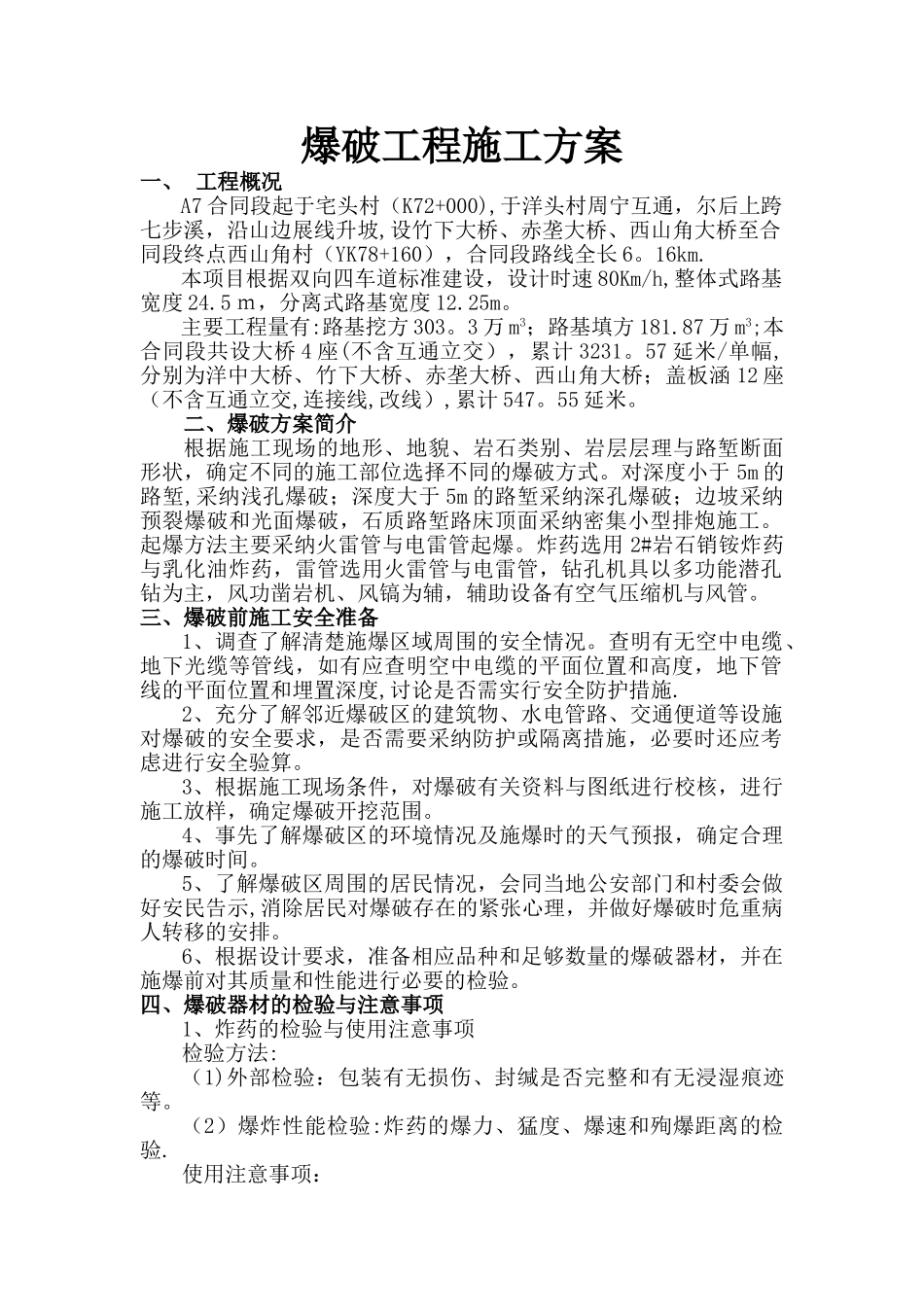

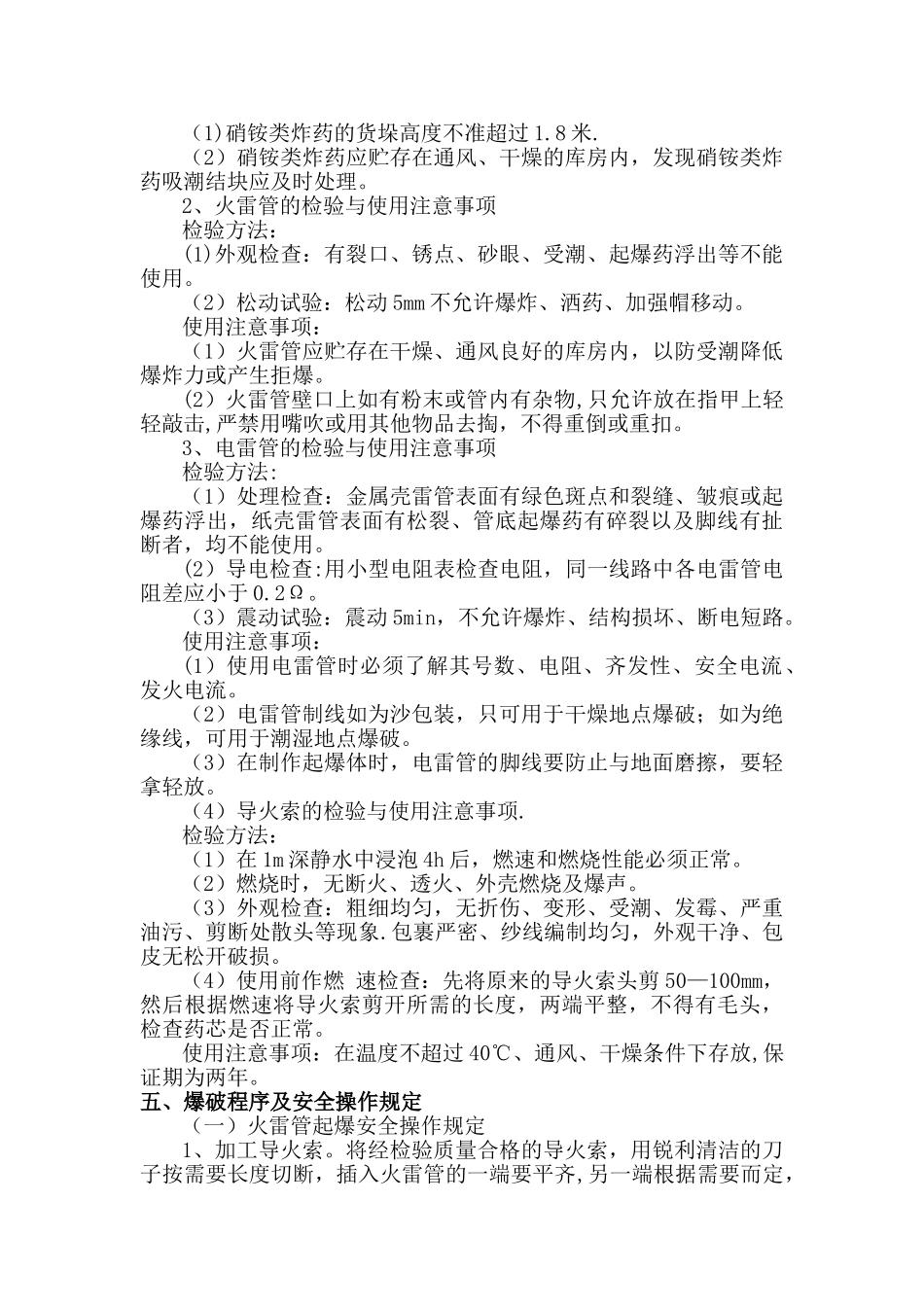

爆破工程施工方案一、 工程概况A7 合同段起于宅头村(K72+000),于洋头村周宁互通,尔后上跨七步溪,沿山边展线升坡,设竹下大桥、赤垄大桥、西山角大桥至合同段终点西山角村(YK78+160),合同段路线全长 6。16km.本项目根据双向四车道标准建设,设计时速 80Km/h,整体式路基宽度 24.5 m,分离式路基宽度 12.25m。主要工程量有:路基挖方 303。3 万 m3;路基填方 181.87 万 m3;本合同段共设大桥 4 座(不含互通立交),累计 3231。57 延米/单幅,分别为洋中大桥、竹下大桥、赤垄大桥、西山角大桥;盖板涵 12 座(不含互通立交,连接线,改线),累计 547。55 延米。二、爆破方案简介根据施工现场的地形、地貌、岩石类别、岩层层理与路堑断面形状,确定不同的施工部位选择不同的爆破方式。对深度小于 5m 的路堑,采纳浅孔爆破;深度大于 5m 的路堑采纳深孔爆破;边坡采纳预裂爆破和光面爆破,石质路堑路床顶面采纳密集小型排炮施工。起爆方法主要采纳火雷管与电雷管起爆。炸药选用 2#岩石销铵炸药与乳化油炸药,雷管选用火雷管与电雷管,钻孔机具以多功能潜孔钻为主,风功凿岩机、风镐为辅,辅助设备有空气压缩机与风管。三、爆破前施工安全准备1、调查了解清楚施爆区域周围的安全情况。查明有无空中电缆、地下光缆等管线,如有应查明空中电缆的平面位置和高度,地下管线的平面位置和埋置深度,讨论是否需实行安全防护措施.2、充分了解邻近爆破区的建筑物、水电管路、交通便道等设施对爆破的安全要求,是否需要采纳防护或隔离措施,必要时还应考虑进行安全验算。3、根据施工现场条件,对爆破有关资料与图纸进行校核,进行施工放样,确定爆破开挖范围。4、事先了解爆破区的环境情况及施爆时的天气预报,确定合理的爆破时间。5、了解爆破区周围的居民情况,会同当地公安部门和村委会做好安民告示,消除居民对爆破存在的紧张心理,并做好爆破时危重病人转移的安排。6、根据设计要求,准备相应品种和足够数量的爆破器材,并在施爆前对其质量和性能进行必要的检验。四、爆破器材的检验与注意事项1、炸药的检验与使用注意事项检验方法:(1)外部检验:包装有无损伤、封缄是否完整和有无浸湿痕迹等。(2)爆炸性能检验:炸药的爆力、猛度、爆速和殉爆距离的检验.使用注意事项:(1)硝铵类炸药的货垛高度不准超过 1.8 米.(2)硝铵类炸药应贮存在通风、干燥的库房内,发现硝铵类炸药吸潮结块应及时处理。2、火雷管的检验与使用注意事项检验...
