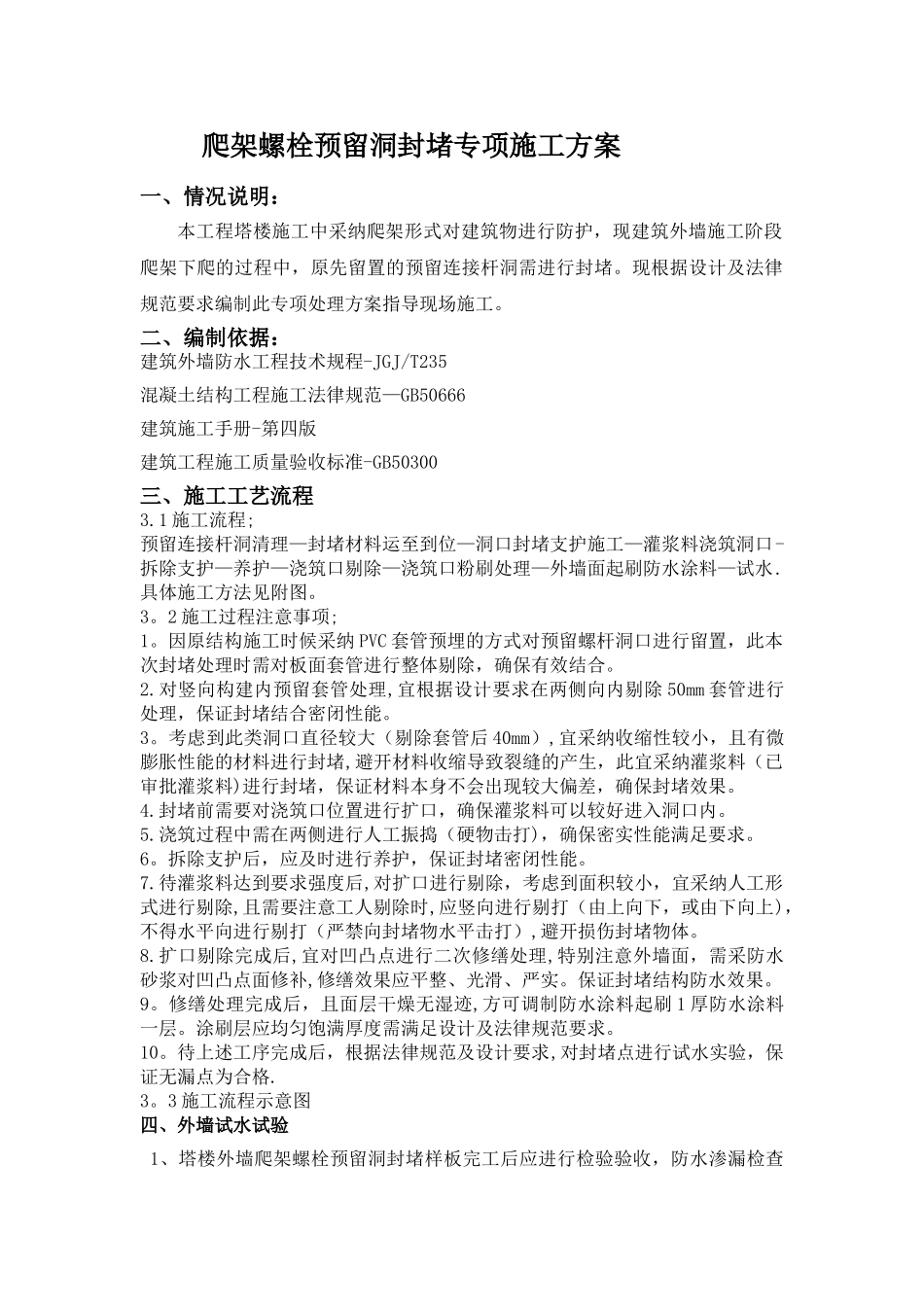

爬架螺栓预留洞封堵专项施工方案一、情况说明:本工程塔楼施工中采纳爬架形式对建筑物进行防护,现建筑外墙施工阶段爬架下爬的过程中,原先留置的预留连接杆洞需进行封堵
现根据设计及法律规范要求编制此专项处理方案指导现场施工
二、编制依据:建筑外墙防水工程技术规程-JGJ/T235混凝土结构工程施工法律规范—GB50666建筑施工手册-第四版建筑工程施工质量验收标准-GB50300三、施工工艺流程 3
1 施工流程;预留连接杆洞清理—封堵材料运至到位—洞口封堵支护施工—灌浆料浇筑洞口-拆除支护—养护—浇筑口剔除—浇筑口粉刷处理—外墙面起刷防水涂料—试水
具体施工方法见附图
2 施工过程注意事项;1
因原结构施工时候采纳 PVC 套管预埋的方式对预留螺杆洞口进行留置,此本次封堵处理时需对板面套管进行整体剔除,确保有效结合
对竖向构建内预留套管处理,宜根据设计要求在两侧向内剔除 50mm 套管进行处理,保证封堵结合密闭性能
考虑到此类洞口直径较大(剔除套管后 40mm),宜采纳收缩性较小,且有微膨胀性能的材料进行封堵,避开材料收缩导致裂缝的产生,此宜采纳灌浆料(已审批灌浆料)进行封堵,保证材料本身不会出现较大偏差,确保封堵效果
封堵前需要对浇筑口位置进行扩口,确保灌浆料可以较好进入洞口内
浇筑过程中需在两侧进行人工振捣(硬物击打),确保密实性能满足要求
拆除支护后,应及时进行养护,保证封堵密闭性能
待灌浆料达到要求强度后,对扩口进行剔除,考虑到面积较小,宜采纳人工形式进行剔除,且需要注意工人剔除时,应竖向进行剔打(由上向下,或由下向上),不得水平向进行剔打(严禁向封堵物水平击打),避开损伤封堵物体
扩口剔除完成后,宜对凹凸点进行二次修缮处理,特别注意外墙面,需采防水砂浆对凹凸点面修补,修缮效果应平整、光滑、严实
保证封堵结构防水效果
修缮处理完成后,且
