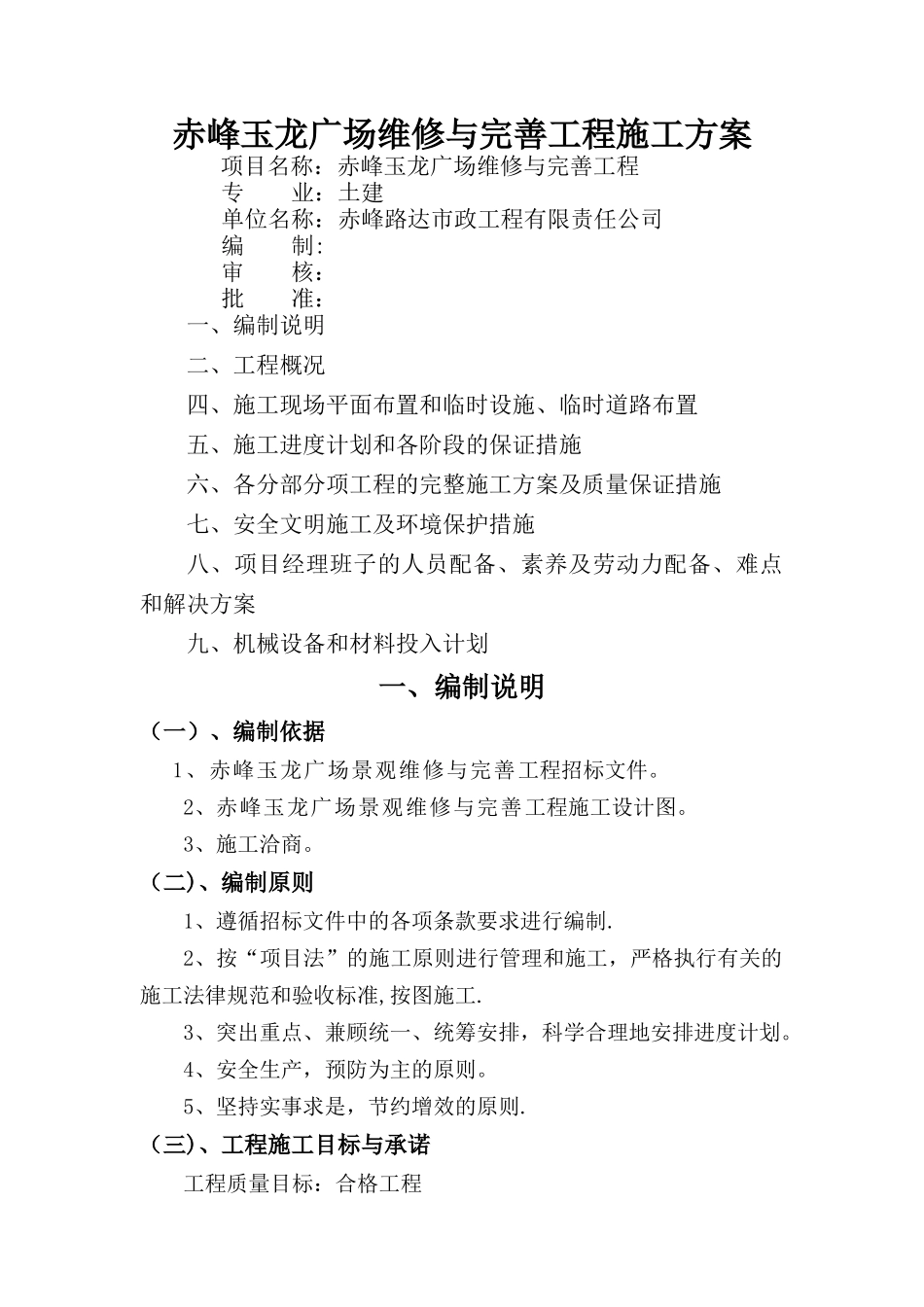

赤峰玉龙广场维修与完善工程施工方案项目名称:赤峰玉龙广场维修与完善工程专 业:土建 单位名称:赤峰路达市政工程有限责任公司 编 制: 审 核: 批 准:一、编制说明二、工程概况四、施工现场平面布置和临时设施、临时道路布置五、施工进度计划和各阶段的保证措施六、各分部分项工程的完整施工方案及质量保证措施七、安全文明施工及环境保护措施八、项目经理班子的人员配备、素养及劳动力配备、难点和解决方案九、机械设备和材料投入计划一、编制说明(一)、编制依据1、赤峰玉龙广场景观维修与完善工程招标文件
2、赤峰玉龙广场景观维修与完善工程施工设计图
3、施工洽商
(二)、编制原则1、遵循招标文件中的各项条款要求进行编制
2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工法律规范和验收标准,按图施工
3、突出重点、兼顾统一、统筹安排,科学合理地安排进度计划
4、安全生产,预防为主的原则
5、坚持实事求是,节约增效的原则

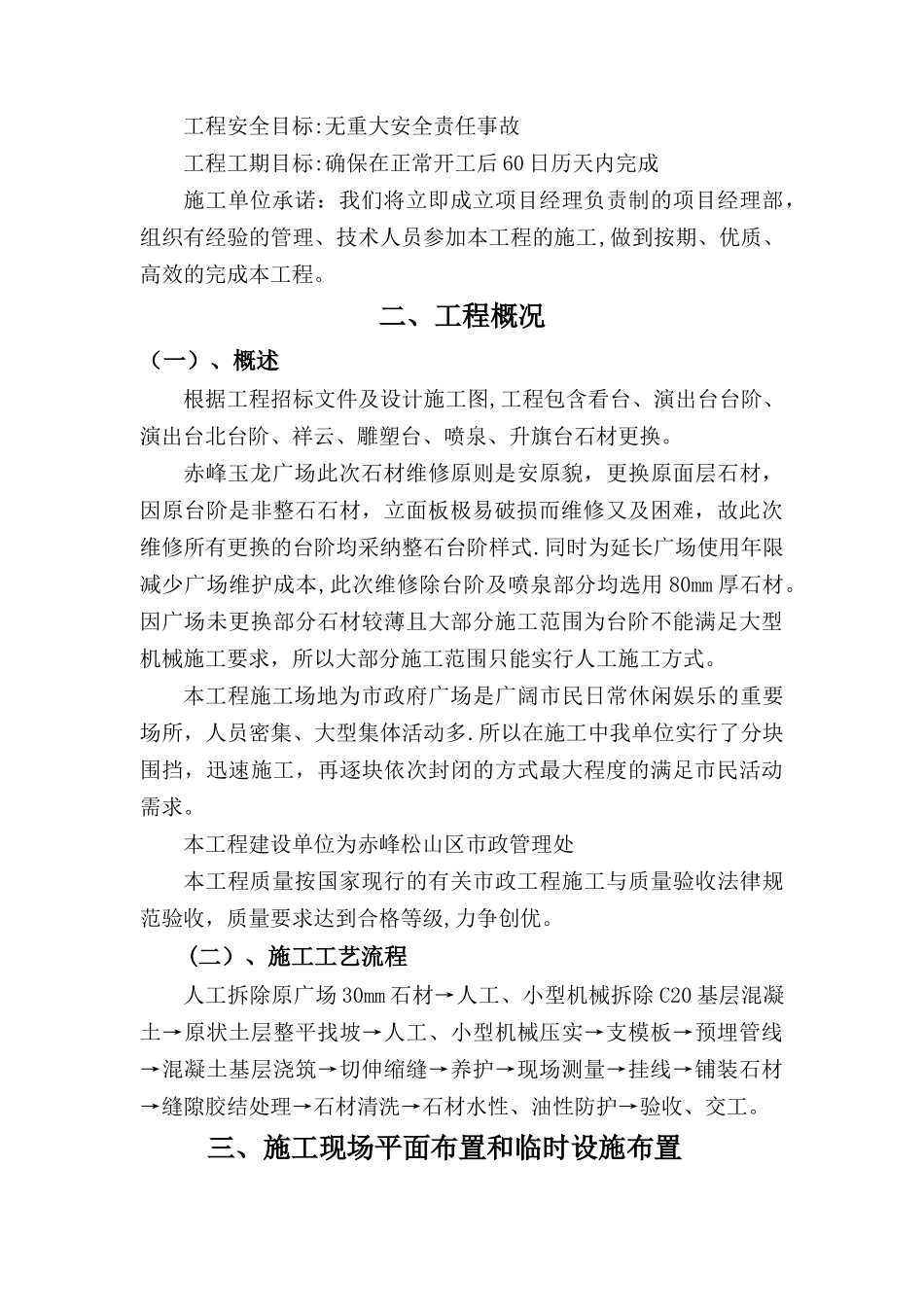

(三)、工程施工目标与承诺工程质量目标:合格工程工程安全目标:无重大安全责任事故工程工期目标:确保在正常开工后 60 日历天内完成施工单位承诺:我们将立即成立项目经理负责制的项目经理部,组织有经验的管理、技术人员参加本工程的施工,做到按期、优质、高效的完成本工程

二、工程概况(一)、概述根据工程招标文件及设计施工图,工程包含看台、演出台台阶、演出台北台阶、祥云、雕塑台、喷泉、升旗台石材更换
赤峰玉龙广场此次石材维修原则是安原貌,更换原面层石材,因原台阶是非整石石材,立面板极易破损而维修又及困难,故此次维修所有更换的台阶均采纳整石台阶样式
同时为延长广场使用年限减少广场维护成本,此次维修除台阶及喷泉部分均选用 80mm 厚石材
因广场未更换部分石材较薄且大部分施工范围为台阶不能满足大型机械施工要求,所以大部分施工范围只能实行人工施工方式
本工程施工场地为市政府广场是广阔市民
