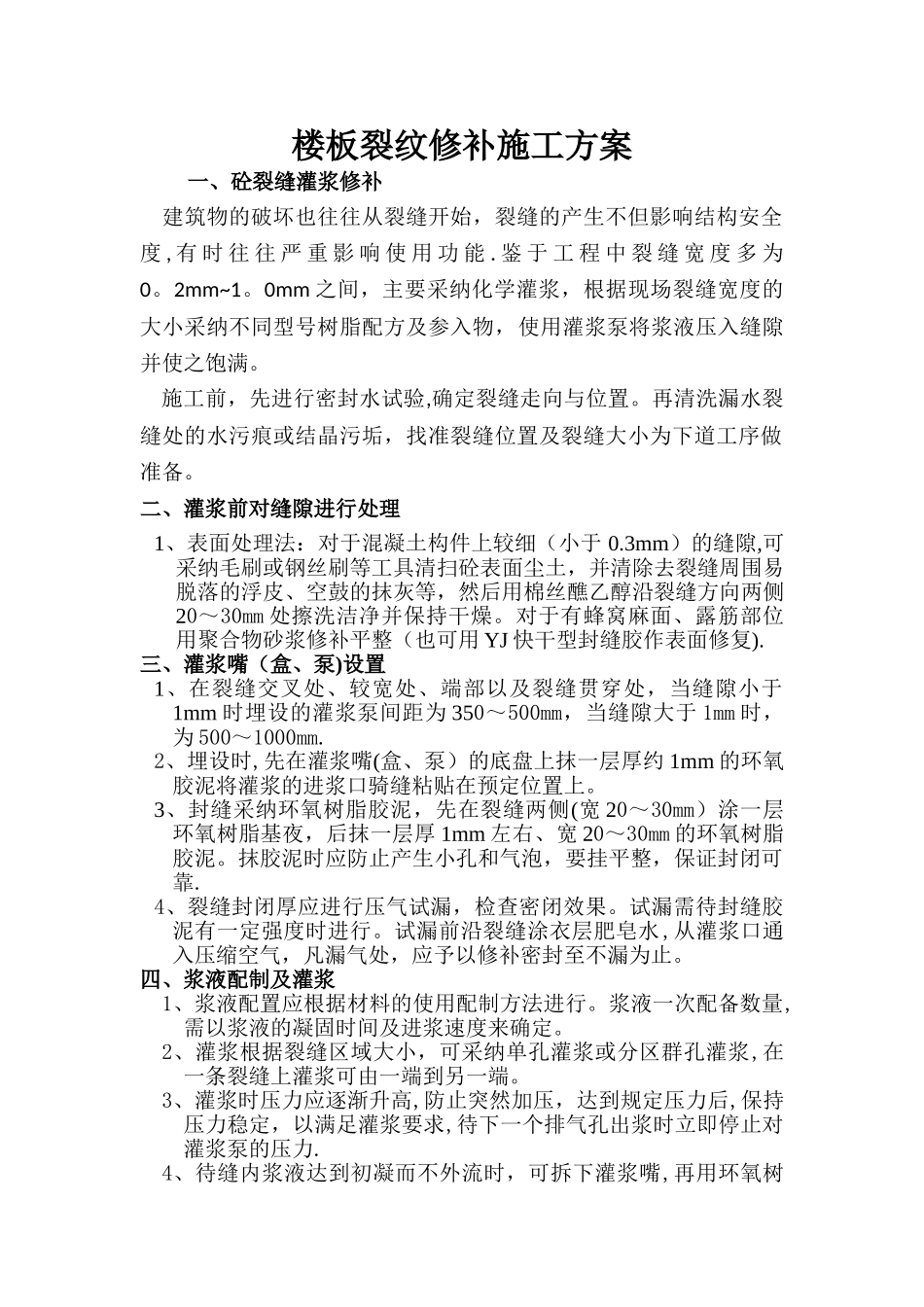

楼板裂纹修补施工方案 一、砼裂缝灌浆修补 建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度 , 有 时 往 往 严 重 影 响 使 用 功 能
鉴 于 工 程 中 裂 缝 宽 度 多 为0
0mm 之间,主要采纳化学灌浆,根据现场裂缝宽度的大小采纳不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满
施工前,先进行密封水试验,确定裂缝走向与位置
再清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道工序做准备
二、灌浆前对缝隙进行处理1、表面处理法:对于混凝土构件上较细(小于 0
3mm)的缝隙,可采纳毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧20~30mm 处擦洗洁净并保持干燥
对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用 YJ 快干型封缝胶作表面修复)
三、灌浆嘴(盒、泵)设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm 时埋设的灌浆泵间距为 350~500mm,当缝隙大于 1mm 时,为 500~1000mm
2、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约 1mm 的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上
3、封缝采纳环氧树脂胶泥,先在裂缝两侧(宽 20~30mm)涂一层环氧树脂基夜,后抹一层厚 1mm 左右、宽 20~30mm 的环氧树脂胶泥
抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠
4、裂缝封闭厚应进行压气试漏,检查密闭效果
试漏需待封缝胶泥有一定强度时进行
试漏前沿裂缝涂衣层肥皂水,从灌浆口通入压缩空气,凡漏气处,应予以修补密封至不漏为止
四、浆液配制及灌浆1、浆液配置应根据材料的使用配制方法进行
浆液一次配备数量,需以浆液的凝固时间及进浆速度来确定
2、灌浆根据裂缝区域大小,可采纳单孔灌浆或分区群孔灌浆,
