环氧树脂裂缝封堵施工方案

环氧树脂裂缝封堵施工方案_第1页
1/2
环氧树脂裂缝封堵施工方案_第2页
2/2

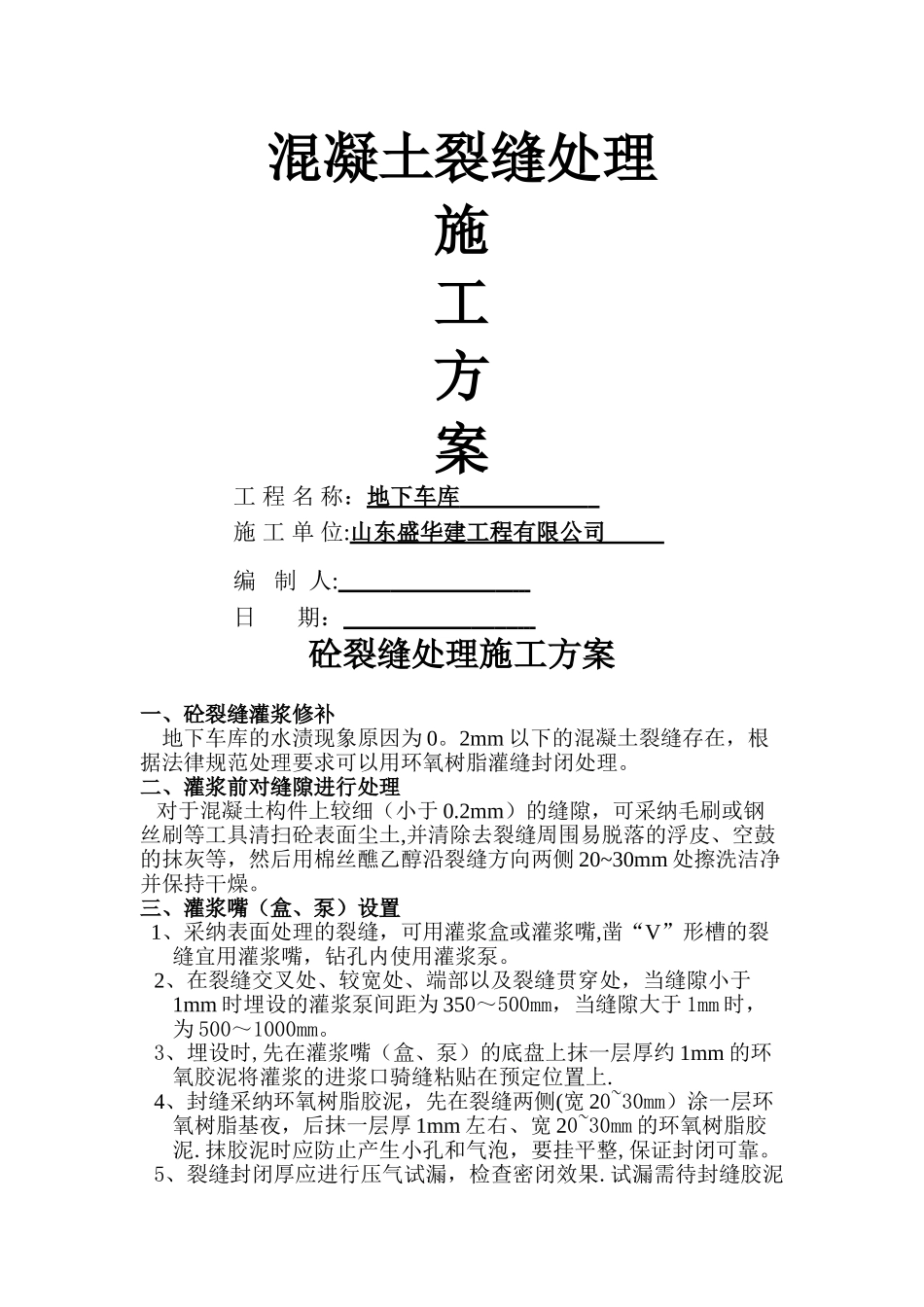

混凝土裂缝处理施工方案工 程 名 称:地下车库 施 工 单 位:山东盛华建工程有限公司 编 制 人: 日 期: 砼裂缝处理施工方案一、砼裂缝灌浆修补 地下车库的水渍现象原因为 0。2mm 以下的混凝土裂缝存在,根据法律规范处理要求可以用环氧树脂灌缝封闭处理。二、灌浆前对缝隙进行处理 对于混凝土构件上较细(小于 0.2mm)的缝隙,可采纳毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧 20~30mm 处擦洗洁净并保持干燥。三、灌浆嘴(盒、泵)设置1、采纳表面处理的裂缝,可用灌浆盒或灌浆嘴,凿“V”形槽的裂缝宜用灌浆嘴,钻孔内使用灌浆泵。2、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm 时埋设的灌浆泵间距为 350~500mm,当缝隙大于 1mm 时,为 500~1000mm。3、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约 1mm 的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上.4、封缝采纳环氧树脂胶泥,先在裂缝两侧(宽 20~30mm)涂一层环氧树脂基夜,后抹一层厚 1mm 左右、宽 20~30mm 的环氧树脂胶泥.抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。5、裂缝封闭厚应进行压气试漏,检查密闭效果.试漏需待封缝胶泥有一定强度时进行。试漏前沿裂缝涂衣层肥皂水,从灌浆口通入压缩空气,凡漏气处,应予以修补密封至不漏为止。四、浆液配制及灌浆1、浆液配置应根据材料的使用配制方法进行。浆液一次配备数量,需以浆液的凝固时间及进浆速度来确定。2、灌浆根据裂缝区域大小,可采纳单孔灌浆或分区群孔灌浆,在一条裂缝上灌浆可由一端到另一端。3、灌浆时压力应逐渐升高,防止突然加压,达到规定压力后,保持压力稳定,以满足灌浆要求,待下一个排气孔出浆时立即停止对灌浆泵的压力。4、待缝内浆液达到初凝而不外流时,可拆下灌浆嘴,再用环氧树脂胶泥的灌浆液把灌浆嘴处抹平封口。5、灌浆结束后,应检查补强效果和质量,发现缺陷应及时补救,确保工程质量.五、注意事项1、从整个施工过程看,封缝工序是极为关键的步骤,务必确保质量。封缝和粘底座是一项细致的工作,稍有不慎,哪怕只有针眼大的小孔没有封严,导致漏浆现象,则灌浆工作无法顺利进行。要及时封堵漏浆部位,在树脂尚未初凝前继续完成灌浆工作。2、大多数裂缝的进浆量超过理论量的 5~10 倍以上,主要是砼内部不实所致,异常情况应查明原因后处理.如楼板灌缝时,未拆除楼面下的疏松...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

环氧树脂裂缝封堵施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
