电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

环氧玻璃钢施工工艺流程

环氧玻璃钢施工工艺流程_第1页
1/2
环氧玻璃钢施工工艺流程_第2页
2/2

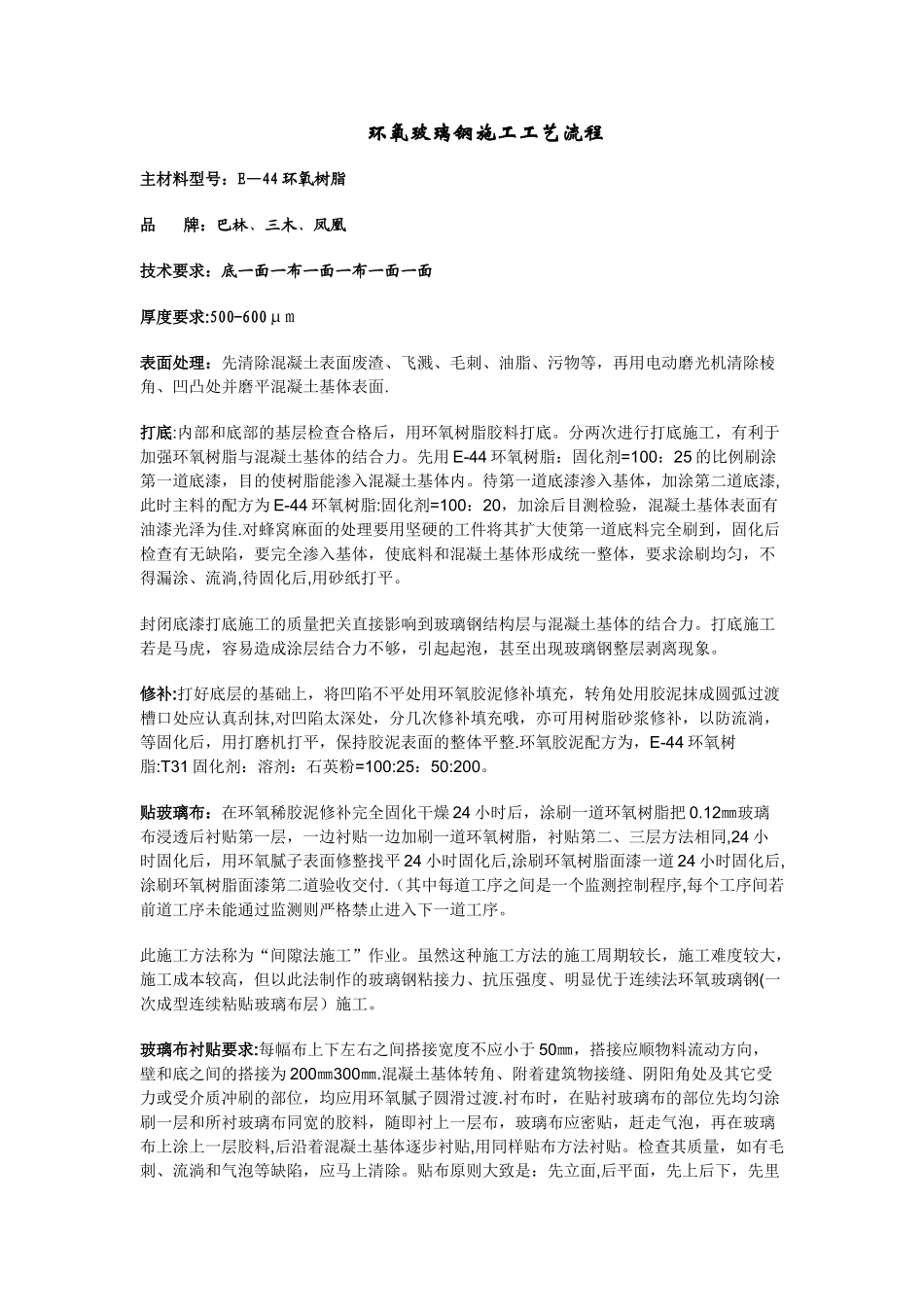

环氧玻璃钢施工工艺流程主材料型号:E—44 环氧树脂品 牌:巴林、三木、凤凰技术要求:底一面一布一面一布一面一面厚度要求:500-600μm表面处理:先清除混凝土表面废渣、飞溅、毛刺、油脂、污物等,再用电动磨光机清除棱角、凹凸处并磨平混凝土基体表面.打底:内部和底部的基层检查合格后,用环氧树脂胶料打底。分两次进行打底施工,有利于加强环氧树脂与混凝土基体的结合力。先用 E-44 环氧树脂:固化剂=100:25 的比例刷涂第一道底漆,目的使树脂能渗入混凝土基体内。待第一道底漆渗入基体,加涂第二道底漆,此时主料的配方为 E-44 环氧树脂:固化剂=100:20,加涂后目测检验,混凝土基体表面有油漆光泽为佳.对蜂窝麻面的处理要用坚硬的工件将其扩大使第一道底料完全刷到,固化后检查有无缺陷,要完全渗入基体,使底料和混凝土基体形成统一整体,要求涂刷均匀,不得漏涂、流淌,待固化后,用砂纸打平。封闭底漆打底施工的质量把关直接影响到玻璃钢结构层与混凝土基体的结合力。打底施工若是马虎,容易造成涂层结合力不够,引起起泡,甚至出现玻璃钢整层剥离现象。修补:打好底层的基础上,将凹陷不平处用环氧胶泥修补填充,转角处用胶泥抹成圆弧过渡槽口处应认真刮抹,对凹陷太深处,分几次修补填充哦,亦可用树脂砂浆修补,以防流淌,等固化后,用打磨机打平,保持胶泥表面的整体平整.环氧胶泥配方为,E-44 环氧树脂:T31 固化剂:溶剂:石英粉=100:25:50:200。贴玻璃布:在环氧稀胶泥修补完全固化干燥 24 小时后,涂刷一道环氧树脂把 0.12㎜玻璃布浸透后衬贴第一层,一边衬贴一边加刷一道环氧树脂,衬贴第二、三层方法相同,24 小时固化后,用环氧腻子表面修整找平 24 小时固化后,涂刷环氧树脂面漆一道 24 小时固化后,涂刷环氧树脂面漆第二道验收交付.(其中每道工序之间是一个监测控制程序,每个工序间若前道工序未能通过监测则严格禁止进入下一道工序。此施工方法称为“间隙法施工”作业。虽然这种施工方法的施工周期较长,施工难度较大,施工成本较高,但以此法制作的玻璃钢粘接力、抗压强度、明显优于连续法环氧玻璃钢(一次成型连续粘贴玻璃布层)施工。玻璃布衬贴要求:每幅布上下左右之间搭接宽度不应小于 50㎜,搭接应顺物料流动方向,壁和底之间的搭接为 200㎜300㎜.混凝土基体转角、附着建筑物接缝、阴阳角处及其它受力或受介质冲刷的部位,均应用环氧腻子圆滑过渡.衬布时,在贴衬玻璃布的部位先均匀涂刷一层和所衬玻璃布同...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

环氧玻璃钢施工工艺流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
