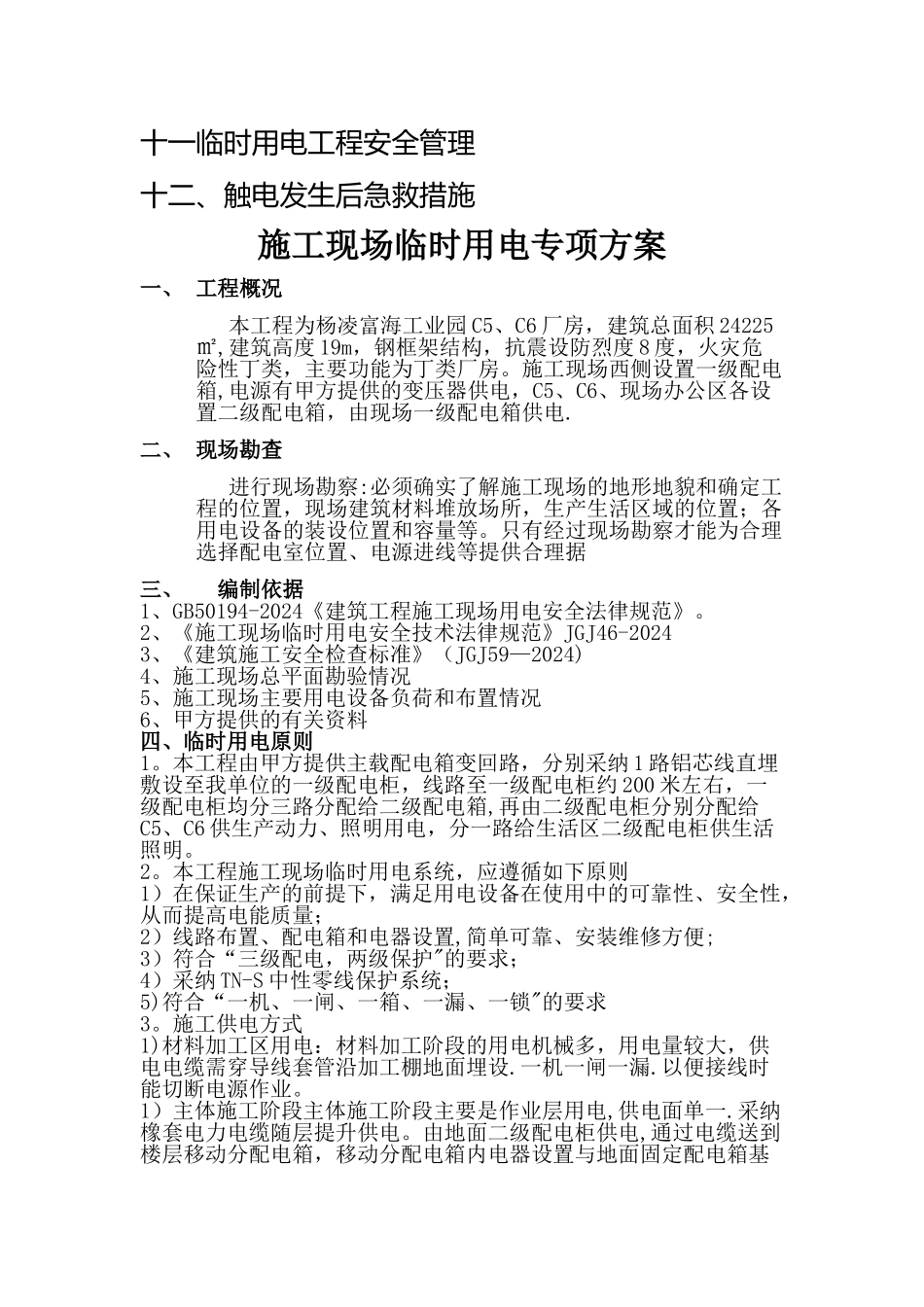

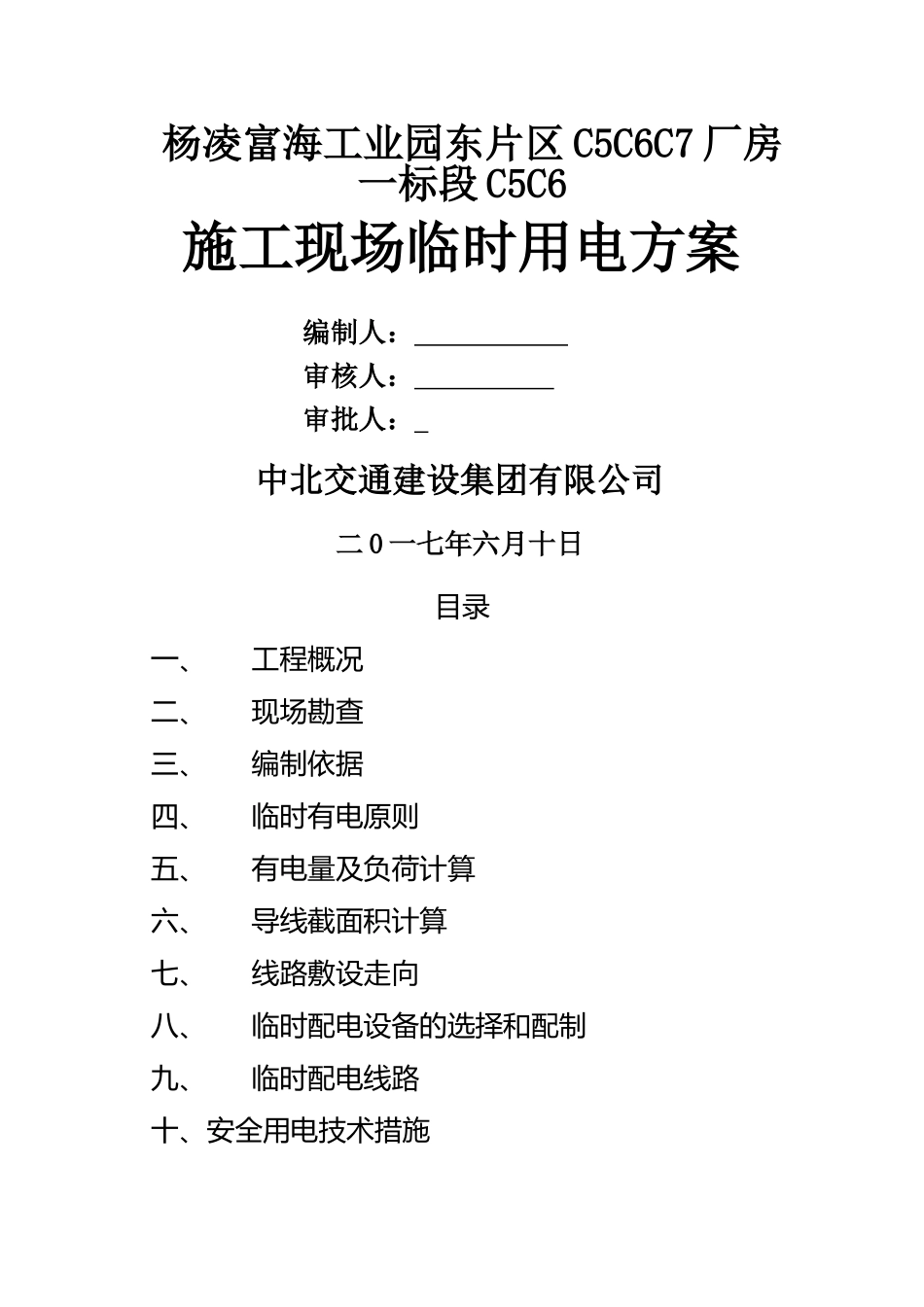

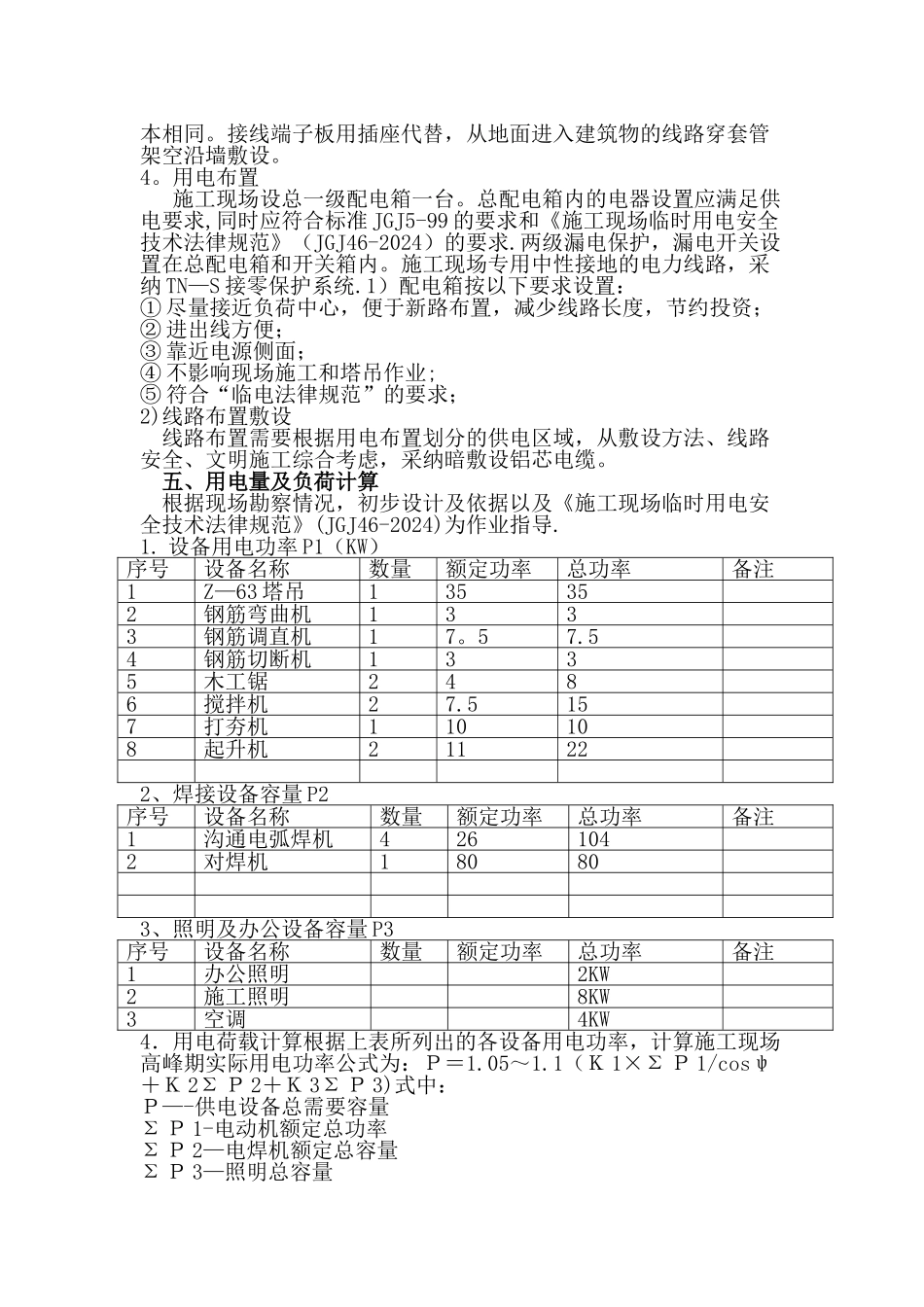

杨凌富海工业园东片区 C5C6C7 厂房一标段 C5C6施工现场临时用电方案 编制人: 审核人: 审批人: 中北交通建设集团有限公司二 0 一七年六月十日目录一、工程概况二、现场勘查三、编制依据四、临时有电原则五、有电量及负荷计算六、导线截面积计算七、线路敷设走向八、临时配电设备的选择和配制九、临时配电线路十、安全用电技术措施十一临时用电工程安全管理十二、触电发生后急救措施施工现场临时用电专项方案一、 工程概况本工程为杨凌富海工业园 C5、C6 厂房,建筑总面积 24225㎡,建筑高度 19m,钢框架结构,抗震设防烈度 8 度,火灾危险性丁类,主要功能为丁类厂房。施工现场西侧设置一级配电箱,电源有甲方提供的变压器供电,C5、C6、现场办公区各设置二级配电箱,由现场一级配电箱供电.二、 现场勘查进行现场勘察:必须确实了解施工现场的地形地貌和确定工程的位置,现场建筑材料堆放场所,生产生活区域的位置;各用电设备的装设位置和容量等。只有经过现场勘察才能为合理选择配电室位置、电源进线等提供合理据三、 编制依据1、GB50194-2024《建筑工程施工现场用电安全法律规范》。2、《施工现场临时用电安全技术法律规范》JGJ46-2024 3、《建筑施工安全检查标准》(JGJ59—2024)4、施工现场总平面勘验情况5、施工现场主要用电设备负荷和布置情况6、甲方提供的有关资料四、临时用电原则1。本工程由甲方提供主载配电箱变回路,分别采纳 1 路铝芯线直埋敷设至我单位的一级配电柜,线路至一级配电柜约 200 米左右,一级配电柜均分三路分配给二级配电箱,再由二级配电柜分别分配给C5、C6 供生产动力、照明用电,分一路给生活区二级配电柜供生活照明。2。本工程施工现场临时用电系统,应遵循如下原则1)在保证生产的前提下,满足用电设备在使用中的可靠性、安全性,从而提高电能质量;2)线路布置、配电箱和电器设置,简单可靠、安装维修方便;3)符合“三级配电,两级保护"的要求;4)采纳 TN-S 中性零线保护系统;5)符合“一机、一闸、一箱、一漏、一锁"的要求3。施工供电方式 1)材料加工区用电:材料加工阶段的用电机械多,用电量较大,供电电缆需穿导线套管沿加工棚地面埋设.一机一闸一漏.以便接线时能切断电源作业。1)主体施工阶段主体施工阶段主要是作业层用电,供电面单一.采纳橡套电力电缆随层提升供电。由地面二级配电柜供电,通过电缆送到楼层移动分配电箱,移动分配电箱内电器设置与地面固定配电箱基本相同。接线...
