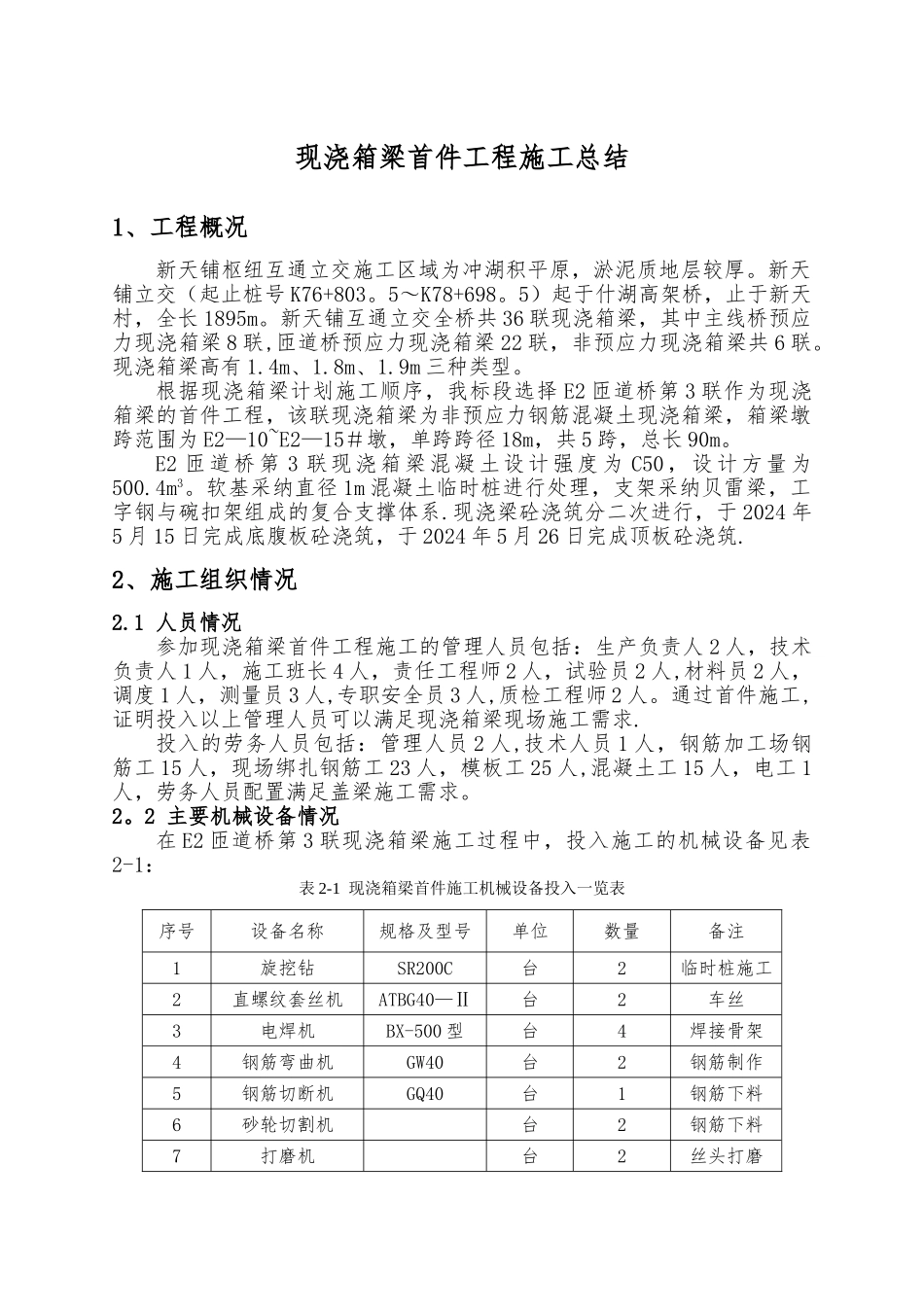

现浇箱梁首件工程施工总结(E2 匝道桥第三联)****项目经理部2024 年*月*日现浇箱梁首件工程施工总结1、工程概况新天铺枢纽互通立交施工区域为冲湖积平原,淤泥质地层较厚
新天铺立交(起止桩号 K76+803
5~K78+698
5)起于什湖高架桥,止于新天村,全长 1895m
新天铺互通立交全桥共 36 联现浇箱梁,其中主线桥预应力现浇箱梁 8 联,匝道桥预应力现浇箱梁 22 联,非预应力现浇箱梁共 6 联
现浇箱梁高有 1
9m 三种类型
根据现浇箱梁计划施工顺序,我标段选择 E2 匝道桥第 3 联作为现浇箱梁的首件工程,该联现浇箱梁为非预应力钢筋混凝土现浇箱梁,箱梁墩跨范围为 E2—10~E2—15#墩,单跨跨径 18m,共 5 跨,总长 90m
E2 匝道桥第 3 联现浇箱梁混凝土设计强度为 C50,设计方量为500
软基采纳直径 1m 混凝土临时桩进行处理,支架采纳贝雷梁,工字钢与碗扣架组成的复合支撑体系
现浇梁砼浇筑分二次进行,于 2024 年5 月 15 日完成底腹板砼浇筑,于 2024 年 5 月 26 日完成顶板砼浇筑
2、施工组织情况2
1 人员情况参加现浇箱梁首件工程施工的管理人员包括:生产负责人 2 人,技术负责人 1 人,施工班长 4 人,责任工程师 2 人,试验员 2 人,材料员 2 人,调度 1 人,测量员 3 人,专职安全员 3 人,质检工程师 2 人
通过首件施工,证明投入以上管理人员可以满足现浇箱梁现场施工需求
投入的劳务人员包括:管理人员 2 人,技术人员 1 人,钢筋加工场钢筋工 15 人,现场绑扎钢筋工 23 人,模板工 25 人,混凝土工 15 人,电工 1人,劳务人员配置满足盖梁施工需求
2 主要机械设备情况在 E2 匝道桥第 3 联现浇箱梁施工过程中,投入施工的机械设备见表2-1:表 2-1
