混凝土现浇结构表面缺陷处理方案我单位施工的宿州恒大名都二期工程 4#、5#、8#、11#、13#楼及 2#-5#商业工程,为保证混凝土现浇结构外观质量缺陷得到正确的处理,确保工程质量,特制定以下处理措施

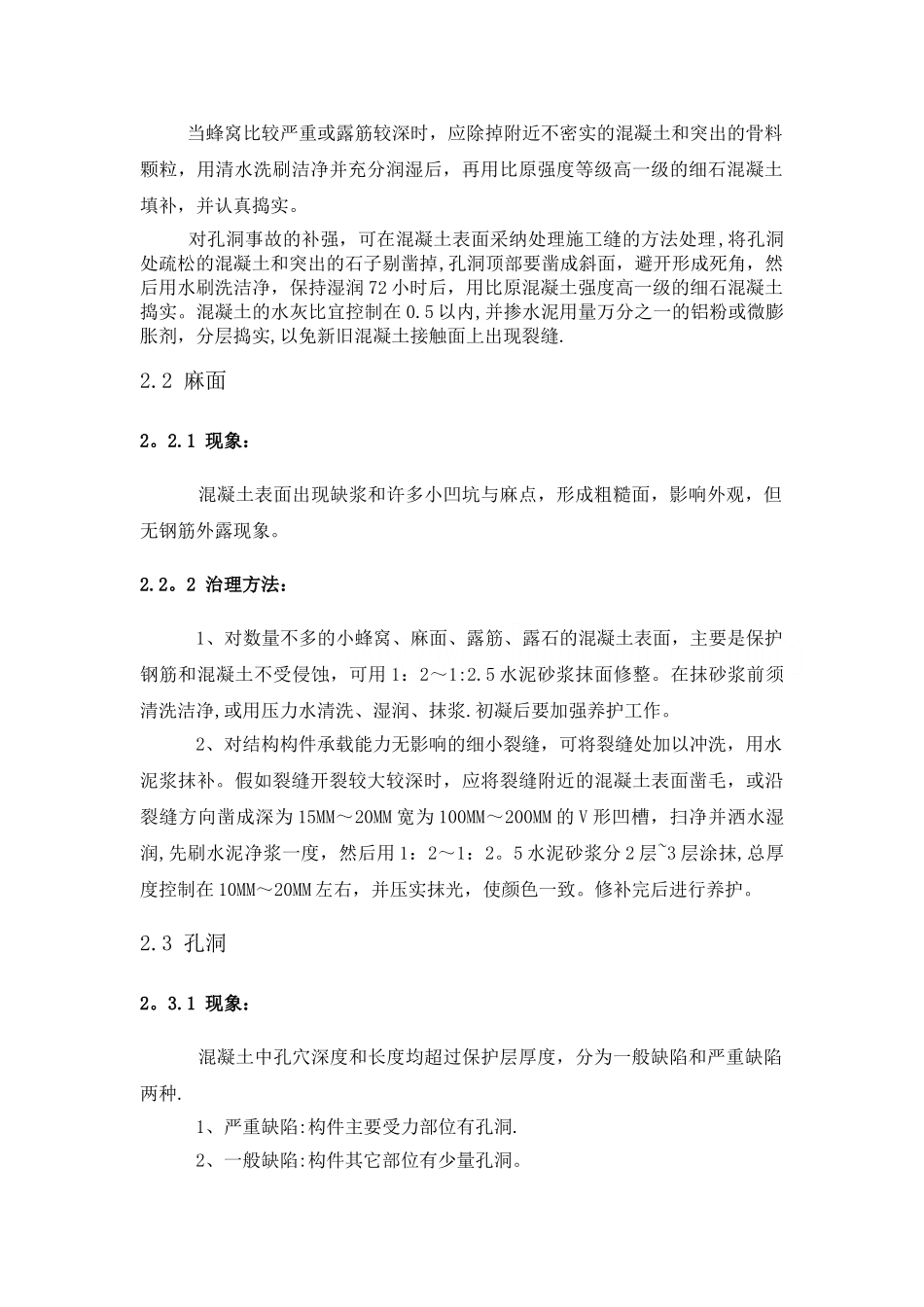

砼现浇结构外观质量缺陷:墙体烂根、蜂窝、麻面、孔洞、露筋、夹渣、疏松、裂缝、连接部位缺陷、外形缺陷、缺棱掉角
1 现象: 钢筋混凝土结构出现蜂窝、空隙、露筋、新老混凝土接茬不密实、墙体烂根原因:开始浇灌混凝土时混凝土中的砂浆被沿途的模板和钢筋粘附落下去的混凝土缺少砂浆
在浇筑混凝土前用与混凝土相同配合比的砂浆先浇灌大约 50 毫升的砂浆,让模板和钢筋先附着一些砂浆,再浇灌混凝土
振捣时机不当,过早没有足够的混凝土浆料下底,补偿不了上述的浆料损失,过迟振捣帮打不到底,振捣不到位,产生烂根
一般要有混凝土料 600-800 的高度是开始振捣效果最好
模板下口漏浆,在模板支撑完毕后,用砂浆在模板和地面的结合部位抹一个坎,堵住缝隙,制止漏浆2

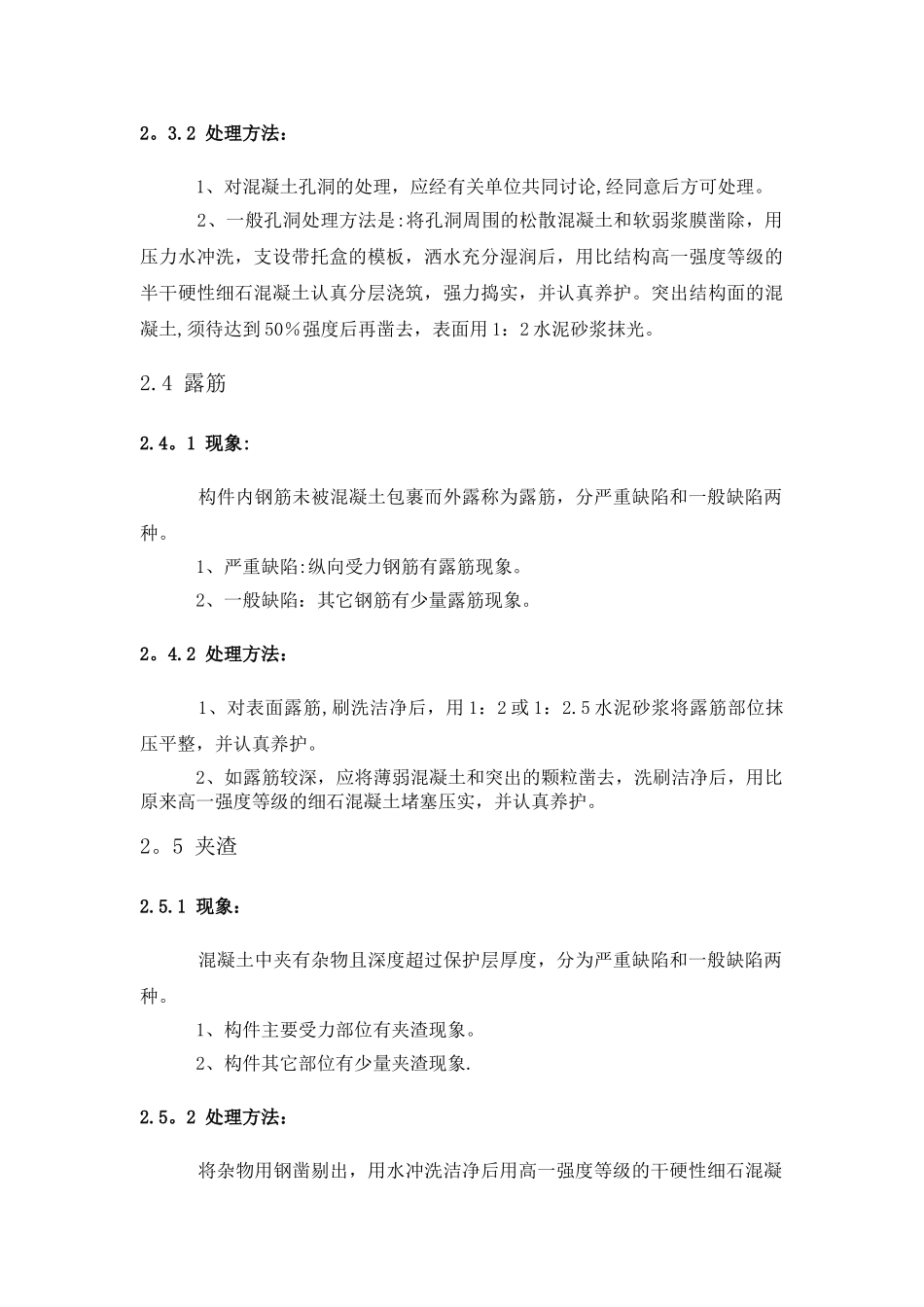

2 处理方法:2
1 现象: 混凝土表面缺少水泥砂浆而形成石子外露,分严重缺陷和一般缺陷两种
1、严重缺陷:在构件主要受力部位出现的为严重缺陷
2、一般缺陷:其它部位有少量蜂窝的为一般缺陷
2 处理方法: 1、对小蜂窝,用水洗刷洁净后,用 1:2 或 1:2
5 水泥砂浆压实抹平
2、对较大蜂窝,先凿去蜂窝处薄弱松散的混凝土和突出的颗粒,刷洗洁净后支模,用高一强度等级的细石混凝土认真强力堵塞捣实,并认真养护,养护时间不应小于 7 天
3、对于蜂窝比较严重:细石混凝土填补
当蜂窝比较严重或露筋较深时,应除掉附近不密实的混凝土和突出的骨料颗粒,用清水洗刷洁净并充分润湿后,再用比原强度等级高一级的细石混凝土填补,并认真捣实
对孔洞事故的补强,可在混凝土表面采纳处理施工缝的方法处理,将孔洞处疏松的混凝土和
