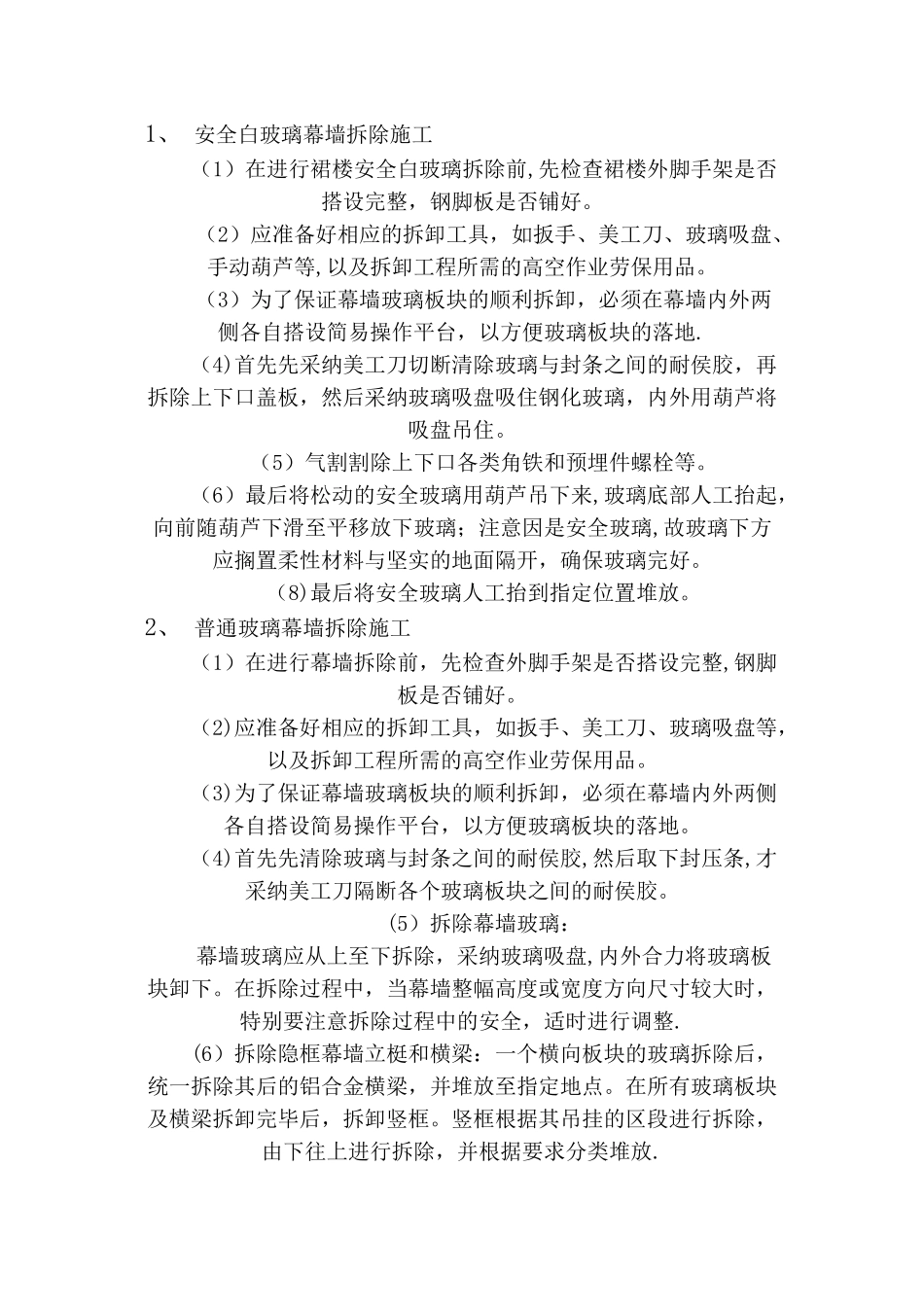

玻 璃 幕 墙 拆 除 及 安 装施工方案目 录第 一 章 施 工 准 备 .................................................................. 1第 二 章 施 工 顺 序 及 施 工 方 法 ..................................... 1 一 、 施 工 顺 序 ........................................................................... 2 1 、 钢化玻璃幕墙拆除顺序 ......................................................................... 2 2 、 普通玻璃幕墙拆除顺序 ......................................................................... 2 二 、 施 工 方 法 ........................................................................... 2 1 、 钢化玻璃幕墙拆除施工 ......................................................................... 3 2 、 普通玻璃幕墙拆除施工 ......................................................................... 3 第 三 章 安 全 文 明 措 施 ....................................................... 3 第 四 章 拆 除 工 程 量 清 单 ................................................. 4 第一章 施工准备1、施工人员必须仔细熟悉结构及装修施工图纸,对拆除部位有清楚的了解。2、施工前工长深化对《玻璃幕墙拆除方案》的理解,并对拆除施工操作人员进行详细安全、技术交底,使操作工人对图纸和法律规范要求、施工准备、施工方法和措施、注意事项有详细了解。3、外脚手架搭设详见大连海关项目外脚手架施工方案4、外立面拆除施工层上必须设满铺操作挑板,对外架与结构层封闭。4、机械管理人员负责将施工用水、用电合理布置,以满足现场施工需求。5、因拆除过程中扬尘较大,在裙楼外脚手架外侧立面用采纳防尘、防噪音密目安全网与彩条布满封.6、队伍进场前由生产经理带队对裙楼室内安全防护进行全面检查,安全员负责监督落实将楼层临边防护搭设完、洞口封堵完.7、根据现场实际情况安排架子工搭设一个便于拆除安全玻璃简易操作平台。8、施工前施工员必须对拆除安全玻璃工人进行技术及安全交底。9、施工员在施工前应检查施工队伍工具如扳手、美工刀、玻璃吸盘、手动葫芦等,以及拆卸工程所需的高空作业劳保用品。第二章 施工顺序及施工方法一、 施工顺序1、 安全玻璃幕墙拆除顺序剔除玻璃周边的耐...
