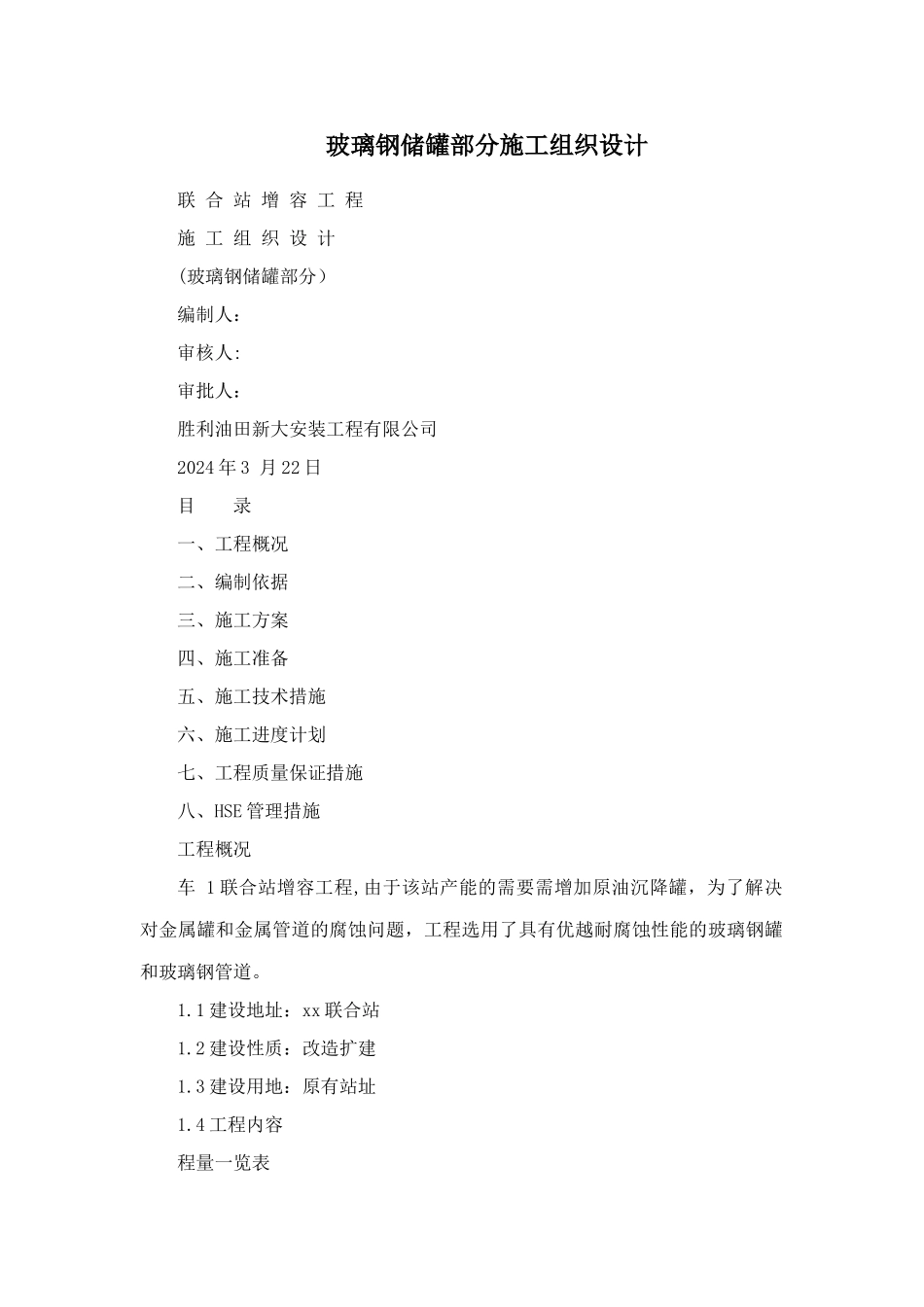

玻璃钢储罐部分施工组织设计联 合 站 增 容 工 程施 工 组 织 设 计(玻璃钢储罐部分)编制人:审核人:审批人:胜利油田新大安装工程有限公司2024 年 3 月 22 日目 录一、工程概况 二、编制依据 三、施工方案 四、施工准备 五、施工技术措施 六、施工进度计划 七、工程质量保证措施 八、HSE 管理措施 工程概况车 1 联合站增容工程,由于该站产能的需要需增加原油沉降罐,为了解决对金属罐和金属管道的腐蚀问题,工程选用了具有优越耐腐蚀性能的玻璃钢罐和玻璃钢管道
1 建设地址:xx 联合站1
2 建设性质:改造扩建1
3 建设用地:原有站址1

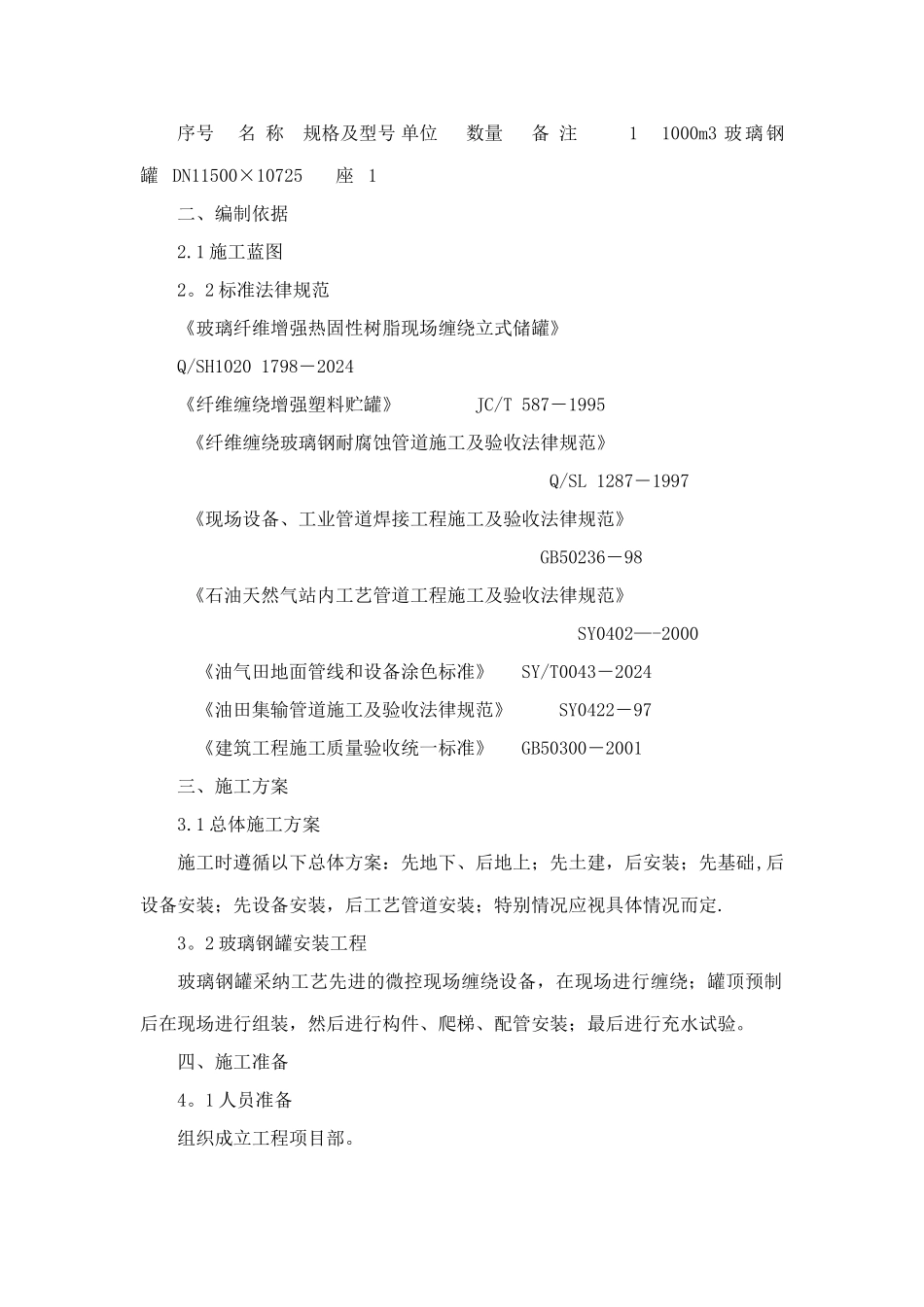

4 工程内容程量一览表序号名 称规格及型号 单位数量备 注11000m3 玻璃钢罐 DN11500×10725座 1二、编制依据2
1 施工蓝图2
2 标准法律规范《玻璃纤维增强热固性树脂现场缠绕立式储罐》Q/SH1020 1798―2024《纤维缠绕增强塑料贮罐》 JC/T 587―1995 《纤维缠绕玻璃钢耐腐蚀管道施工及验收法律规范》 Q/SL 1287―1997 《现场设备、工业管道焊接工程施工及验收法律规范》 GB50236―98 《石油天然气站内工艺管道工程施工及验收法律规范》 SY0402—-2000 《油气田地面管线和设备涂色标准》 SY/T0043―2024 《油田集输管道施工及验收法律规范》 SY0422―97 《建筑工程施工质量验收统一标准》 GB50300―2001三、施工方案3
1 总体施工方案施工时遵循以下总体方案:先地下、后地上;先土建,后安装;先基础,后设备安装;先设备安装,后工艺管道安装;特别情况应视具体情况而定
2 玻璃钢罐安装工程玻璃钢罐采纳工艺先进的微控现场缠绕设备,在现场进行缠绕;罐顶预制后在现场进行组装,然后进行构件、爬梯、配管安装;最后进行充水试验

四、施工准备4
