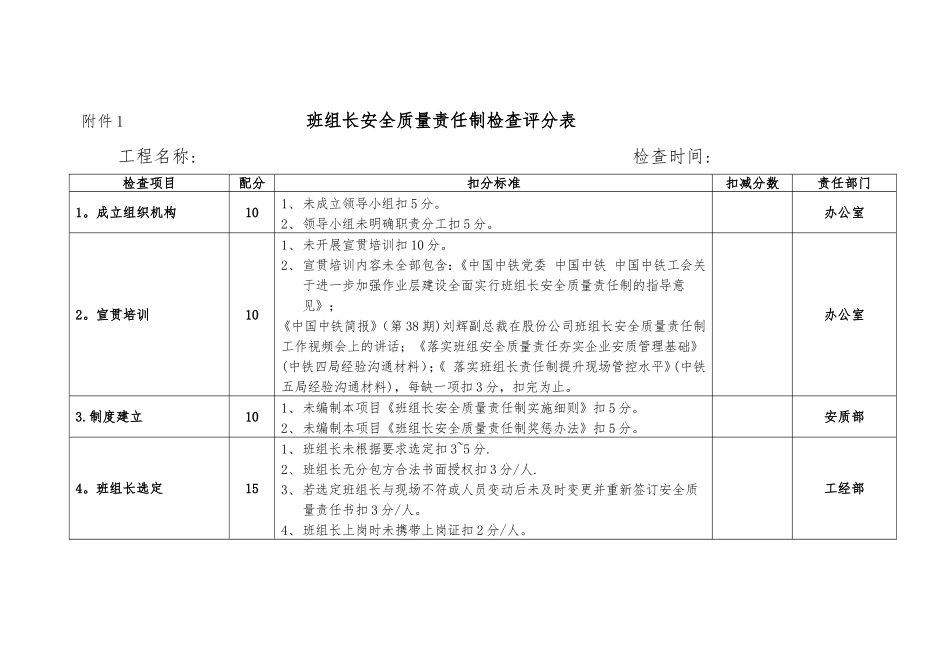

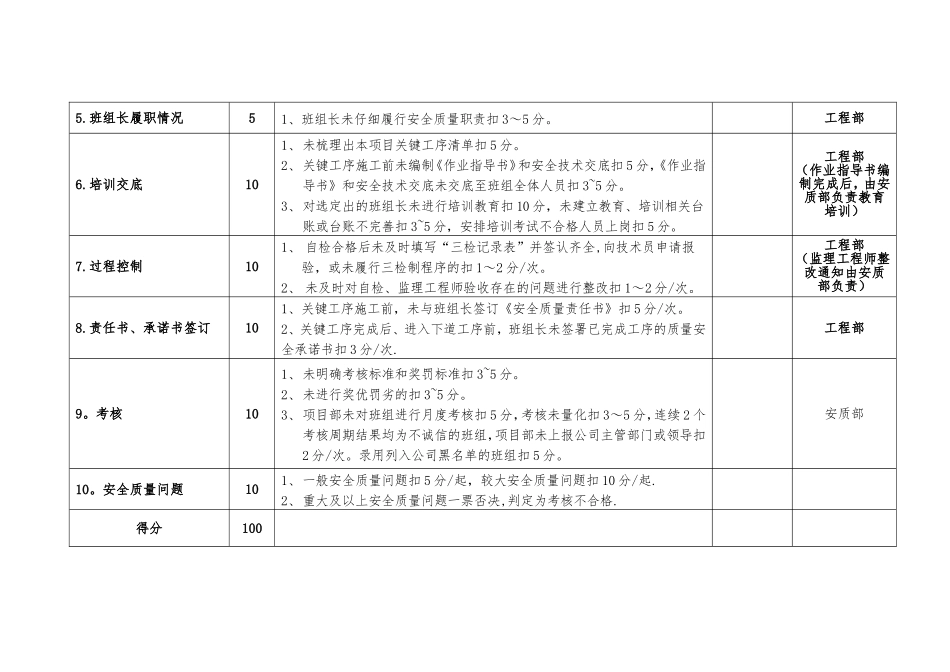

附件 1 班组长安全质量责任制检查评分表工程名称: 检查时间: 检查项目配分扣分标准扣减分数责任部门1。成立组织机构101、未成立领导小组扣 5 分。2、领导小组未明确职责分工扣 5 分。办公室2。宣贯培训101、未开展宣贯培训扣 10 分。2、宣贯培训内容未全部包含:《中国中铁党委 中国中铁 中国中铁工会关于进一步加强作业层建设全面实行班组长安全质量责任制的指导意见》;《中国中铁简报》(第 38 期)刘辉副总裁在股份公司班组长安全质量责任制工作视频会上的讲话;《落实班组安全质量责任夯实企业安质管理基础》(中铁四局经验沟通材料);《 落实班组长责任制提升现场管控水平》(中铁五局经验沟通材料),每缺一项扣 3 分,扣完为止。办公室3.制度建立101、未编制本项目《班组长安全质量责任制实施细则》扣 5 分。2、未编制本项目《班组长安全质量责任制奖惩办法》扣 5 分。安质部4。班组长选定151、班组长未根据要求选定扣 3~5 分.2、班组长无分包方合法书面授权扣 3 分/人.3、若选定班组长与现场不符或人员变动后未及时变更并重新签订安全质量责任书扣 3 分/人。4、班组长上岗时未携带上岗证扣 2 分/人。工经部5.班组长履职情况51、班组长未仔细履行安全质量职责扣 3~5 分。工程部6.培训交底101、未梳理出本项目关键工序清单扣 5 分。2、关键工序施工前未编制《作业指导书》和安全技术交底扣 5 分,《作业指导书》和安全技术交底未交底至班组全体人员扣 3~5 分。3、对选定出的班组长未进行培训教育扣 10 分,未建立教育、培训相关台账或台账不完善扣 3~5 分,安排培训考试不合格人员上岗扣 5 分。工程部(作业指导书编制完成后,由安质部负责教育培训)7.过程控制101、 自检合格后未及时填写“三检记录表”并签认齐全,向技术员申请报验,或未履行三检制程序的扣 1~2 分/次。2、 未及时对自检、监理工程师验收存在的问题进行整改扣 1~2 分/次。工程部(监理工程师整改通知由安质部负责)8.责任书、承诺书签订101、关键工序施工前,未与班组长签订《安全质量责任书》扣 5 分/次。2、关键工序完成后、进入下道工序前,班组长未签署已完成工序的质量安全承诺书扣 3 分/次.工程部9。考核101、未明确考核标准和奖罚标准扣 3~5 分。2、未进行奖优罚劣的扣 3~5 分。3、项目部未对班组进行月度考核扣 5 分,考核未量化扣 3~5 分,连续 2 个考核周期结果均为不诚信的班组,项目部未上...
