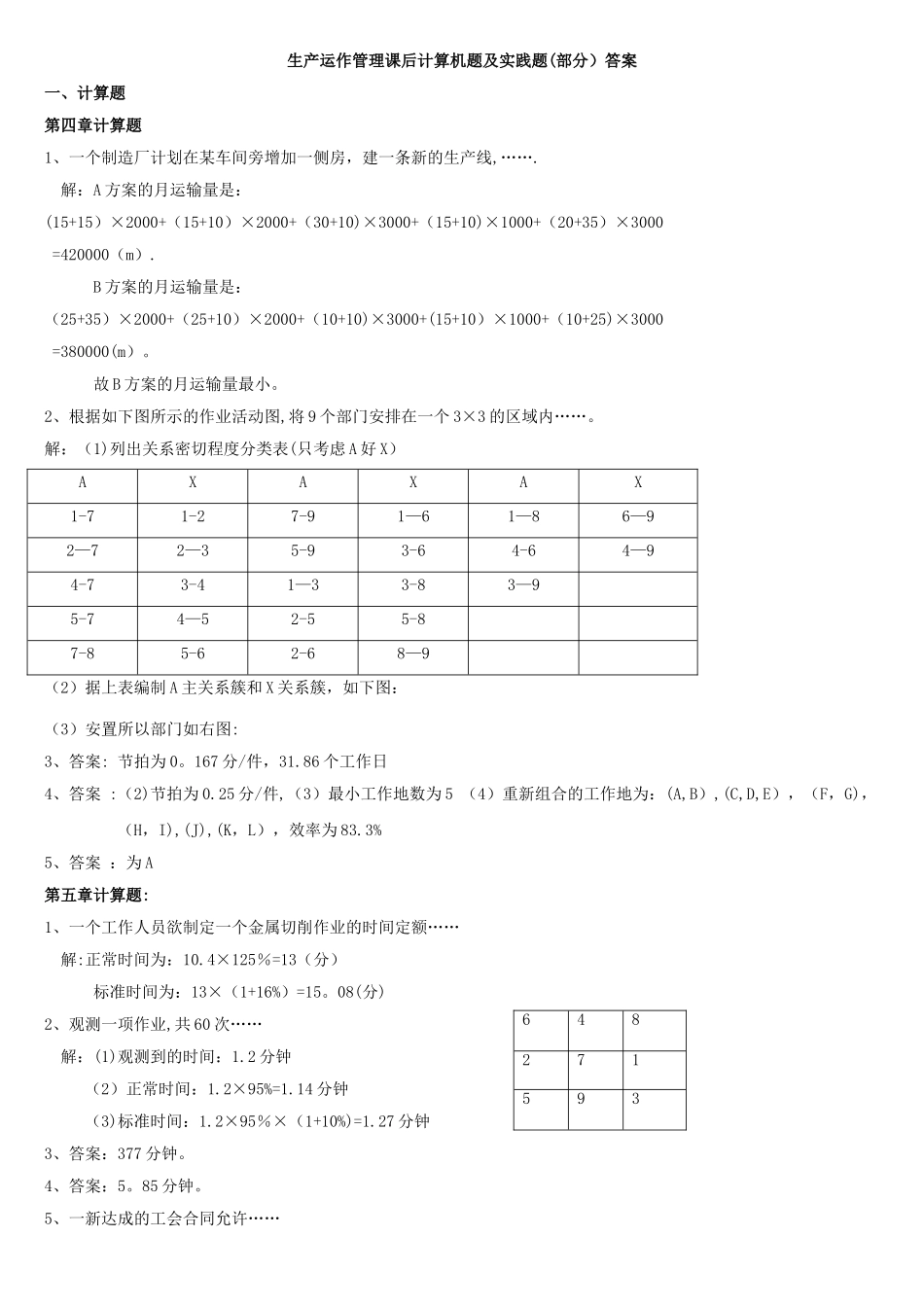

生产运作管理课后计算机题及实践题(部分)答案一、计算题第四章计算题1、一个制造厂计划在某车间旁增加一侧房,建一条新的生产线,……

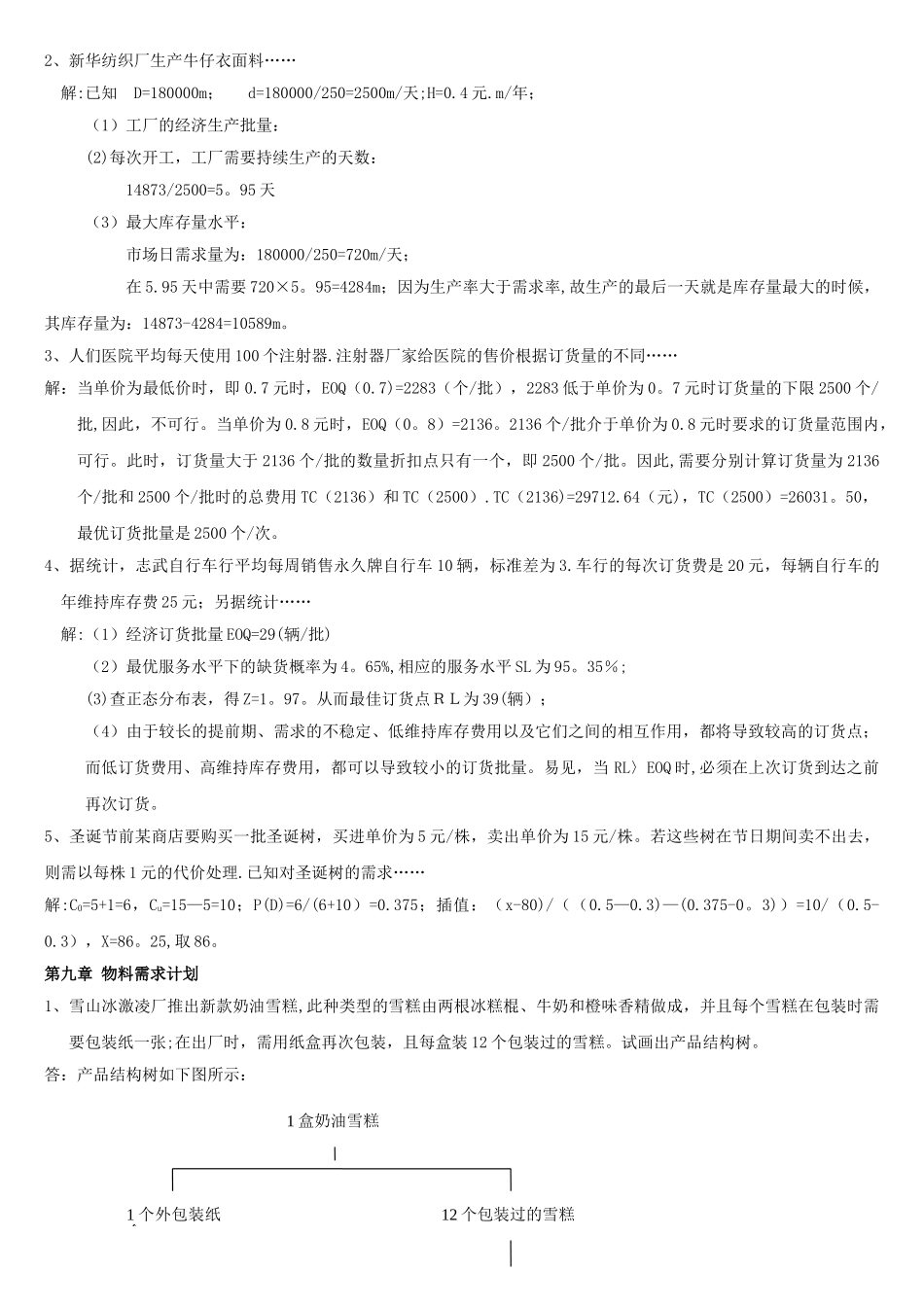

解:A 方案的月运输量是:(15+15)×2000+(15+10)×2000+(30+10)×3000+(15+10)×1000+(20+35)×3000=420000(m)
B 方案的月运输量是:(25+35)×2000+(25+10)×2000+(10+10)×3000+(15+10)×1000+(10+25)×3000=380000(m)
故 B 方案的月运输量最小
2、根据如下图所示的作业活动图,将 9 个部门安排在一个 3×3 的区域内……
解:(1)列出关系密切程度分类表(只考虑 A 好 X)AXAXAX1-71-27-91—61—86—92—72—35-93-64-64—94-73-41—33-83—95-74—52-55-87-85-62-68—9(2)据上表编制 A 主关系簇和 X 关系簇,如下图:(3)安置所以部门如右图:3、答案: 节拍为 0
167 分/件,31
86 个工作日4、答案 :(2)节拍为 0
25 分/件,(3)最小工作地数为 5 (4)重新组合的工作地为:(A,B),(C,D,E),(F,G),(H,I),(J),(K,L),效率为 83
3%5、答案 :为 A 第五章计算题:1、一个工作人员欲制定一个金属切削作业的时间定额……解:正常时间为:10
4×125%=13(分)标准时间为:13×(1+16%)=15
08(分)2、观测一项作业,共 60 次……解:(1)观测到的时间:1
2 分钟 (2)正常时间:1
2×95%=1
14 分钟 (3)标准时间:1
2×95%×(1+10%)=1
27 分钟3、答案:377 分钟
4、答案:5
5、一新达成的工会合同允许……648271593解:正常工
