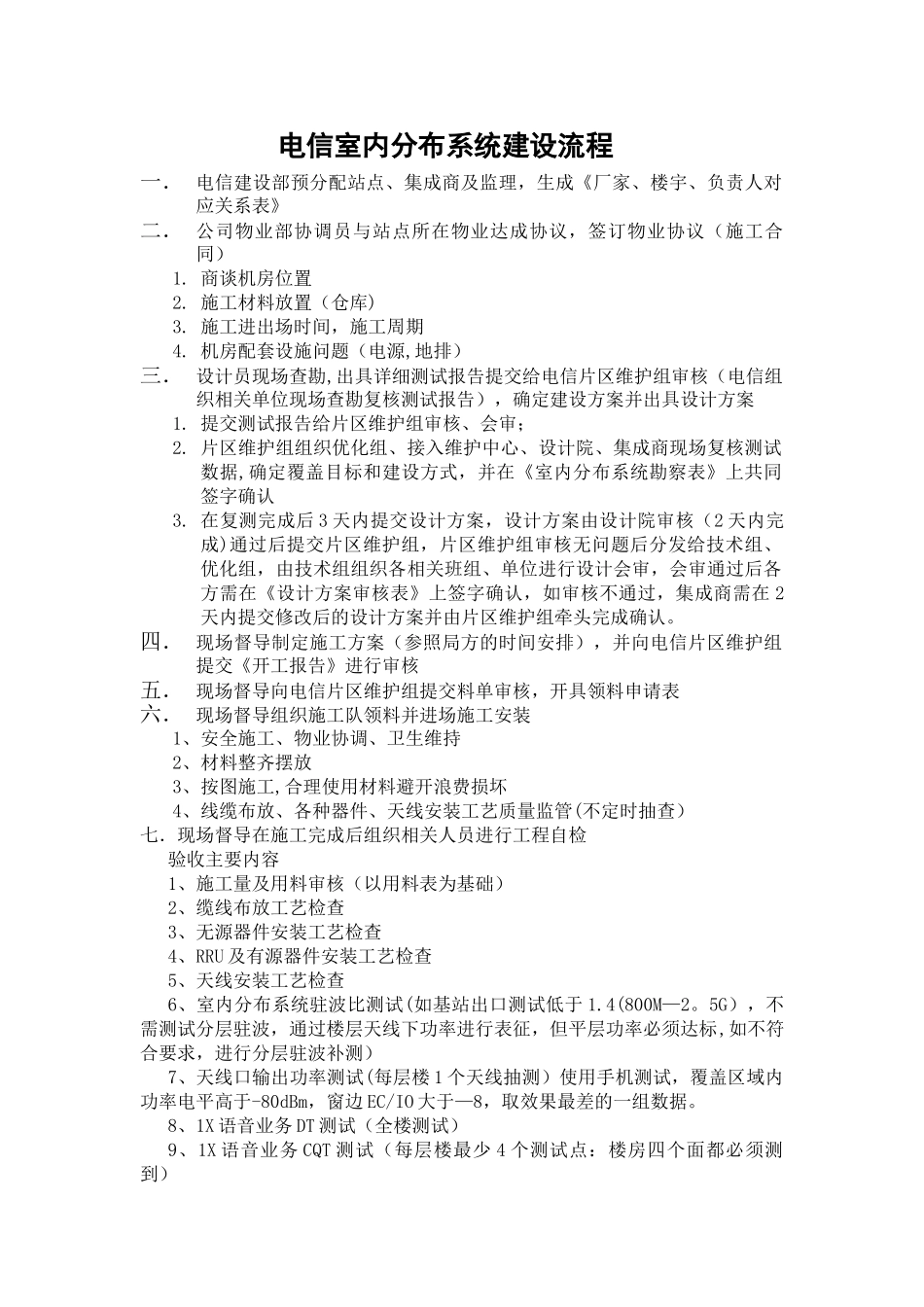

电信室内分布系统建设流程一. 电信建设部预分配站点、集成商及监理,生成《厂家、楼宇、负责人对应关系表》二. 公司物业部协调员与站点所在物业达成协议,签订物业协议(施工合同)1
商谈机房位置2
施工材料放置(仓库)3
施工进出场时间,施工周期4
机房配套设施问题(电源,地排)三. 设计员现场查勘,出具详细测试报告提交给电信片区维护组审核(电信组织相关单位现场查勘复核测试报告),确定建设方案并出具设计方案1
提交测试报告给片区维护组审核、会审; 2
片区维护组组织优化组、接入维护中心、设计院、集成商现场复核测试数据,确定覆盖目标和建设方式,并在《室内分布系统勘察表》上共同签字确认3
在复测完成后 3 天内提交设计方案,设计方案由设计院审核(2 天内完成)通过后提交片区维护组,片区维护组审核无问题后分发给技术组、优化组,由技术组组织各相关班组、单位进行设计会审,会审通过后各方需在《设计方案审核表》上签字确认,如审核不通过,集成商需在 2天内提交修改后的设计方案并由片区维护组牵头完成确认
四. 现场督导制定施工方案(参照局方的时间安排),并向电信片区维护组提交《开工报告》进行审核五. 现场督导向电信片区维护组提交料单审核,开具领料申请表六. 现场督导组织施工队领料并进场施工安装1、安全施工、物业协调、卫生维持2、材料整齐摆放3、按图施工,合理使用材料避开浪费损坏4、线缆布放、各种器件、天线安装工艺质量监管(不定时抽查)七.现场督导在施工完成后组织相关人员进行工程自检验收主要内容1、施工量及用料审核(以用料表为基础)2、缆线布放工艺检查3、无源器件安装工艺检查4、RRU 及有源器件安装工艺检查5、天线安装工艺检查6、室内分布系统驻波比测试(如基站出口测试低于 1

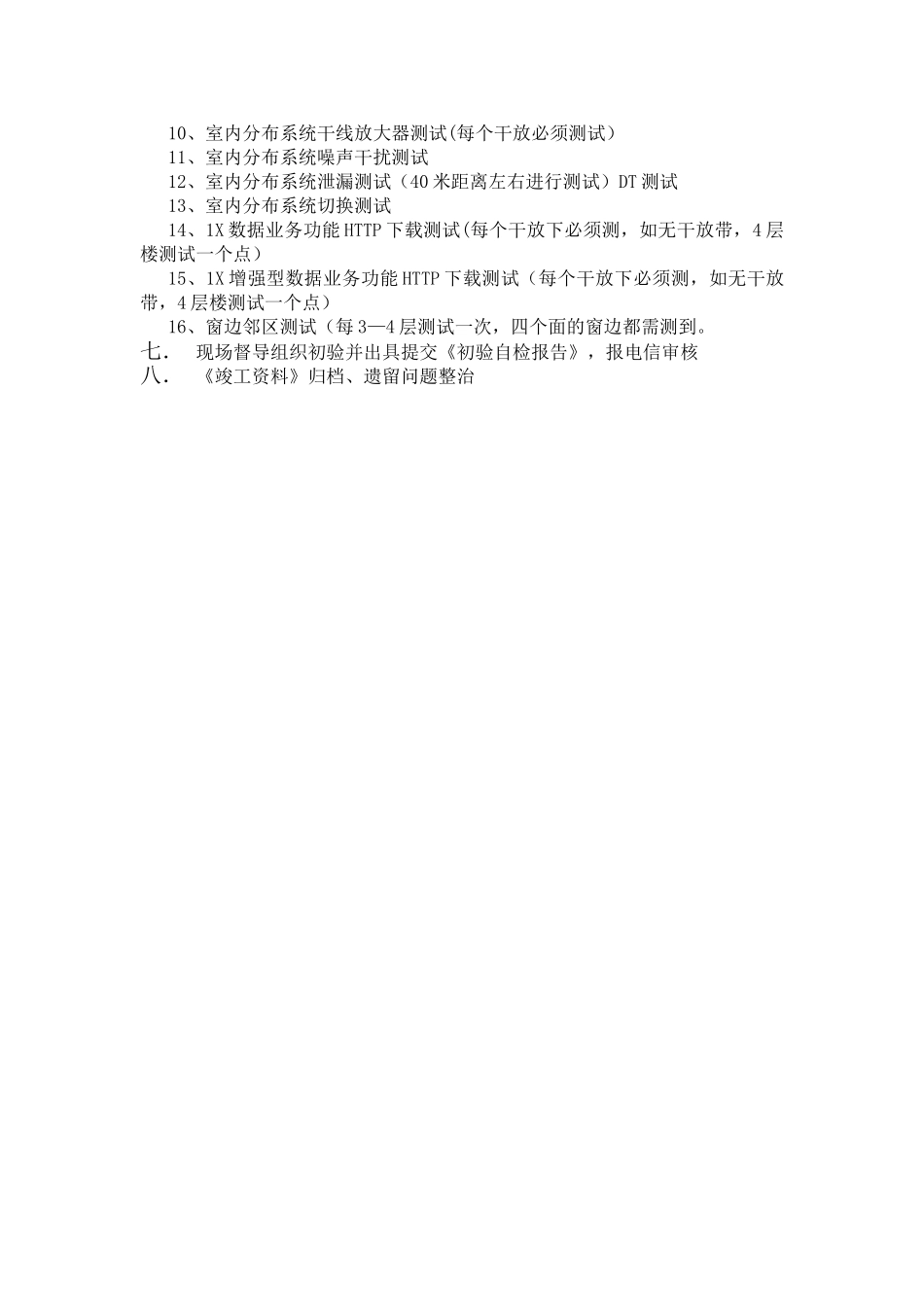

4(800M—2
5G),不需测试分层驻波,通过楼层天线下功率进行表征,但平层功率必须达标,如不符合要求,进
