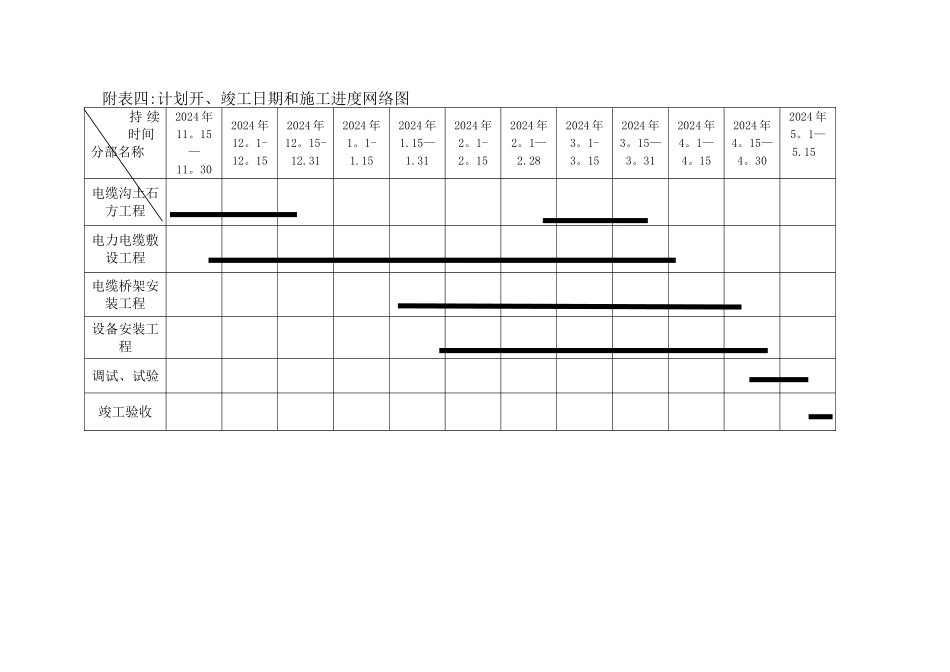

附表四:计划开、竣工日期和施工进度网络图 持 续时间分部名称2024 年11。15—11。302024 年12。1-12。152024 年12。15-12.312024 年1。1-1.152024 年1.15—1.312024 年2。1-2。152024 年2。1—2.282024 年3。1-3。152024 年3。15—3。312024 年4。1—4。152024 年4。15—4。302024 年5。1—5.15电缆沟土石方工程电力电缆敷设工程电缆桥架安装工程设备安装工程 调试、试验竣工验收附件五:施工总平面图施 工 现 场 平 面 总 布 置 图 附表六:临时用地表用途面 积(平方米)位置需用时间材料库房及其它用房50详见施工总平面图整个施工过程材料堆放及加工场地100详见施工总平面图整个施工过程消防器材及工器具室10详见施工总平面图整个施工过程施工单位办公室20详见施工总平面图整个施工过程监理办公室15详见施工总平面图整个施工过程工人宿舍150详见施工总平面图整个施工过程配电箱3详见施工总平面图整个施工过程生活及生产用水源3详见施工总平面图整个施工过程卫生间10详见施工总平面图整个施工过程门卫室10详见施工总平面图整个施工过程机械设备停车场230施工平面图剩余空地整个施工过程厕所办公室其它用房工人宿舍材料堆放及加工场地材料库其它用房门房大门
