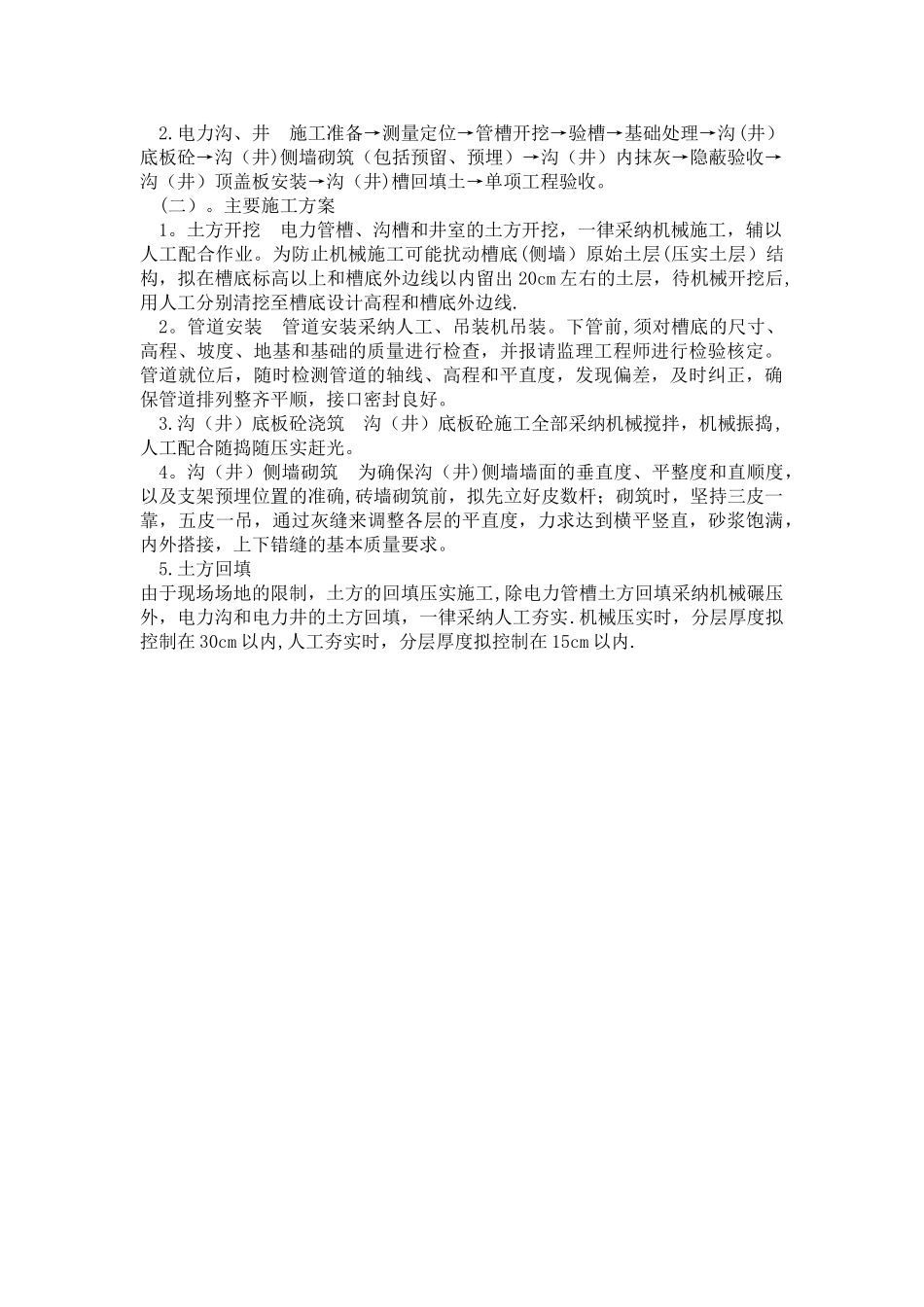

施工技术交底项目名称 项目地点 计划开工时间 建设单位 监理单位施工单位交 底 人接受交底人交底日期工程概况 本工程为杆线迁改工程。 本项目位于 xxxxxxx,新上二进四出高压智能型环网柜 2 台;新上分支分界开关 2台,新敷设 YJV22-3*300mm2 高压电缆 620 米,新敷设 YJV22-3*50mm2 高压电缆 140 米,新上杆上避雷器 2 套,新上杆上铜排(隔离开关)630A 2 套,新敷设 JKLYJ—240mm2/10KV 高压电缆 1050 米,敷设 CGCT—175*4mm 电缆套管 1400 米,敷设 CGCT—175*6mm 电缆套管 280米,电力电缆顶管 280 米,新建高压普通工作电缆井 8 个,高压转角工作电缆井 3 个,高压T 型工作电缆井 1 个,新建智能型环网柜基础 2 座.交底内容: 电力管道及沟槽工程(一)。基本施工顺序 1.电力管道 施工准备→测量定位→管槽开挖→验槽→基础处理→管道安装→管道包装→隐蔽验收→管槽回填土→单项工程验收。 2.电力沟、井 施工准备→测量定位→管槽开挖→验槽→基础处理→沟(井)底板砼→沟(井)侧墙砌筑(包括预留、预埋)→沟(井)内抹灰→隐蔽验收→沟(井)顶盖板安装→沟(井)槽回填土→单项工程验收。 (二)。主要施工方案 1。土方开挖 电力管槽、沟槽和井室的土方开挖,一律采纳机械施工,辅以人工配合作业。为防止机械施工可能扰动槽底(侧墙)原始土层(压实土层)结构,拟在槽底标高以上和槽底外边线以内留出 20cm 左右的土层,待机械开挖后,用人工分别清挖至槽底设计高程和槽底外边线. 2。管道安装 管道安装采纳人工、吊装机吊装。下管前,须对槽底的尺寸、高程、坡度、地基和基础的质量进行检查,并报请监理工程师进行检验核定。管道就位后,随时检测管道的轴线、高程和平直度,发现偏差,及时纠正,确保管道排列整齐平顺,接口密封良好。 3.沟(井)底板砼浇筑 沟(井)底板砼施工全部采纳机械搅拌,机械振捣,人工配合随捣随压实赶光。 4。沟(井)侧墙砌筑 为确保沟(井)侧墙墙面的垂直度、平整度和直顺度,以及支架预埋位置的准确,砖墙砌筑前,拟先立好皮数杆;砌筑时,坚持三皮一靠,五皮一吊,通过灰缝来调整各层的平直度,力求达到横平竖直,砂浆饱满,内外搭接,上下错缝的基本质量要求。 5.土方回填 由于现场场地的限制,土方的回填压实施工,除电力管槽土方回填采纳机械碾压外,电力沟和电力井的土方回填,一律采纳人工夯实.机械压实时,分层厚度拟控制在 30cm 以内,人工夯实时,分层厚度拟控制在 15cm 以内.
