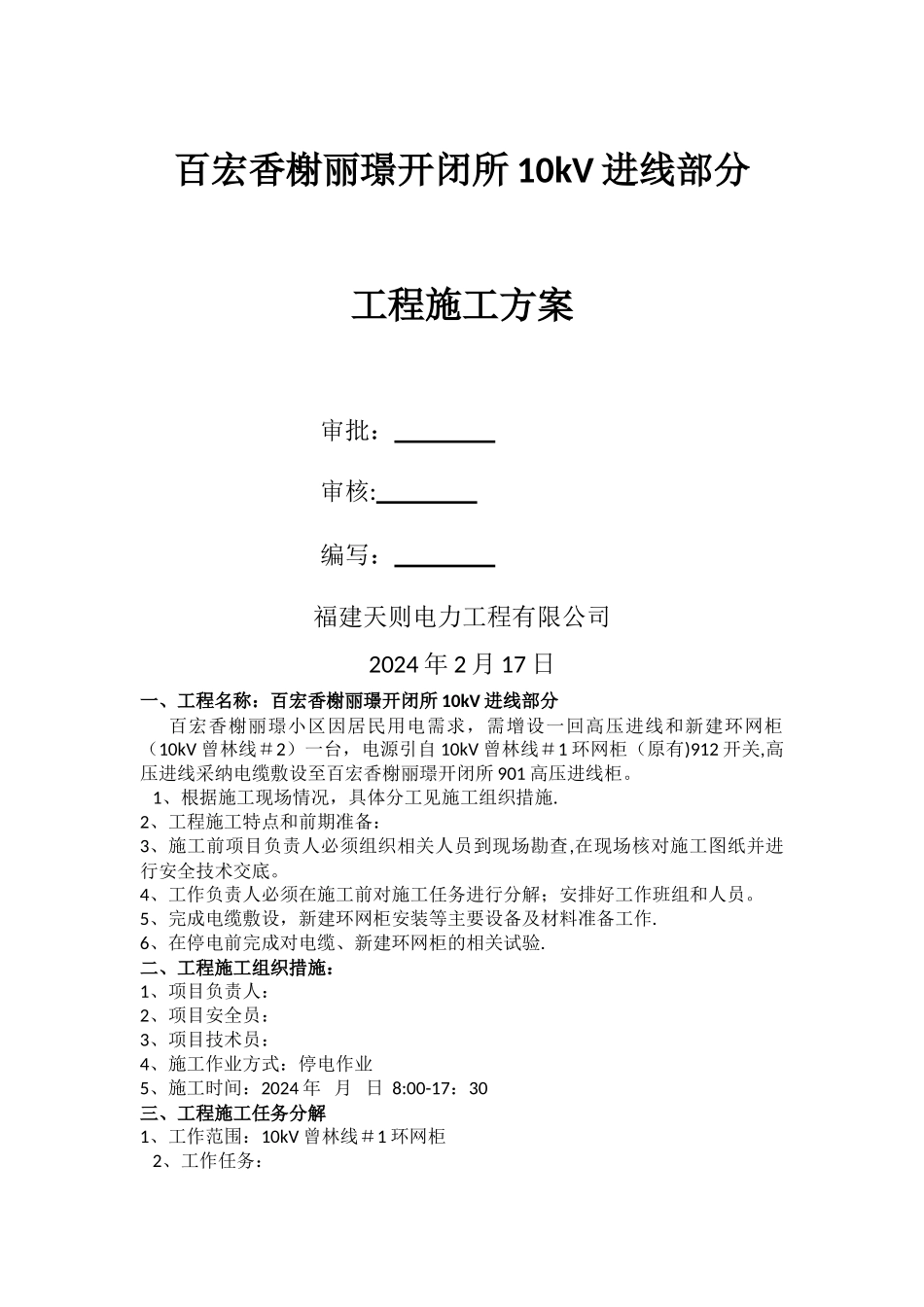

百宏香榭丽璟开闭所 10kV 进线部分工程施工方案审批: 审核: 编写: 福建天则电力工程有限公司2024 年 2 月 17 日一、工程名称:百宏香榭丽璟开闭所 10kV 进线部分 百宏香榭丽璟小区因居民用电需求,需增设一回高压进线和新建环网柜(10kV 曾林线#2)一台,电源引自 10kV 曾林线#1 环网柜(原有)912 开关,高压进线采纳电缆敷设至百宏香榭丽璟开闭所 901 高压进线柜
1、根据施工现场情况,具体分工见施工组织措施
2、工程施工特点和前期准备:3、施工前项目负责人必须组织相关人员到现场勘查,在现场核对施工图纸并进行安全技术交底
4、工作负责人必须在施工前对施工任务进行分解;安排好工作班组和人员
5、完成电缆敷设,新建环网柜安装等主要设备及材料准备工作
6、在停电前完成对电缆、新建环网柜的相关试验
二、工程施工组织措施:1、项目负责人:2、项目安全员:3、项目技术员:4、施工作业方式:停电作业5、施工时间:2024 年 月 日 8:00-17:30三、工程施工任务分解1、工作范围:10kV 曾林线#1 环网柜 2、工作任务:(1)、10kV 曾林线#1 环网柜 912 开关 T 接电缆敷设至新建 10kV 曾林线#2 环网柜 921 开关;(2)完成高压试验;3、工作班任务分解和人员安排:序号工作地段工 作 时间组长作业人员工作内容备注110kV 曾林线#1 环网柜10kV 曾林线#1 环网柜 912 开 关 T 接 电缆敷设至新建 10kV曾 林 线 # 2 环 网 柜921 开关四、技术措施:1、作业前应先检查设备是否与图纸相符,同时应检查设备是否因运输造成元器件松动、损坏;2、设备安装应严格根据相关施工技术要求做好设备安装工作;3、电缆敷设过程中应做好电缆保护工作,禁止损坏电缆;4、试验过程中应做好安全技术措施,并做好安全防护工作;5、工作结束,
