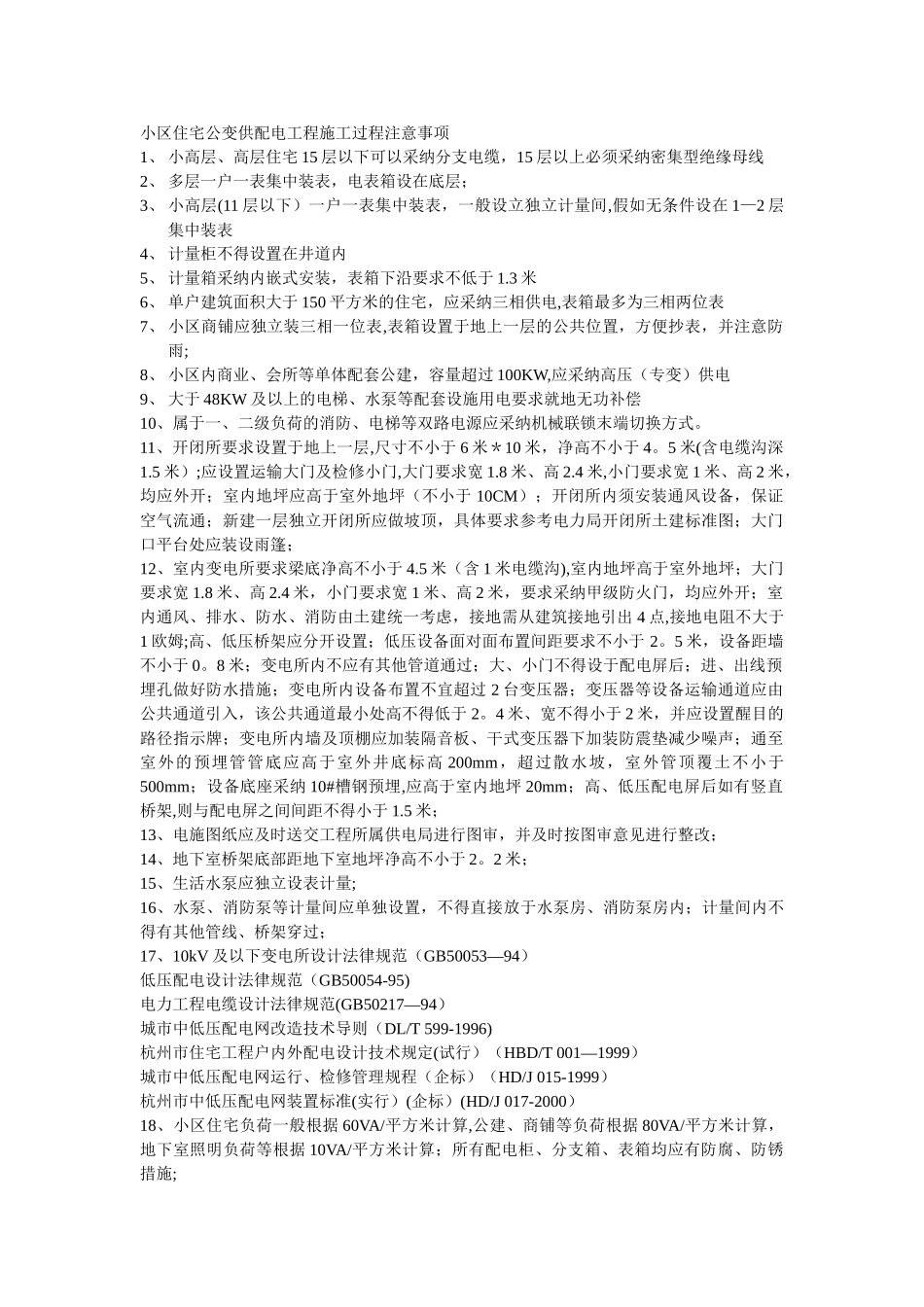

小区住宅公变供配电工程施工过程注意事项1、 小高层、高层住宅 15 层以下可以采纳分支电缆,15 层以上必须采纳密集型绝缘母线2、 多层一户一表集中装表,电表箱设在底层;3、 小高层(11 层以下)一户一表集中装表,一般设立独立计量间,假如无条件设在 1—2 层集中装表4、 计量柜不得设置在井道内5、 计量箱采纳内嵌式安装,表箱下沿要求不低于 1.3 米6、 单户建筑面积大于 150 平方米的住宅,应采纳三相供电,表箱最多为三相两位表7、 小区商铺应独立装三相一位表,表箱设置于地上一层的公共位置,方便抄表,并注意防雨;8、 小区内商业、会所等单体配套公建,容量超过 100KW,应采纳高压(专变)供电9、 大于 48KW 及以上的电梯、水泵等配套设施用电要求就地无功补偿10、属于一、二级负荷的消防、电梯等双路电源应采纳机械联锁末端切换方式。11、开闭所要求设置于地上一层,尺寸不小于 6 米*10 米,净高不小于 4。5 米(含电缆沟深1.5 米);应设置运输大门及检修小门,大门要求宽 1.8 米、高 2.4 米,小门要求宽 1 米、高 2 米,均应外开;室内地坪应高于室外地坪(不小于 10CM);开闭所内须安装通风设备,保证空气流通;新建一层独立开闭所应做坡顶,具体要求参考电力局开闭所土建标准图;大门口平台处应装设雨篷;12、室内变电所要求梁底净高不小于 4.5 米(含 1 米电缆沟),室内地坪高于室外地坪;大门要求宽 1.8 米、高 2.4 米,小门要求宽 1 米、高 2 米,要求采纳甲级防火门,均应外开;室内通风、排水、防水、消防由土建统一考虑,接地需从建筑接地引出 4 点,接地电阻不大于1 欧姆;高、低压桥架应分开设置;低压设备面对面布置间距要求不小于 2。5 米,设备距墙不小于 0。8 米;变电所内不应有其他管道通过;大、小门不得设于配电屏后;进、出线预埋孔做好防水措施;变电所内设备布置不宜超过 2 台变压器;变压器等设备运输通道应由公共通道引入,该公共通道最小处高不得低于 2。4 米、宽不得小于 2 米,并应设置醒目的路径指示牌;变电所内墙及顶棚应加装隔音板、干式变压器下加装防震垫减少噪声;通至室外的预埋管管底应高于室外井底标高 200mm,超过散水坡,室外管顶覆土不小于500mm;设备底座采纳 10#槽钢预埋,应高于室内地坪 20mm;高、低压配电屏后如有竖直桥架,则与配电屏之间间距不得小于 1.5 米;13、电施图纸应及时送交工程所属供电局进行图审,并及时按图审意见进...
