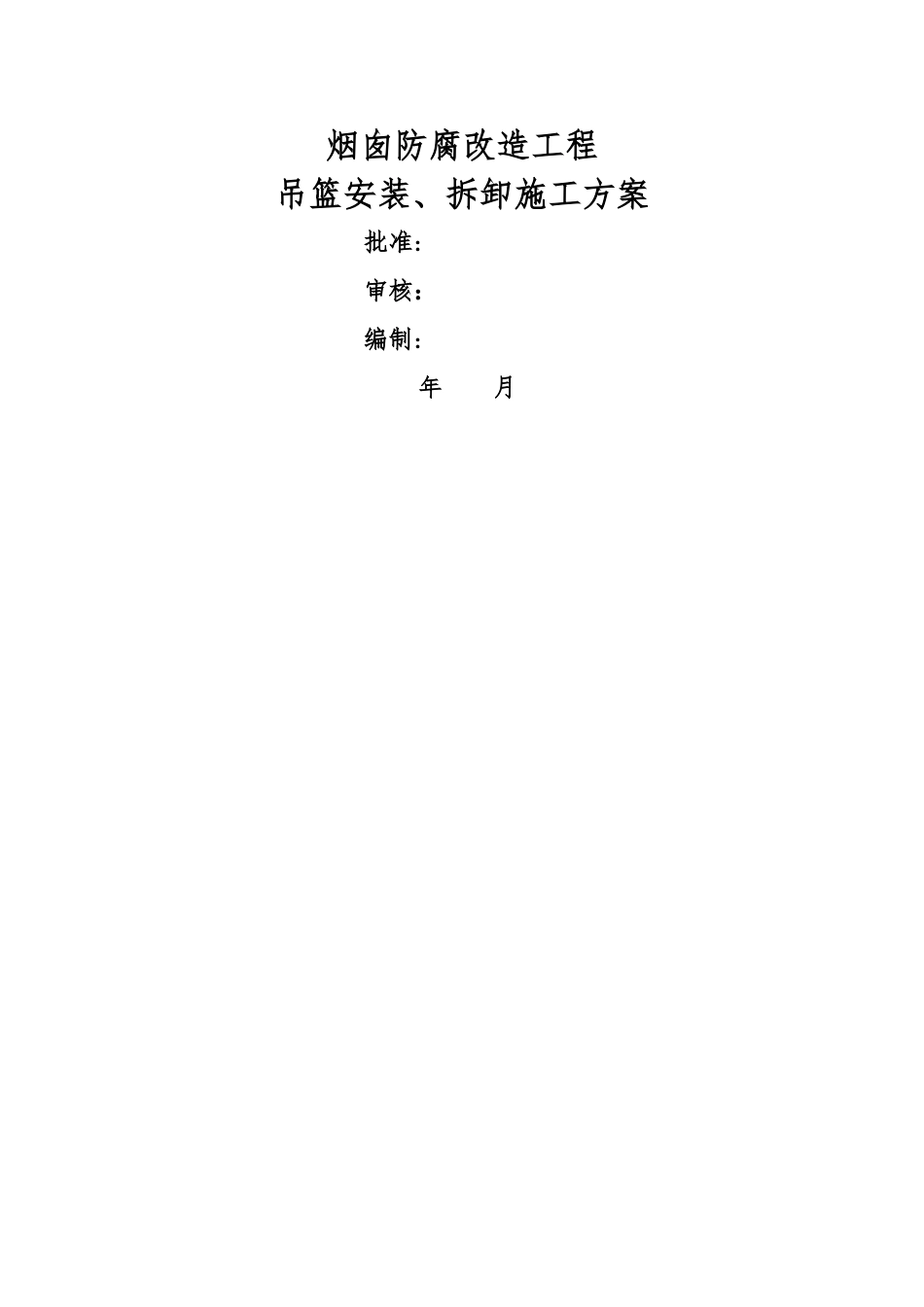

烟囱防腐改造工程吊篮安装、拆卸施工方案 批准: 审核: 编制: 年 月第一章 施工吊篮安装与拆卸 第一节 设备选型与设备作业环境 1
1、设备采纳 ZLP630 型吊篮,其技术性能如下: 型号:ZLP630 型电动吊篮 额定载荷:630kg 平台长度:3
0m 两种规格
升降速度:9
5m/min 设备功率:2×1
5KW 电源电压:380±10% V,50Hz,三相五线制钢 丝 绳 : 6×19W + FC - 8
6 , 最 小 承 重 力 32
8KN ,M=G/g=32800/9
8=3347kg设备使用环境: a
距吊篮现场 10m 范围内不能有高压线; b
在雷雨、下雾、下雪、风力大于 6 级等恶劣天气不能使用; C
施工电焊火花确保不伤及钢丝绳; d
环境温度-10 ℃――+40℃; e
环境相对湿度不大于 90%(25℃)
1、ZLP630 型吊篮每台电机分别为 1
5 千瓦,使用ф8
2、因为现场实际情况,无法采纳小型卷扬机升降设备配合,所以采纳简易滑轮组,人力拉绳升降方法
3、第一步安排 3 人携带 440 米尼龙绳(两根 220 米组成),由烟囱外壁直爬梯爬到烟囱顶部平台
将大绳从顶部沿烟囱外筒外壁缓缓放至烟囱底部,将滑轮拉至烟囱顶部(这时烟囱外筒的外壁平台,每层配置 2 名高空作业人员)根据现场将其牢固安装在休息平台围栏的主立柱上,组成简易提升机构
4、清理施工现场:将一切与施工无关的物品全部清理出施工现场

第二节 安装方法根据现场烟囱改造工程—内衬拆除工作共需电动吊篮 5 台
悬挂机构钢丝绳垂放钢丝绳钢 丝 绳 锚固悬吊平台穿钢丝绳、平台正位安全锁电器箱提升机检测运行前调整限位块1

1、悬挂机构的安装及调整① 安装地面选择水平面,遇有斜面时,在脚轮下面用木板靠紧垫平,将前后座脚轮用木楔
