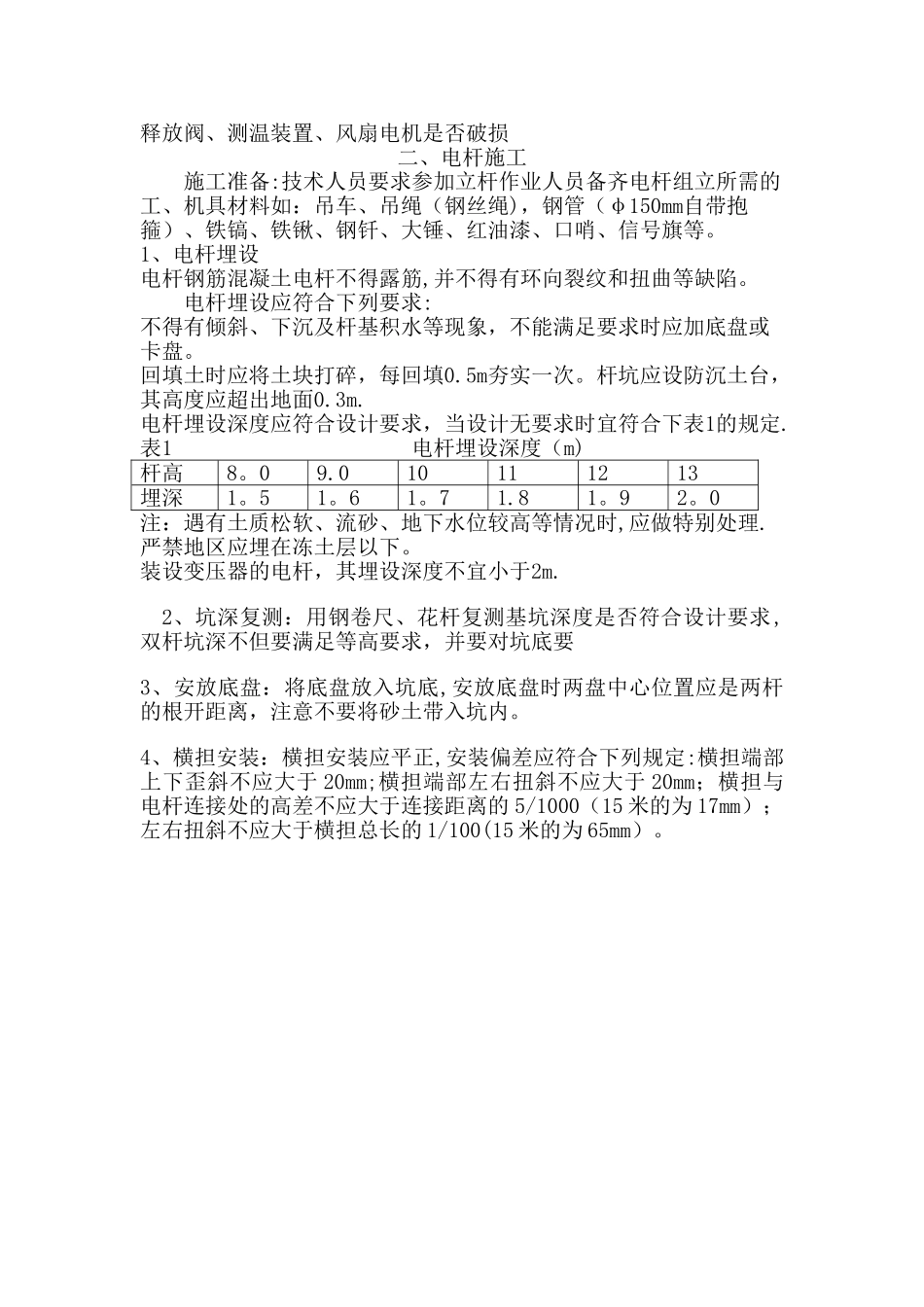

释放阀、测温装置、风扇电机是否破损二、电杆施工施工准备:技术人员要求参加立杆作业人员备齐电杆组立所需的工、机具材料如:吊车、吊绳(钢丝绳),钢管(φ150mm自带抱箍)、铁镐、铁锹、钢钎、大锤、红油漆、口哨、信号旗等。1、电杆埋设电杆钢筋混凝土电杆不得露筋,并不得有环向裂纹和扭曲等缺陷。电杆埋设应符合下列要求:不得有倾斜、下沉及杆基积水等现象,不能满足要求时应加底盘或卡盘。回填土时应将土块打碎,每回填0.5m夯实一次。杆坑应设防沉土台,其高度应超出地面0.3m.电杆埋设深度应符合设计要求,当设计无要求时宜符合下表1的规定.表1 电杆埋设深度(m)杆高8。09.010111213埋深1。51。61。71.81。92。0注:遇有土质松软、流砂、地下水位较高等情况时,应做特别处理.严禁地区应埋在冻土层以下。装设变压器的电杆,其埋设深度不宜小于2m. 2、坑深复测:用钢卷尺、花杆复测基坑深度是否符合设计要求,双杆坑深不但要满足等高要求,并要对坑底要 3、安放底盘:将底盘放入坑底,安放底盘时两盘中心位置应是两杆的根开距离,注意不要将砂土带入坑内。 4、横担安装:横担安装应平正,安装偏差应符合下列规定:横担端部上下歪斜不应大于 20mm;横担端部左右扭斜不应大于 20mm;横担与电杆连接处的高差不应大于连接距离的 5/1000(15 米的为 17mm);左右扭斜不应大于横担总长的 1/100(15 米的为 65mm)。
