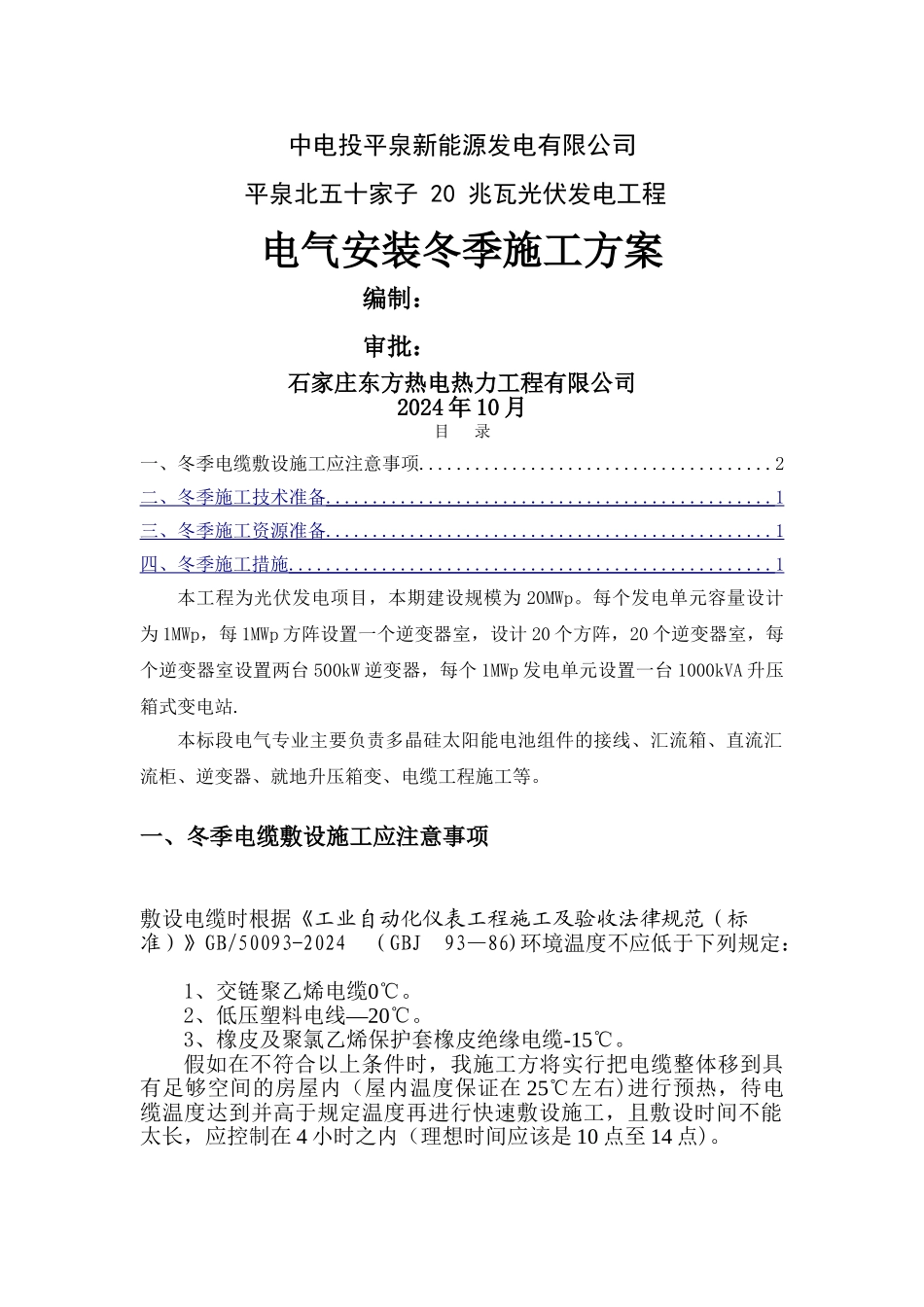

中电投平泉新能源发电有限公司平泉北五十家子 20 兆瓦光伏发电工程电气安装冬季施工方案编制:审批:石家庄东方热电热力工程有限公司2024 年 10 月目 录一、冬季电缆敷设施工应注意事项

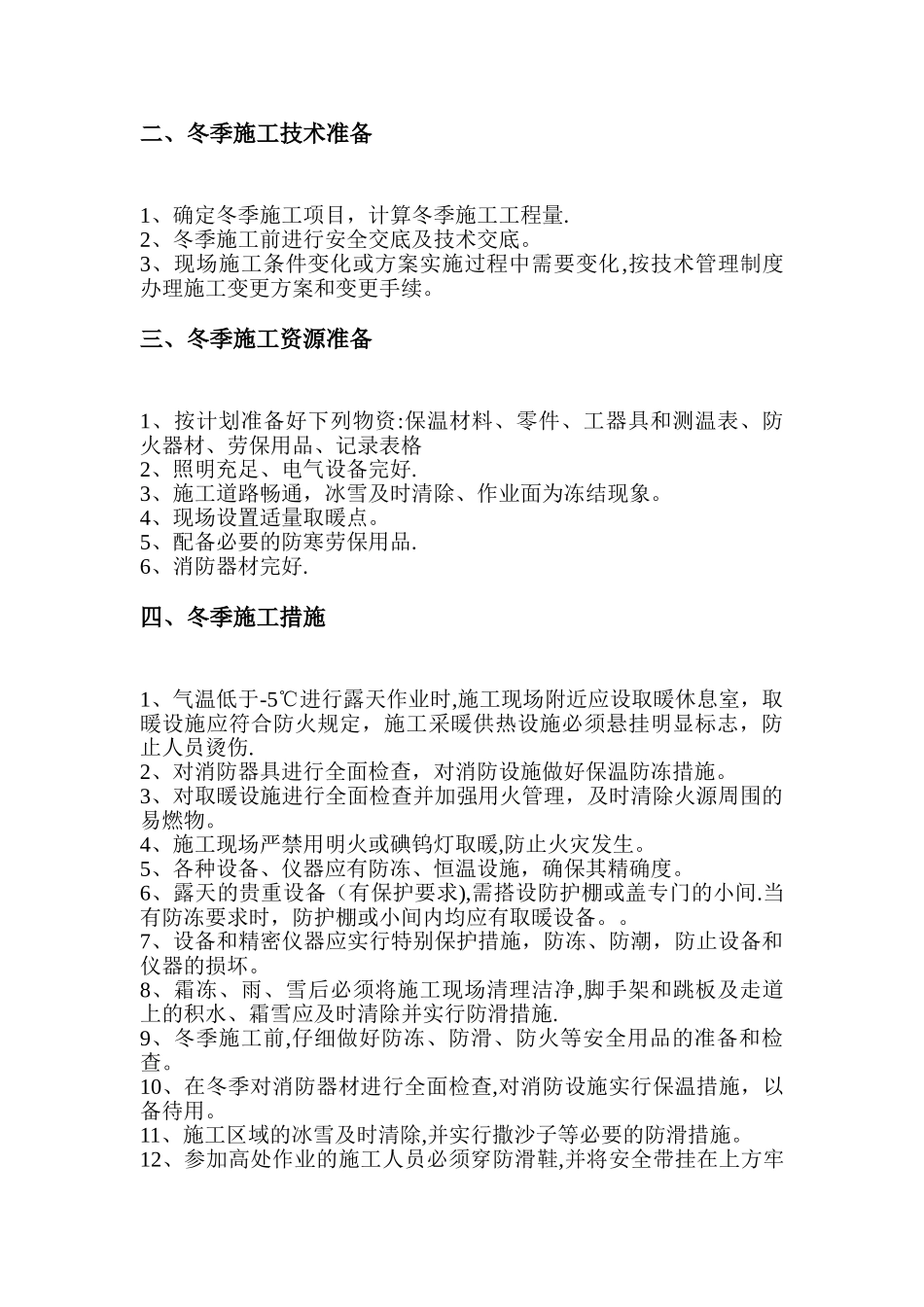

2二、冬季施工技术准备
1 三、冬季施工资源准备
1 四、冬季施工措施
1 本工程为光伏发电项目,本期建设规模为 20MWp
每个发电单元容量设计为 1MWp,每 1MWp 方阵设置一个逆变器室,设计 20 个方阵,20 个逆变器室,每个逆变器室设置两台 500kW 逆变器,每个 1MWp 发电单元设置一台 1000kVA 升压箱式变电站
本标段电气专业主要负责多晶硅太阳能电池组件的接线、汇流箱、直流汇流柜、逆变器、就地升压箱变、电缆工程施工等
一、冬季电缆敷设施工应注意事项敷设电缆时根据《工业自动化仪表工程施工及验收法律规范(标准)》GB/50093-2024 (GBJ 93—86)环境温度不应低于下列规定: 1、交链聚乙烯电缆0℃
2、低压塑料电线—20℃
3、橡皮及聚氯乙烯保护套橡皮绝缘电缆-15℃
假如在不符合以上条件时,我施工方将实行把电缆整体移到具有足够空间的房屋内(屋内温度保证在 25℃左右)进行预热,待电缆温度达到并高于规定温度再进行快速敷设施工,且敷设时间不能太长,应控制在 4 小时之内(理想时间应该是 10 点至 14 点)
二、冬季施工技术准备1、确定冬季施工项目,计算冬季施工工程量
