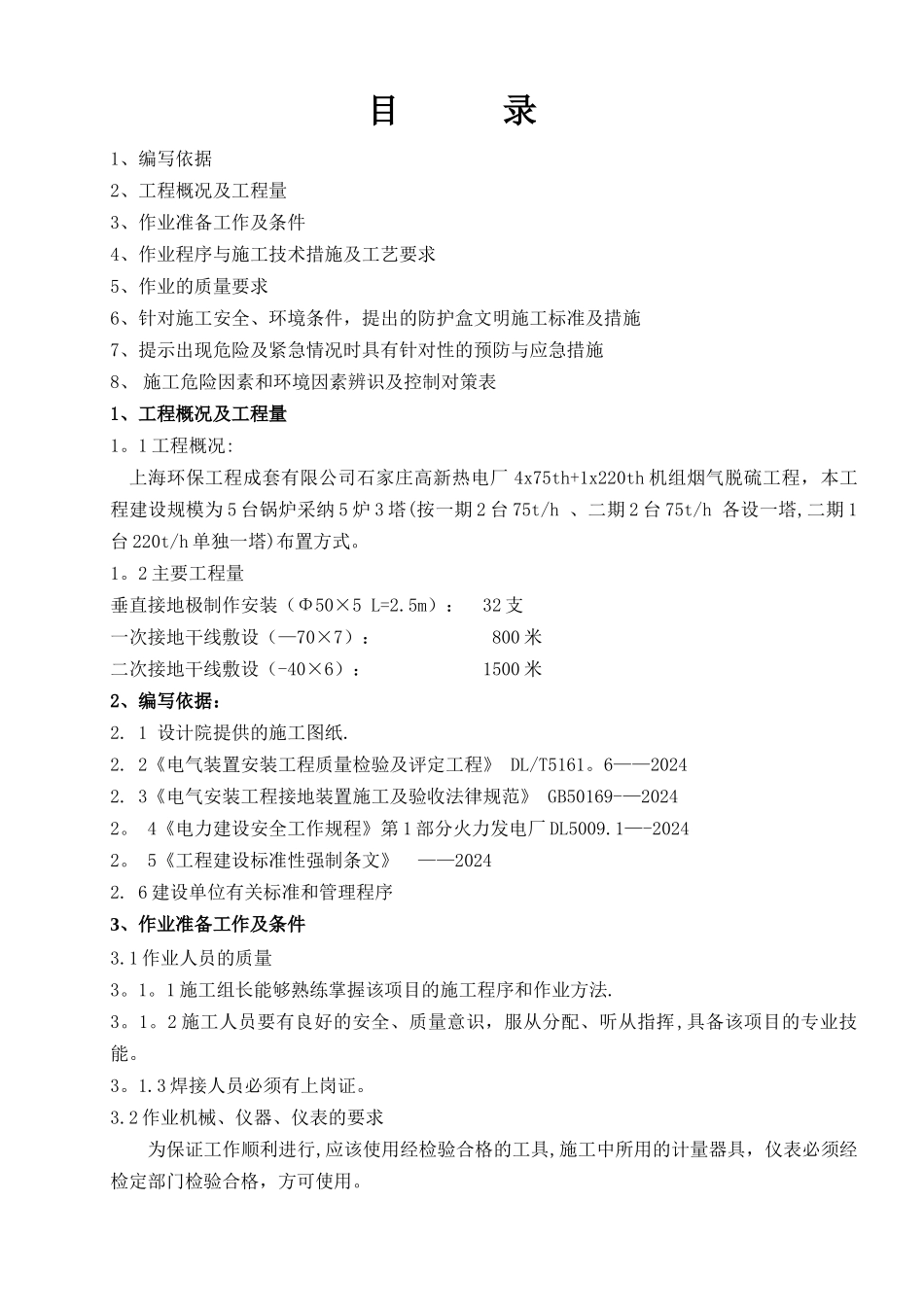

目 录1、编写依据2、工程概况及工程量3、作业准备工作及条件4、作业程序与施工技术措施及工艺要求5、作业的质量要求6、针对施工安全、环境条件,提出的防护盒文明施工标准及措施7、提示出现危险及紧急情况时具有针对性的预防与应急措施8、 施工危险因素和环境因素辨识及控制对策表1、工程概况及工程量1
1 工程概况:上海环保工程成套有限公司石家庄高新热电厂 4x75th+1x220th 机组烟气脱硫工程,本工程建设规模为 5 台锅炉采纳 5 炉 3 塔(按一期 2 台 75t/h 、二期 2 台 75t/h 各设一塔,二期 1台 220t/h 单独一塔)布置方式
2 主要工程量垂直接地极制作安装(Φ50×5 L=2
5m): 32 支一次接地干线敷设(—70×7): 800 米二次接地干线敷设(-40×6): 1500 米2、编写依据:2
1 设计院提供的施工图纸
2《电气装置安装工程质量检验及评定工程》 DL/T5161
6——20242
3《电气安装工程接地装置施工及验收法律规范》 GB50169-—2024 2
4《电力建设安全工作规程》第 1 部分火力发电厂 DL5009
1—-20242
5《工程建设标准性强制条文》 ——20242
6 建设单位有关标准和管理程序3、作业准备工作及条件3
1 作业人员的质量3
1 施工组长能够熟练掌握该项目的施工程序和作业方法
2 施工人员要有良好的安全、质量意识,服从分配、听从指挥,具备该项目的专业技能
3 焊接人员必须有上岗证
2 作业机械、仪器、仪表的要求为保证工作顺利进行,应该使用经检验合格的工具,施工中所用的计量器具,仪表必须经检定部门检验合格,方可使用

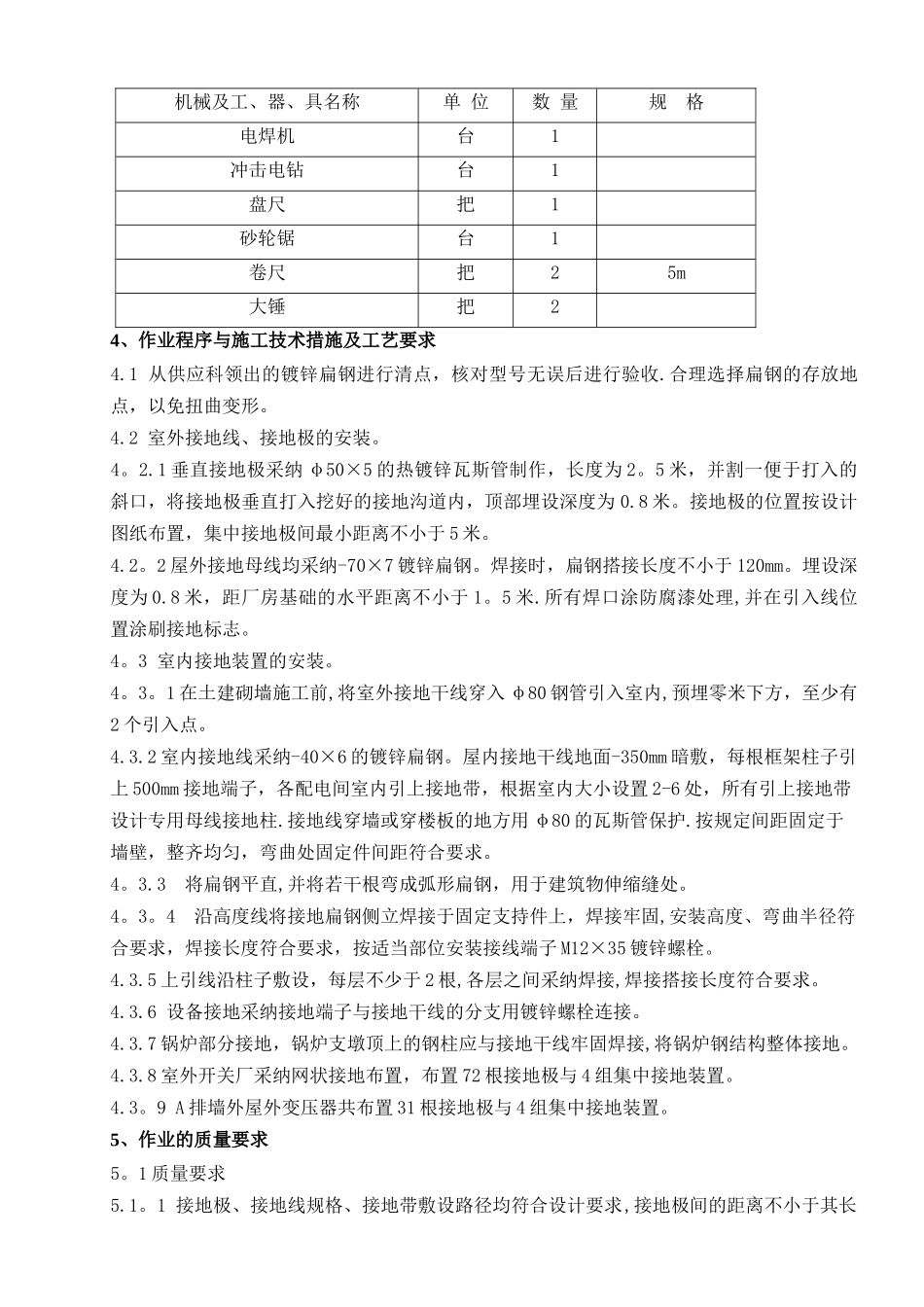

机械及工、器、具名称单 位数 量规 格电焊机台1冲击电钻台1盘尺把1砂轮锯台1卷尺把25m大锤把24、作业程序与施工技术措施及工艺要求
