电炉基础施工方案一、 工程概况1、 工程名称:钢厂项目炼钢区电炉基础
2、 建设地点:阿兰省3、 本工程为钢筋混凝土大型设备基础结构,垫层采纳砼 C15,基础采纳砼 C35,地下部分为抗硫酸盐混凝土,共计 590m³
此类基础施工主要是加强土方开挖的标高及地基验槽管理和预埋螺栓、预埋铁件的安装精度管理,保证基础不沉降,基础面标高误差在可允许的范围之内,预埋螺栓标高误差在允许范围内,预埋铁件水平及纵向标高在误差范围内;在按设计确定基础定位的同时,控制与相邻主要设备基础的相对位置;采纳定位模板和混凝土浇筑前、中、后复测校正的措施保证螺栓、螺栓预留孔、预埋铁件的位置与标高
二、 施工准备1、 技术准备项目技术负责人组织项目部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,对有关施工技术和图纸存在的一点做好记录,对图纸中存在的问题,及时与业主、总包方共同协商解决,取得一致意见后,方可施工
2、 机械准备主要施工机械准备详见下表:机具及工具准备一览表序号名称规格单位数量备注1圆盘锯台32装载机台23手电钻台34振动棒台25钢筋切断机台16钢筋弯箍机台17电焊机台43、 材料准备模板材料选用多层板,模板周转次数为 1 次,模板加固采纳 φ48 钢管、对拉螺栓、顶棍、木方等

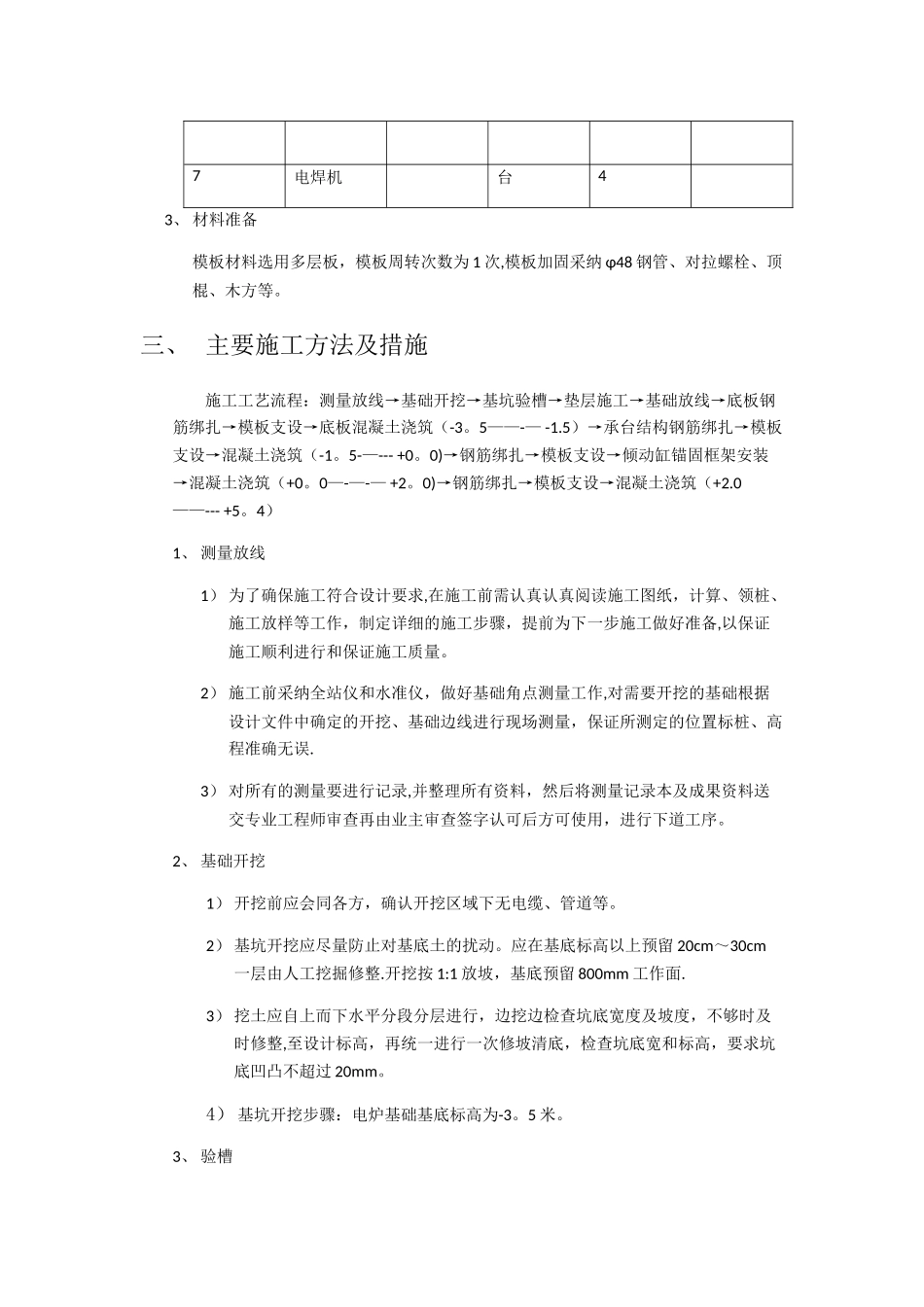

三、 主要施工方法及措施施工工艺流程:测量放线→基础开挖→基坑验槽→垫层施工→基础放线→底板钢筋绑扎→模板支设→底板混凝土浇筑(-3
5——-— -1
5)→承台结构钢筋绑扎→模板支设→混凝土浇筑(-1
5-—--- +0

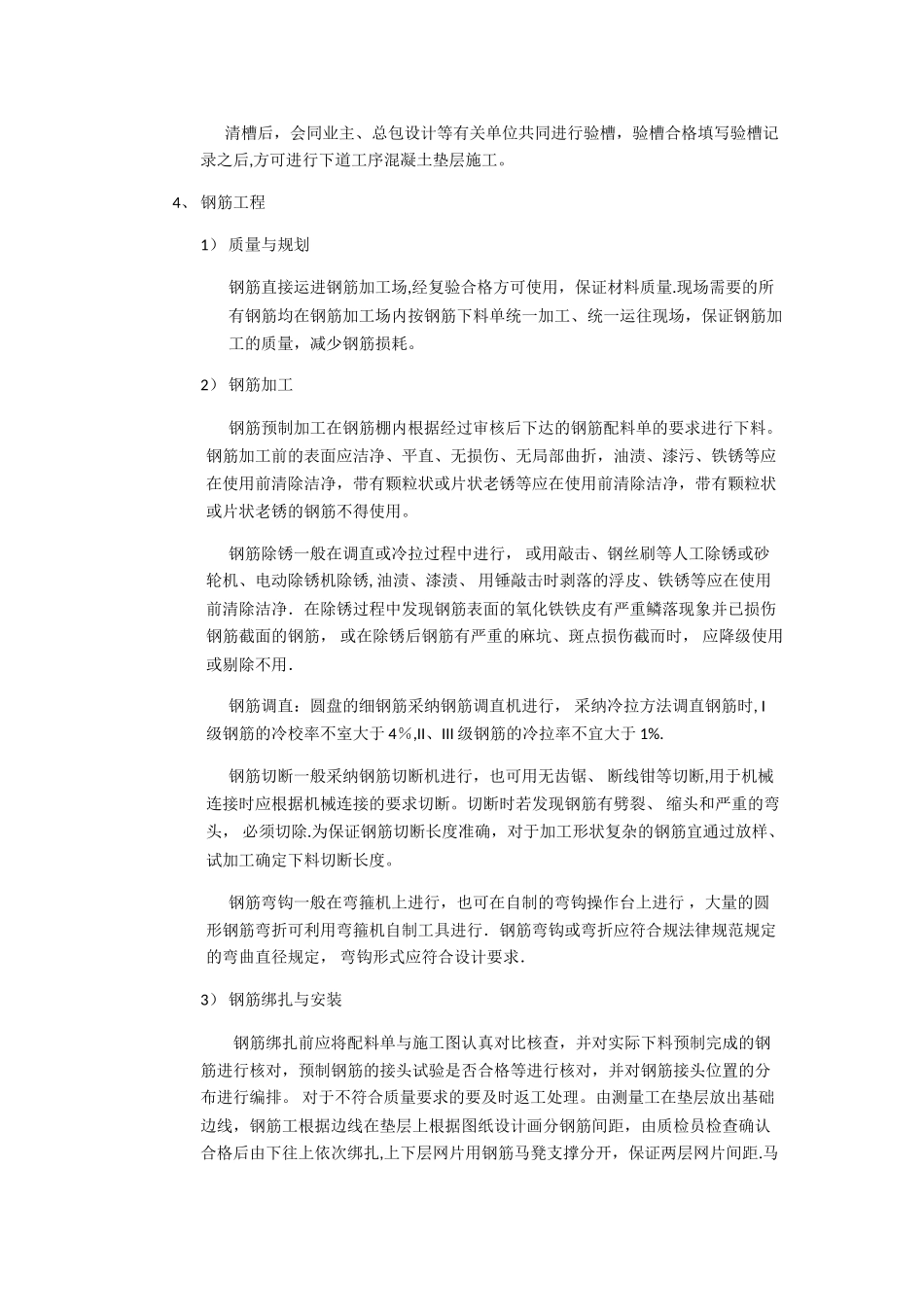

0)→钢筋绑扎→模板支设→倾动缸锚固框架安装→混凝土浇筑(+0
