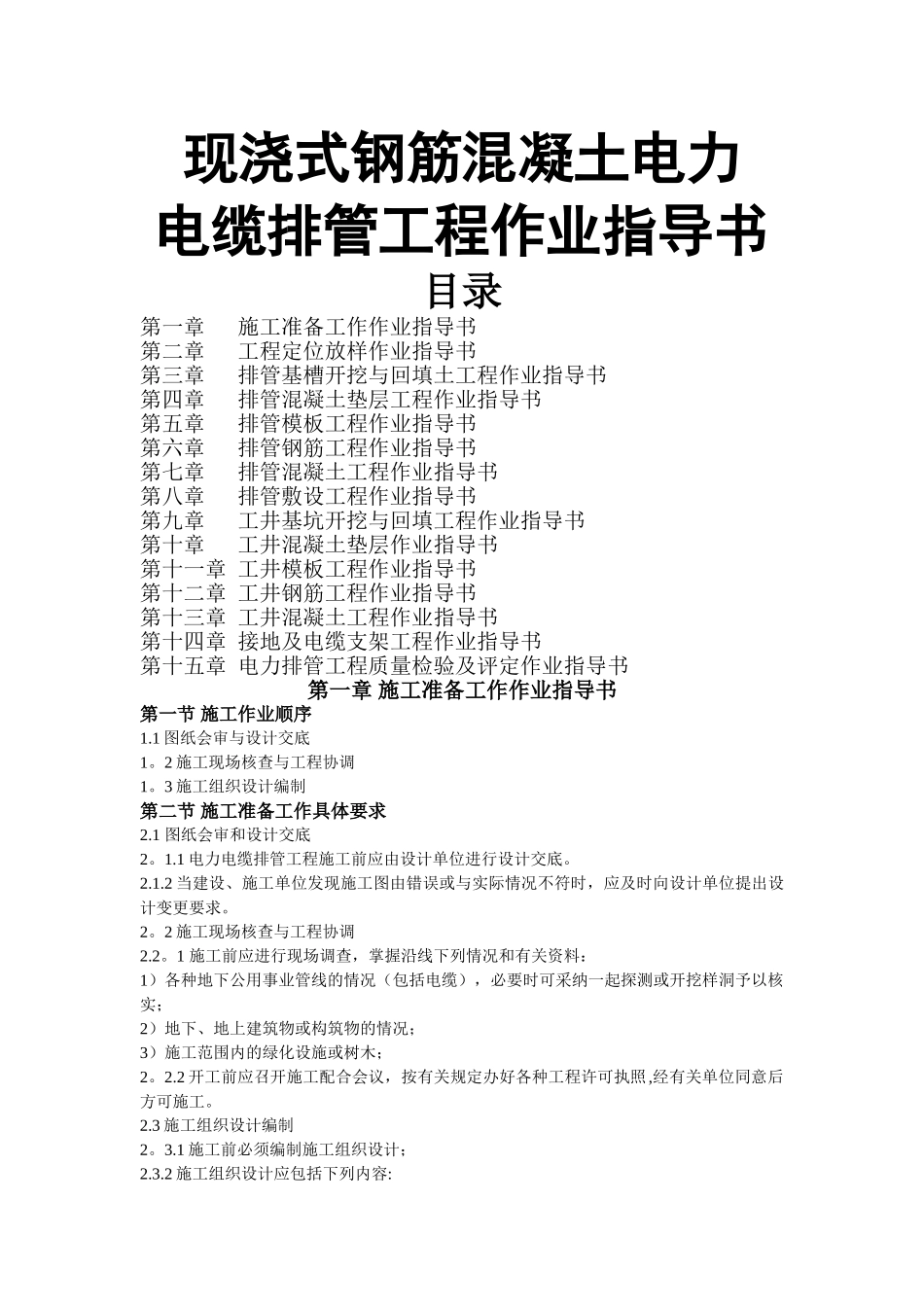

现浇式钢筋混凝土电力电缆排管工程作业指导书目录第一章施工准备工作作业指导书第二章工程定位放样作业指导书第三章排管基槽开挖与回填土工程作业指导书第四章排管混凝土垫层工程作业指导书第五章排管模板工程作业指导书第六章排管钢筋工程作业指导书第七章排管混凝土工程作业指导书第八章排管敷设工程作业指导书第九章工井基坑开挖与回填工程作业指导书第十章工井混凝土垫层作业指导书第十一章 工井模板工程作业指导书第十二章 工井钢筋工程作业指导书第十三章 工井混凝土工程作业指导书第十四章 接地及电缆支架工程作业指导书第十五章 电力排管工程质量检验及评定作业指导书第一章 施工准备工作作业指导书第一节 施工作业顺序1
1 图纸会审与设计交底1
2 施工现场核查与工程协调1
3 施工组织设计编制第二节 施工准备工作具体要求2
1 图纸会审和设计交底2
1 电力电缆排管工程施工前应由设计单位进行设计交底
2 当建设、施工单位发现施工图由错误或与实际情况不符时,应及时向设计单位提出设计变更要求
2 施工现场核查与工程协调2
1 施工前应进行现场调查,掌握沿线下列情况和有关资料:1)各种地下公用事业管线的情况(包括电缆),必要时可采纳一起探测或开挖样洞予以核实;2)地下、地上建筑物或构筑物的情况;3)施工范围内的绿化设施或树木;2
2 开工前应召开施工配合会议,按有关规定办好各种工程许可执照,经有关单位同意后方可施工
3 施工组织设计编制2
1 施工前必须编制施工组织设计;2
2 施工组织设计应包括下列内容:1)施工说明书,主要包括工程概况、施工部署、施工方法、以及确保质量、安全、文明、工期和采纳新技术的措施;2)施工设计图,主要包括平面图、断面图及施工工艺图等;3)施工计划表,主要包括工程进度计划表、机具设备需求计划表、劳动力及技术工种计划表等
3 对工程关键部位应编
