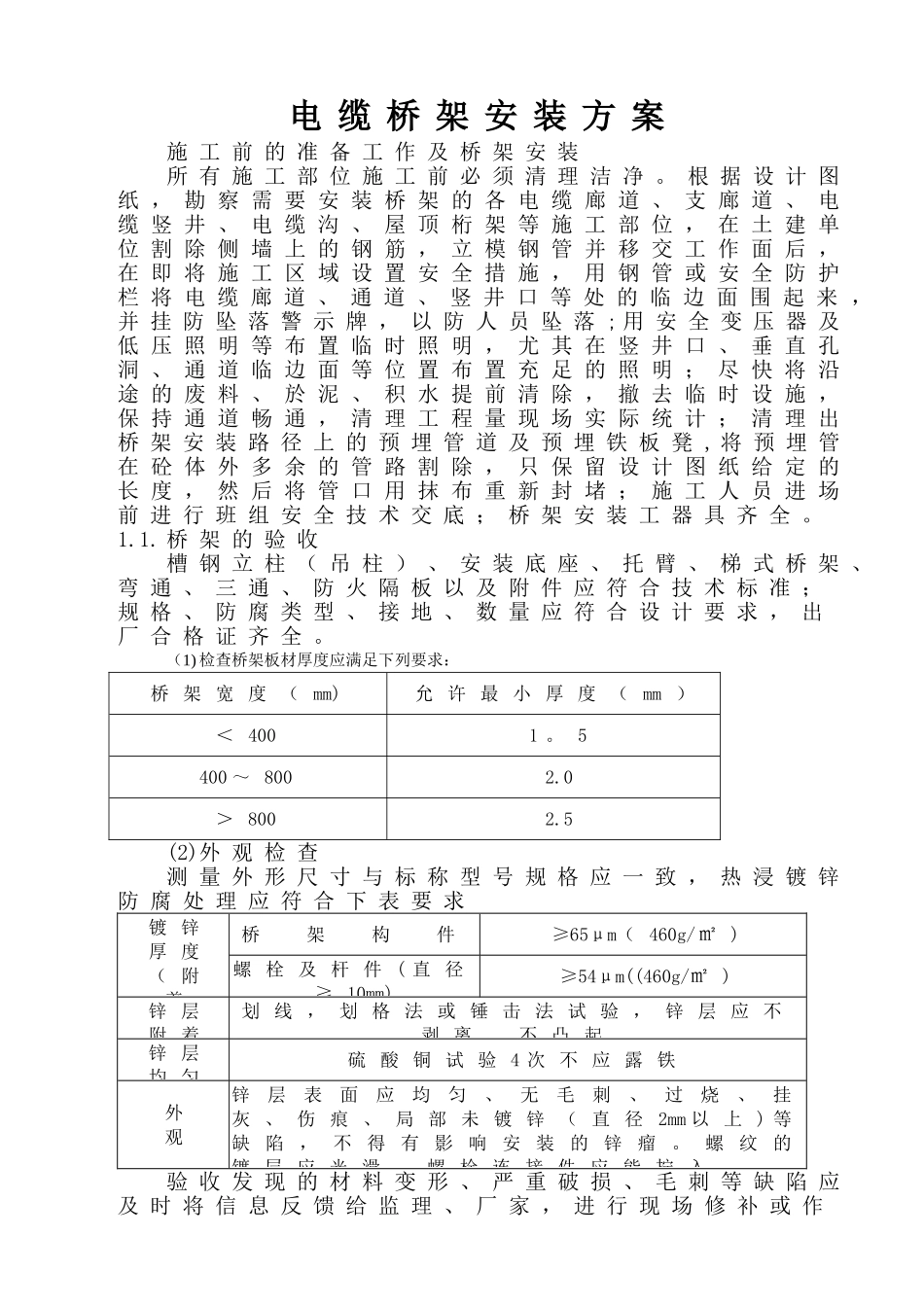

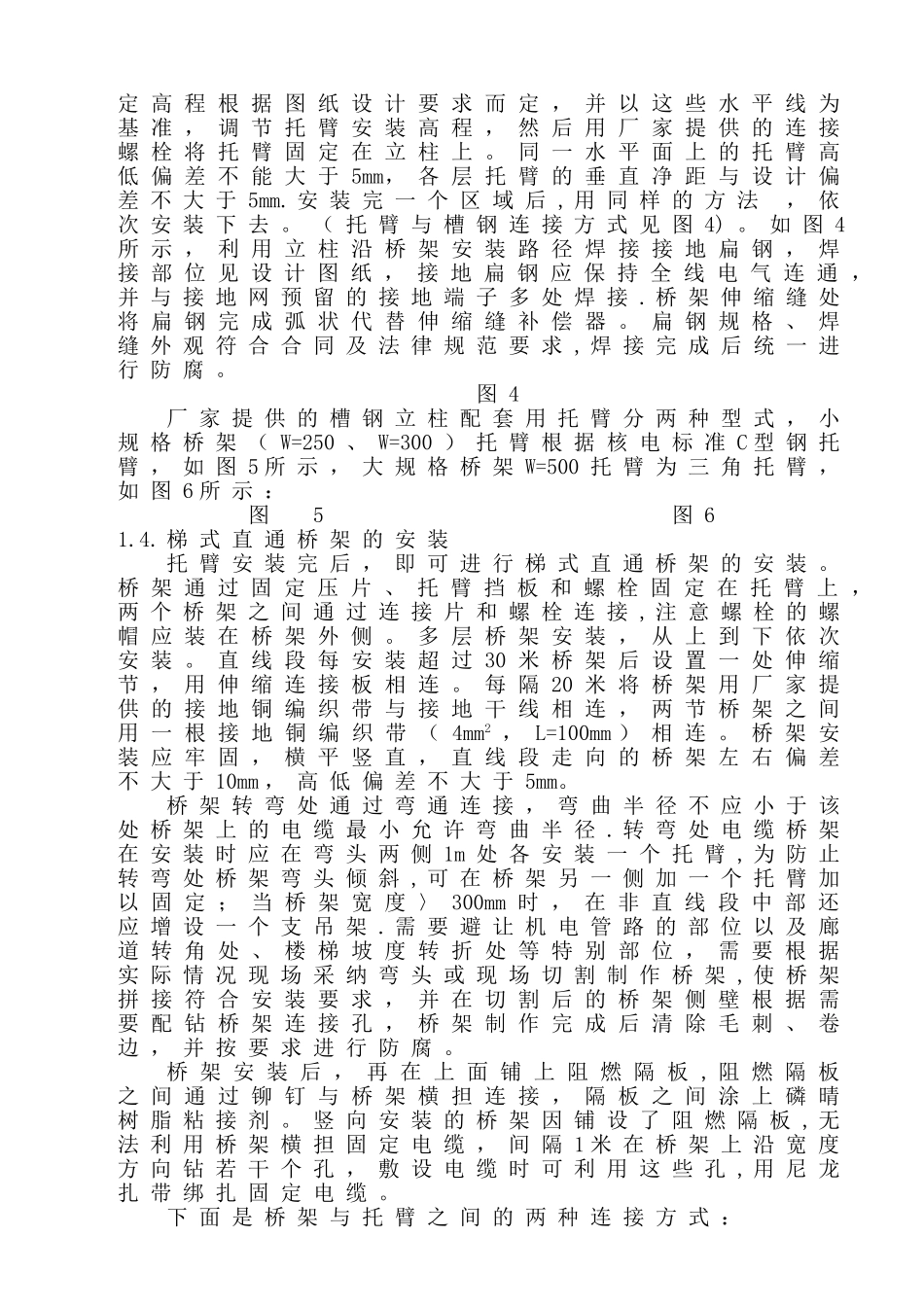

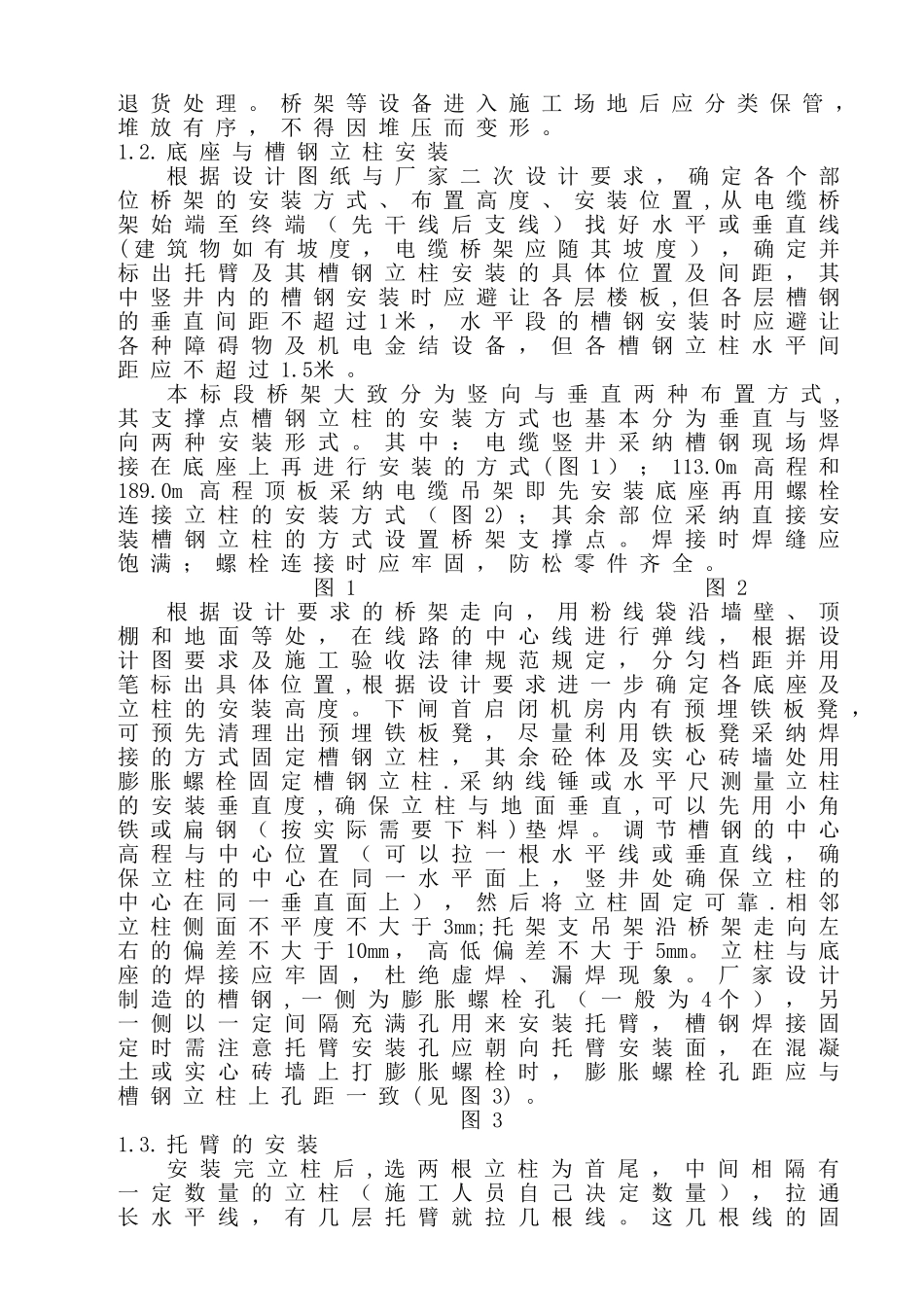

电 缆 桥 架 安 装 方 案施 工 前 的 准 备 工 作 及 桥 架 安 装所 有 施 工 部 位 施 工 前 必 须 清 理 洁 净 。 根 据 设 计 图纸 , 勘 察 需 要 安 装 桥 架 的 各 电 缆 廊 道 、 支 廊 道 、 电缆 竖 井 、 电 缆 沟 、 屋 顶 桁 架 等 施 工 部 位 , 在 土 建 单位 割 除 侧 墙 上 的 钢 筋 , 立 模 钢 管 并 移 交 工 作 面 后 ,在 即 将 施 工 区 域 设 置 安 全 措 施 , 用 钢 管 或 安 全 防 护栏 将 电 缆 廊 道 、 通 道 、 竖 井 口 等 处 的 临 边 面 围 起 来 ,并 挂 防 坠 落 警 示 牌 , 以 防 人 员 坠 落 ; 用 安 全 变 压 器 及低 压 照 明 等 布 置 临 时 照 明 , 尤 其 在 竖 井 口 、 垂 直 孔洞 、 通 道 临 边 面 等 位 置 布 置 充 足 的 照 明 ; 尽 快 将 沿途 的 废 料 、 於 泥 、 积 水 提 前 清 除 , 撤 去 临 时 设 施 ,保 持 通 道 畅 通 , 清 理 工 程 量 现 场 实 际 统 计 ; 清 理 出桥 架 安 装 路 径 上 的 预 埋 管 道 及 预 埋 铁 板 凳 , 将 预 埋 管在 砼 体 外 多 余 的 管 路 割 除 , 只 保 留 设 计 图 纸 给 定 的长 度 , 然 后 将 管 口 用 抹 布 重 新 封 堵 ; 施 工 人 员 进 场前 进 行 班 组 安 全 技 术 交 底 ; 桥 架 安 装 工 器 具 齐 全 。1.1. 桥 架 的 验 收槽 钢 立 柱 ( 吊 柱 ) 、 安 装 底 座 、 托 臂 、 梯 式 桥 架 、弯 通 、 三 通 、 防 火 隔 板 以 及 附 件 应 符 合 技 术 标 准 ;规 格 、 防 腐 类 型 、 接 地 、 数 量 应 符 合 设 计 要 求 , 出厂 合 格 证 齐 全 。(1) 检查桥架板材厚度应满足下列要求:桥 架 宽 度 ( mm)允 许 最 小 厚 度 ( mm )< 4001 。 5400 ~ 8002.0> 8002.5(2)外 观 检 查测 量 外 形 尺 寸 与 标 称 型 号 规 格 应 一 致 , 热 浸 镀 锌防 腐 处 理 应 符 合 下 表 要 求镀 锌厚 度( 附着桥 架 构 件≥6...
