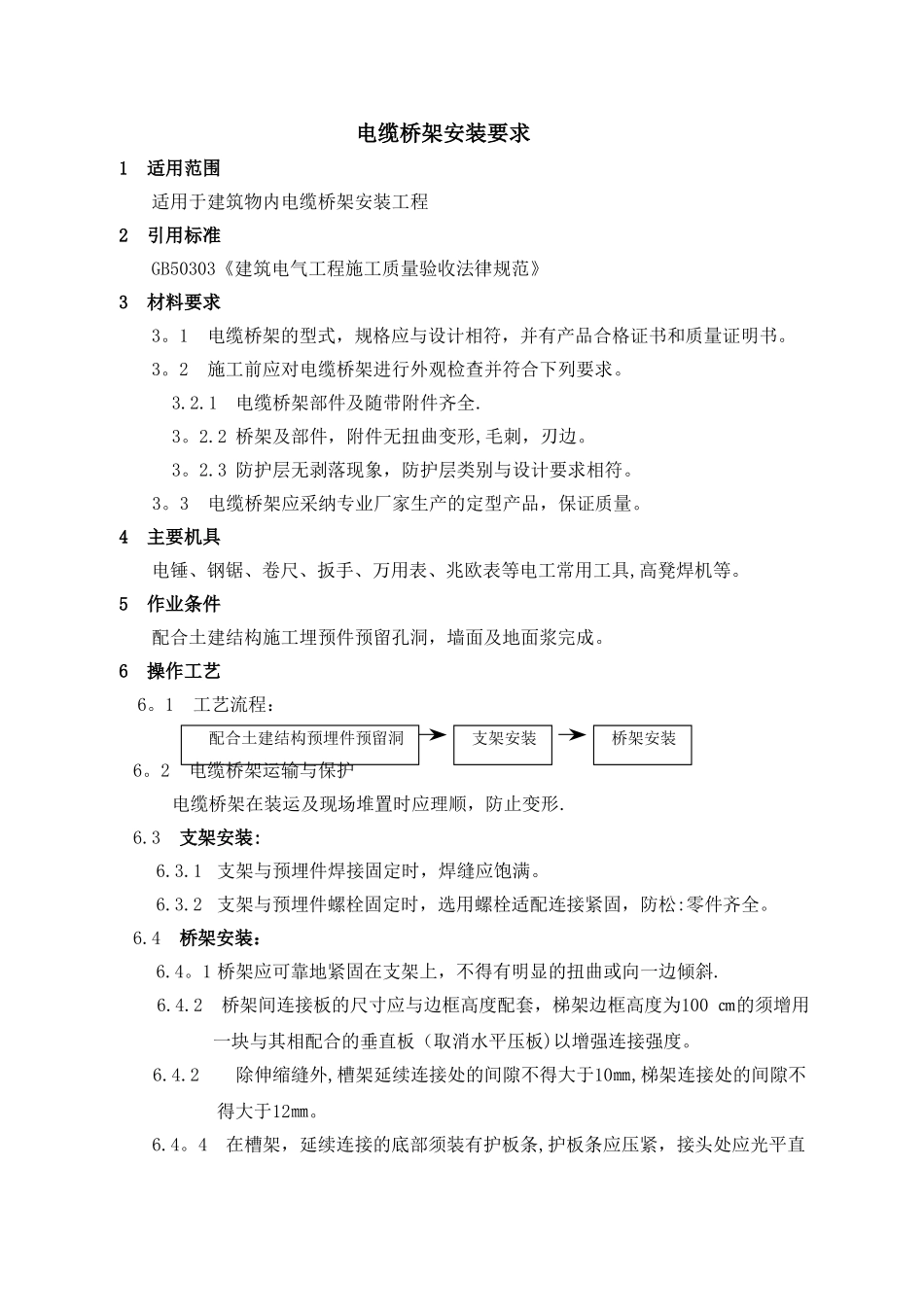

电缆桥架安装要求1 适用范围适用于建筑物内电缆桥架安装工程2 引用标准GB50303《建筑电气工程施工质量验收法律规范》3 材料要求3
1 电缆桥架的型式,规格应与设计相符,并有产品合格证书和质量证明书
2 施工前应对电缆桥架进行外观检查并符合下列要求
1电缆桥架部件及随带附件齐全
2 桥架及部件,附件无扭曲变形,毛刺,刃边
3 防护层无剥落现象,防护层类别与设计要求相符
3 电缆桥架应采纳专业厂家生产的定型产品,保证质量
4 主要机具电锤、钢锯、卷尺、扳手、万用表、兆欧表等电工常用工具,高凳焊机等
5 作业条件配合土建结构施工埋预件预留孔洞,墙面及地面浆完成
6 操作工艺6
1 工艺流程:配合土建结构预埋件预留洞支架安装桥架安装6
2 电缆桥架运输与保护电缆桥架在装运及现场堆置时应理顺,防止变形
3 支架安装:6
1 支架与预埋件焊接固定时,焊缝应饱满
2 支架与预埋件螺栓固定时,选用螺栓适配连接紧固,防松:零件齐全
4 桥架安装:6
1 桥架应可靠地紧固在支架上,不得有明显的扭曲或向一边倾斜
2 桥架间连接板的尺寸应与边框高度配套,梯架边框高度为100 ㎝的须增用一块与其相配合的垂直板(取消水平压板)以增强连接强度
2除伸缩缝外,槽架延续连接处的间隙不得大于10㎜,梯架连接处的间隙不得大于12㎜
4 在槽架,延续连接的底部须装有护板条,护板条应压紧,接头处应光平直无错口现象
5在建筑沉降降缝处,应设置补偿装置
6 钢制电缆桥架直线不超过 30m,应设伸缩节,铝合金或玻璃钢制电缆桥长度超过 15m 应设伸缩节
7 桥架安装完毕应按施工图标志分类,编号在分支、转弯处的直线均应作标志
8 严禁将桥架直接点焊在金属结构上

9 用于组合桥架延续连接及附件的紧固螺
