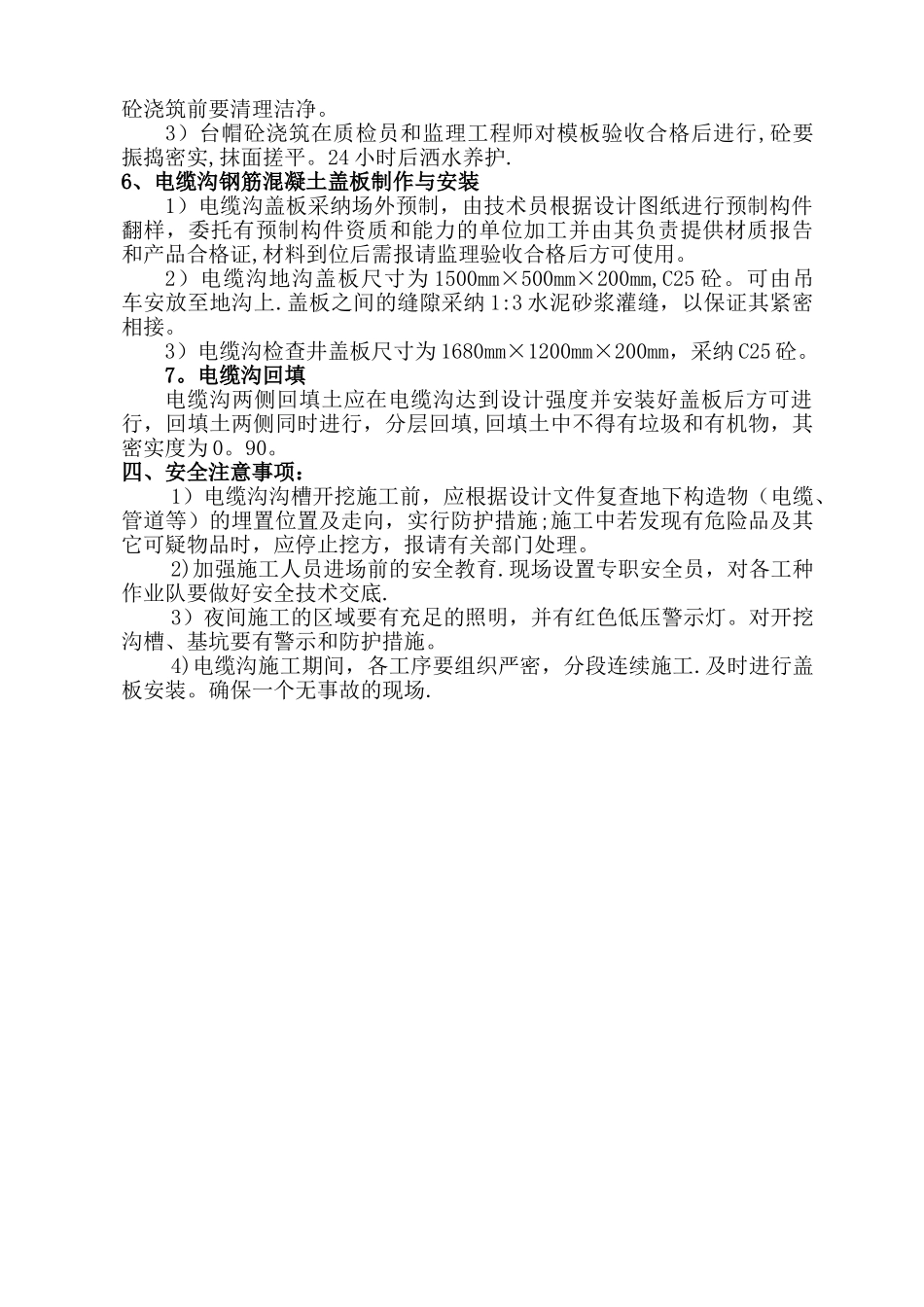

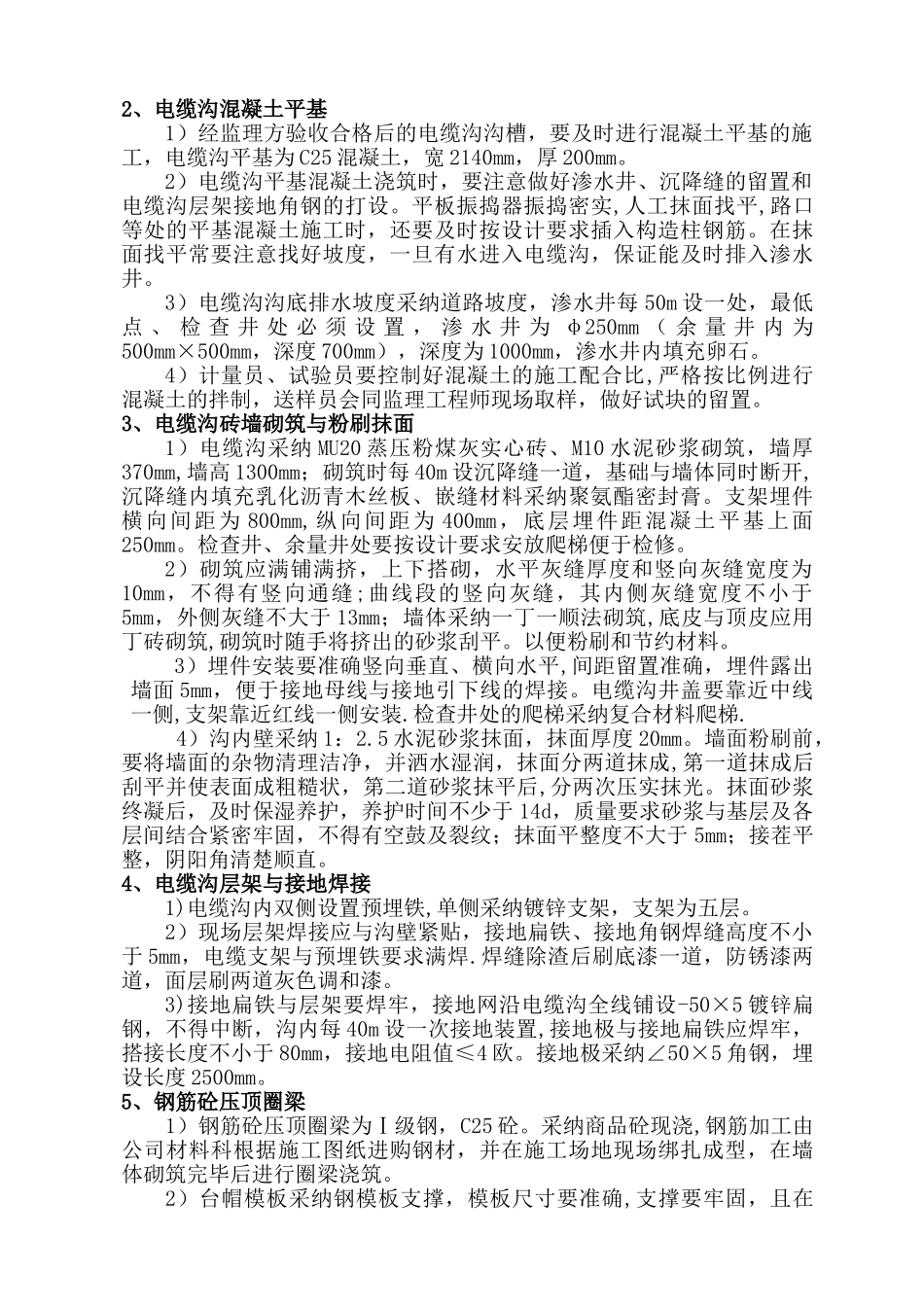

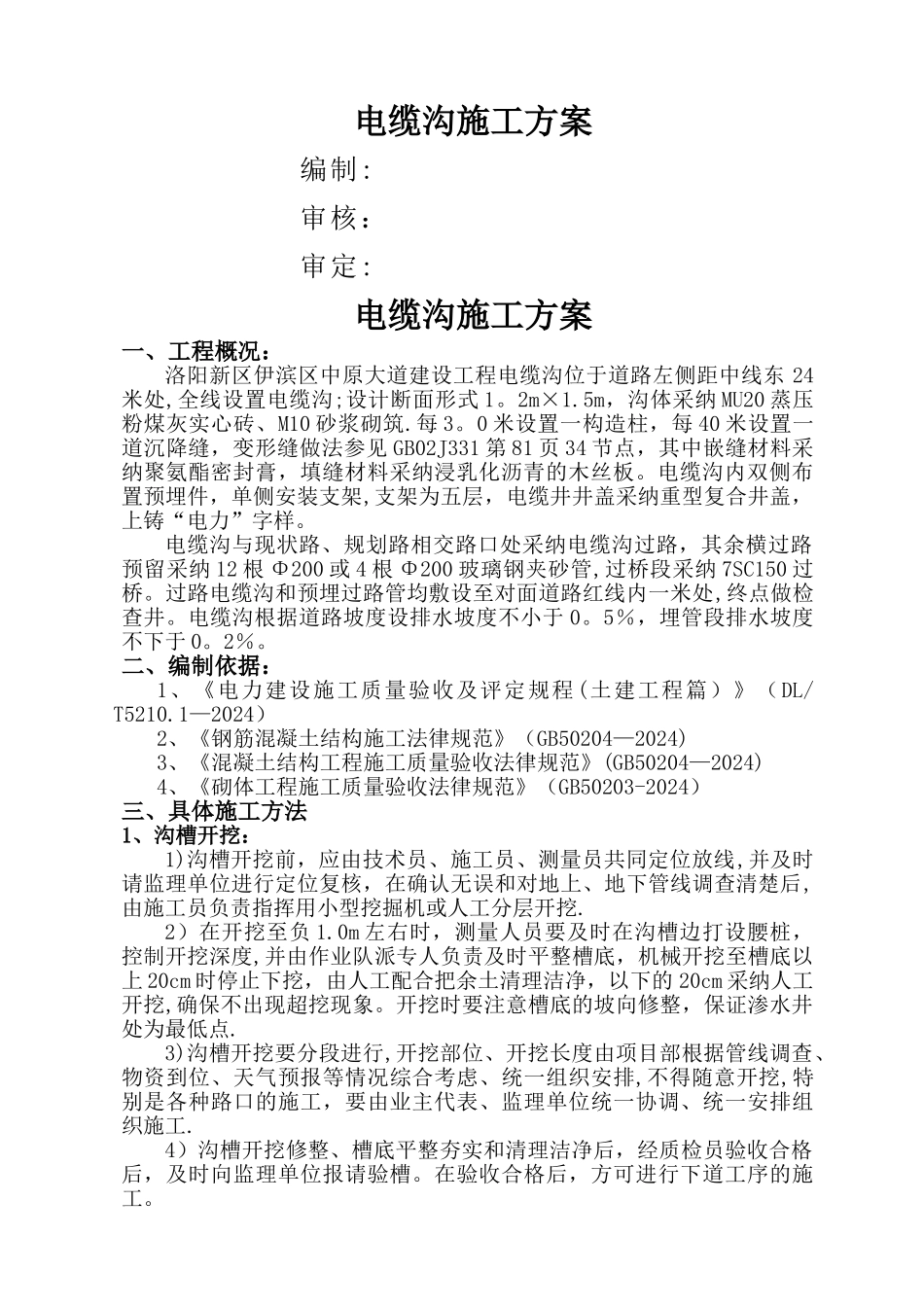

电缆沟施工方案编制: 审核: 审定: 电缆沟施工方案一、工程概况:洛阳新区伊滨区中原大道建设工程电缆沟位于道路左侧距中线东 24米处,全线设置电缆沟;设计断面形式 1。2m×1.5m,沟体采纳 MU20 蒸压粉煤灰实心砖、M10 砂浆砌筑.每 3。0 米设置一构造柱,每 40 米设置一道沉降缝,变形缝做法参见 GB02J331 第 81 页 34 节点,其中嵌缝材料采纳聚氨酯密封膏,填缝材料采纳浸乳化沥青的木丝板。电缆沟内双侧布置预埋件,单侧安装支架,支架为五层,电缆井井盖采纳重型复合井盖,上铸“电力”字样。电缆沟与现状路、规划路相交路口处采纳电缆沟过路,其余横过路预留采纳 12 根 Φ200 或 4 根 Φ200 玻璃钢夹砂管,过桥段采纳 7SC150 过桥。过路电缆沟和预埋过路管均敷设至对面道路红线内一米处,终点做检查井。电缆沟根据道路坡度设排水坡度不小于 0。5%,埋管段排水坡度不下于 0。2%。二、编制依据:1、《电力建设施工质量验收及评定规程 (土建工程篇)》(DL/T5210.1—2024)2、《钢筋混凝土结构施工法律规范》(GB50204—2024)3、《混凝土结构工程施工质量验收法律规范》(GB50204—2024)4、《砌体工程施工质量验收法律规范》(GB50203-2024)三、具体施工方法1、沟槽开挖:1)沟槽开挖前,应由技术员、施工员、测量员共同定位放线,并及时请监理单位进行定位复核,在确认无误和对地上、地下管线调查清楚后,由施工员负责指挥用小型挖掘机或人工分层开挖.2)在开挖至负 1.0m 左右时,测量人员要及时在沟槽边打设腰桩,控制开挖深度,并由作业队派专人负责及时平整槽底,机械开挖至槽底以上 20cm 时停止下挖,由人工配合把余土清理洁净,以下的 20cm 采纳人工开挖,确保不出现超挖现象。开挖时要注意槽底的坡向修整,保证渗水井处为最低点.3)沟槽开挖要分段进行,开挖部位、开挖长度由项目部根据管线调查、物资到位、天气预报等情况综合考虑、统一组织安排,不得随意开挖,特别是各种路口的施工,要由业主代表、监理单位统一协调、统一安排组织施工.4)沟槽开挖修整、槽底平整夯实和清理洁净后,经质检员验收合格后,及时向监理单位报请验槽。在验收合格后,方可进行下道工序的施工。2、电缆沟混凝土平基1)经监理方验收合格后的电缆沟沟槽,要及时进行混凝土平基的施工,电缆沟平基为 C25 混凝土,宽 2140mm,厚 200mm。2)电缆沟平基混凝土浇筑时,要注意做好渗水井、沉降缝的留置和电缆沟层架接地角钢的打设。平板...
