35kV 望复Ⅰ、Ⅱ回进站电缆迁移施工组织 技术 安全 文明措施四川省大盛东华建筑工程有限公司2024 年 4 月 1 日 35kV 望复Ⅰ、Ⅱ回进站电缆迁移施工组织 技术 安全 文明措施会签表编制:日期:审核(输电管理所): 日期: 审查(生产设备部): 日期审查(安监部): 日期:批准: 日期:1 工程概况1

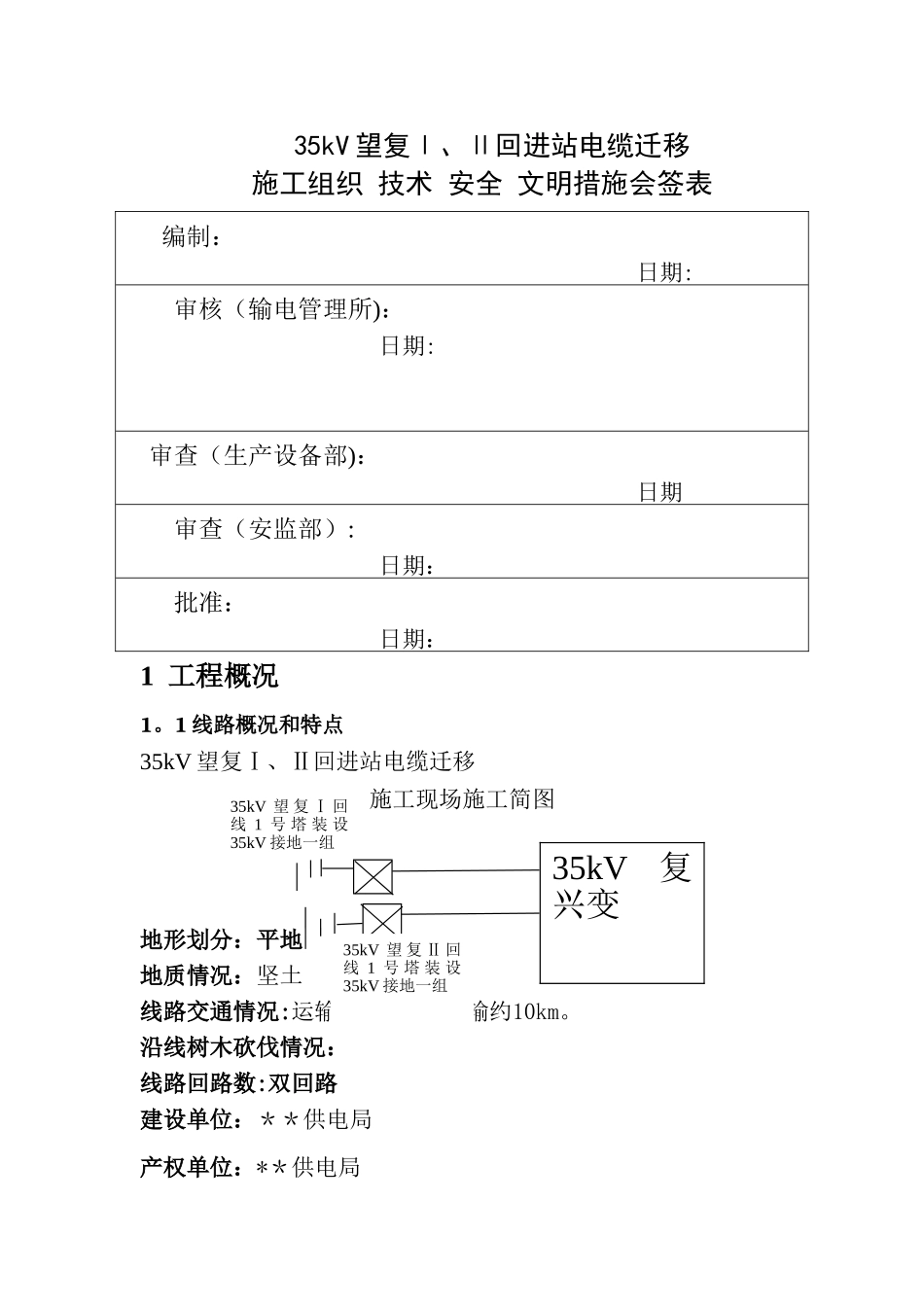

1 线路概况和特点35kV 望复Ⅰ、Ⅱ回进站电缆迁移施工现场施工简图地形划分:平地地质情况:坚土线路交通情况:运输相对较好,运输约10km
沿线树木砍伐情况: 线路回路数:双回路建设单位:**供电局产权单位:**供电局35kV 望 复 Ⅰ 回线 1 号 塔 装 设35kV 接地一组35kV复兴变35kV 望 复 Ⅱ 回线 1 号 塔 装 设35kV 接地一组施工单位:****停电计划:2024 年 04 月 05 日 08 时 00 分至 2024 年 04 月 05 日 18时 00 分;工程质量:合格2 组织措施2
1 施工现场组织机构工程总负责人:** 联系电话:****技术负责人: ** 联系电话:*****安全负责人: ** 联系电话:****工作票签发人:** 联系电话:****工作票工作负责人:** 联系电话:****施工班人员:******等共*人
2 任务分工:2
1 验电人员:**2
2 装设接地人员:**2
3 管理体系图 2
4 施工工器具表序号机具名称规格及型号单位数量3葫芦2T台54安全帽个165滑车个26绝缘手套双5技术负责人:**施工总负责人:**现场工作负责人**安全负责人:**现场工作班成员共 **人7脚扣付58安全带付59接地线35kV组210验电笔35kV只211绝缘靴双52
5 施工材料组织本工程所需的所有设备材料已到位
6 计划停电时间坚持以“工程进度服从质量”为原则,确保根据工期安排于 2024 年04
