电缆防火施工方案现场方案:(一):防火涂料1
防火涂料的供应,防火涂料有 G60 膨胀型防火涂料,采纳最新工艺,添加多种防火剂,其特点是遇火即生成均匀致密的棉状泡沫层,有显著的防火隔热效果,并且具有较好的防火抗潮,防油耐燃性能,对防火灾和减缓火灾的蔓延扩大有重要的作用,其贮运温度 4-35℃,不可曝晒,有效期为二年
施工工艺(涂刷方法):除尘及油污 刷涂料 3 遍 养护 交工验收2
1 施工人员进行电缆涂刷前必须清除电缆上的灰尘及锈污,在清除时注意电缆接头和老化的电缆,清除时有防及质检人员监护时,方可进行施工
2 电缆防火涂料涂刷以后要对电缆进行理顺,不得随意摆放,应逐根逐段都刷到位
3 电缆防火涂料的涂刷一般为 3 遍(可根据设计相应增加),每遍间隔不小于 8 小时,一遍的涂层厚度为干后 0

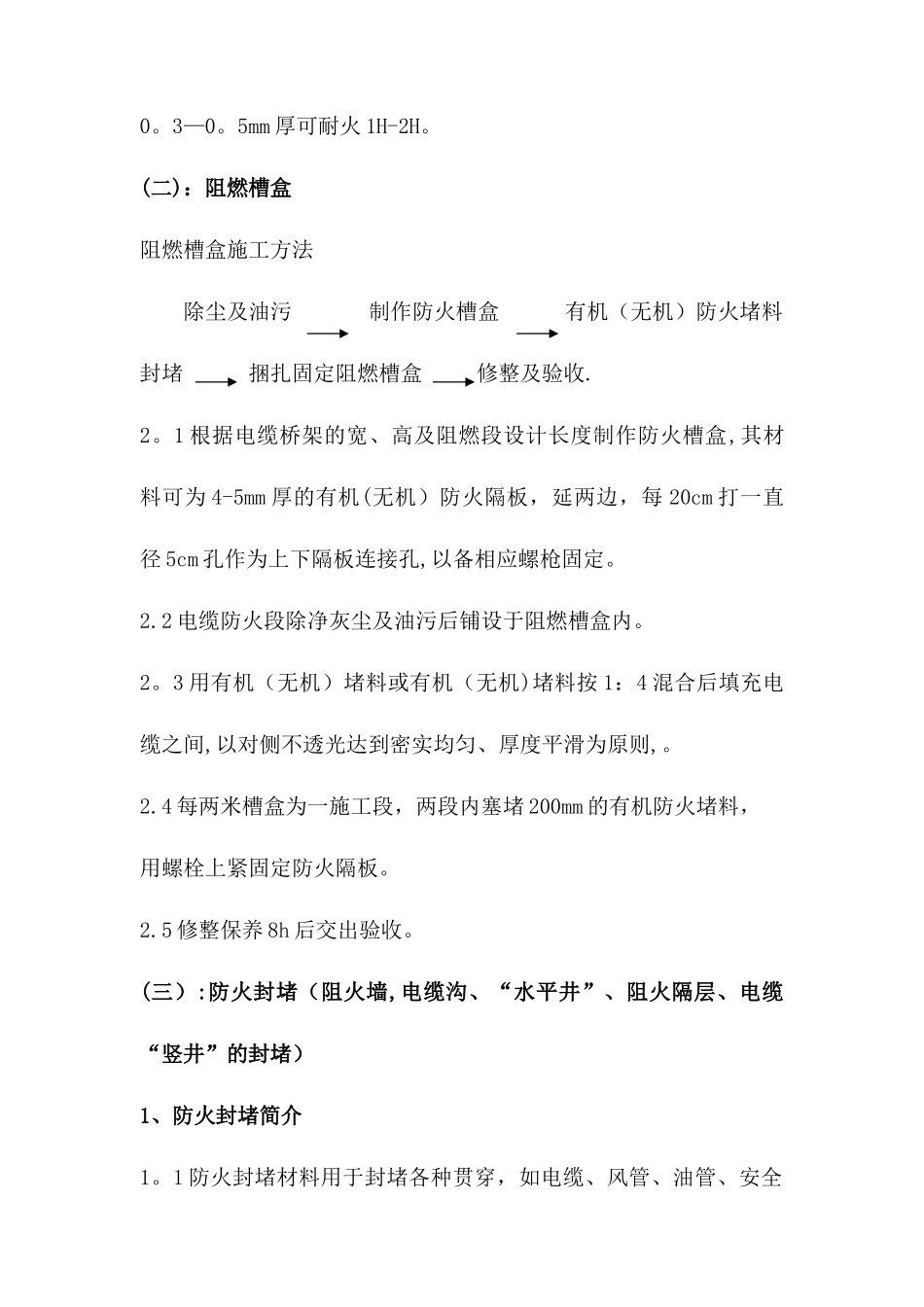

5mm 为宜,0
5mm 厚可耐火 1H-2H
(二):阻燃槽盒阻燃槽盒施工方法除尘及油污 制作防火槽盒 有机(无机)防火堵料封堵 捆扎固定阻燃槽盒 修整及验收
1 根据电缆桥架的宽、高及阻燃段设计长度制作防火槽盒,其材料可为 4-5mm 厚的有机(无机)防火隔板,延两边,每 20cm 打一直径 5cm 孔作为上下隔板连接孔,以备相应螺枪固定
2 电缆防火段除净灰尘及油污后铺设于阻燃槽盒内
3 用有机(无机)堵料或有机(无机)堵料按 1:4 混合后填充电缆之间,以对侧不透光达到密实均匀、厚度平滑为原则,
4 每两米槽盒为一施工段,两段内塞堵 200mm 的有机防火堵料,用螺栓上紧固定防火隔板
5 修整保养 8h 后交出验收
(三):防火封堵(阻火墙,电缆沟、“水平井”、阻火隔层、电缆“竖井”的封堵)1、防火封堵简介1

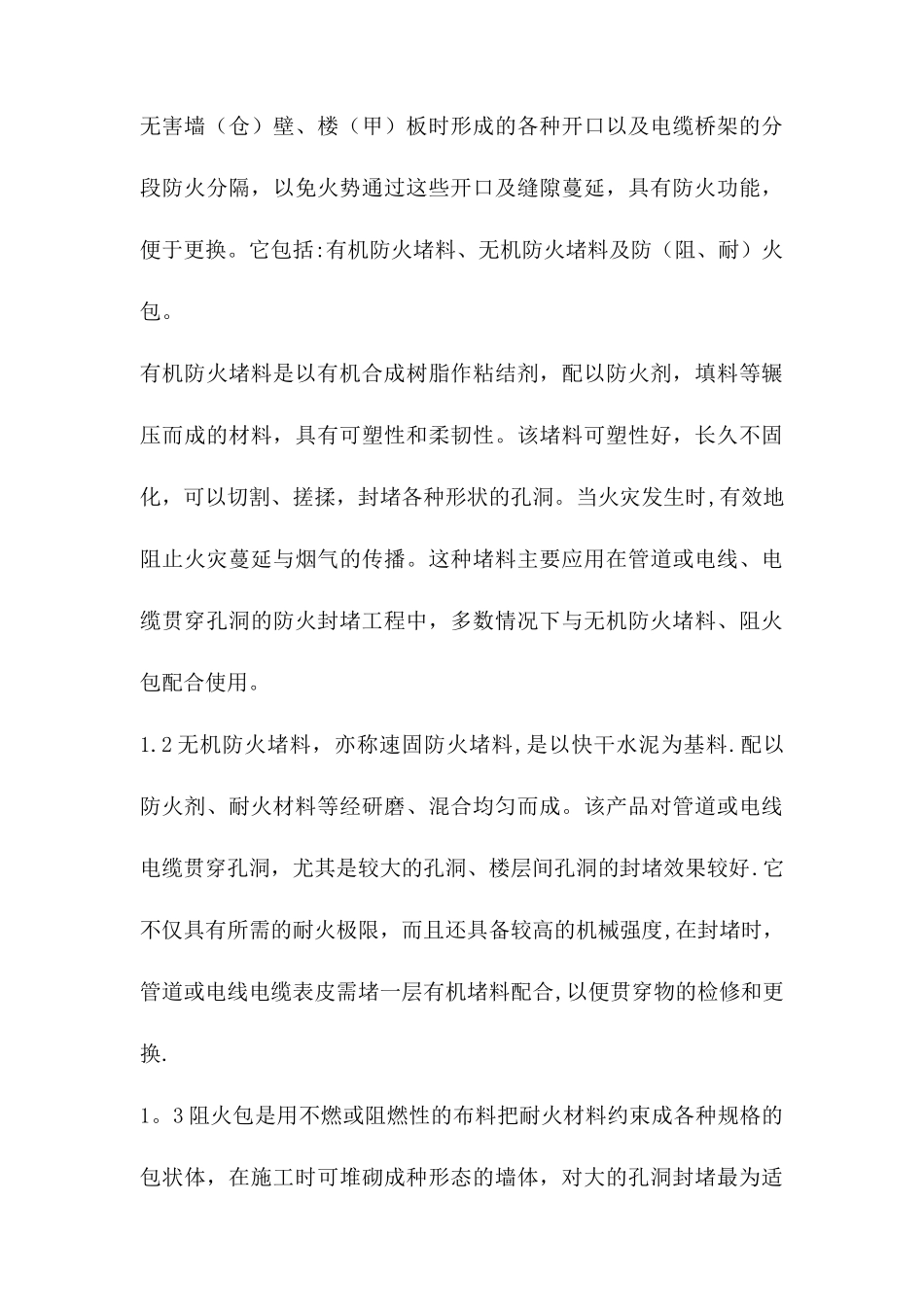

1 防火封堵材料用于封堵各种贯穿,如电缆、风管、油管、安全无害墙(仓)壁、楼(甲)板时形成的各种开口以及电缆桥架的分段防
