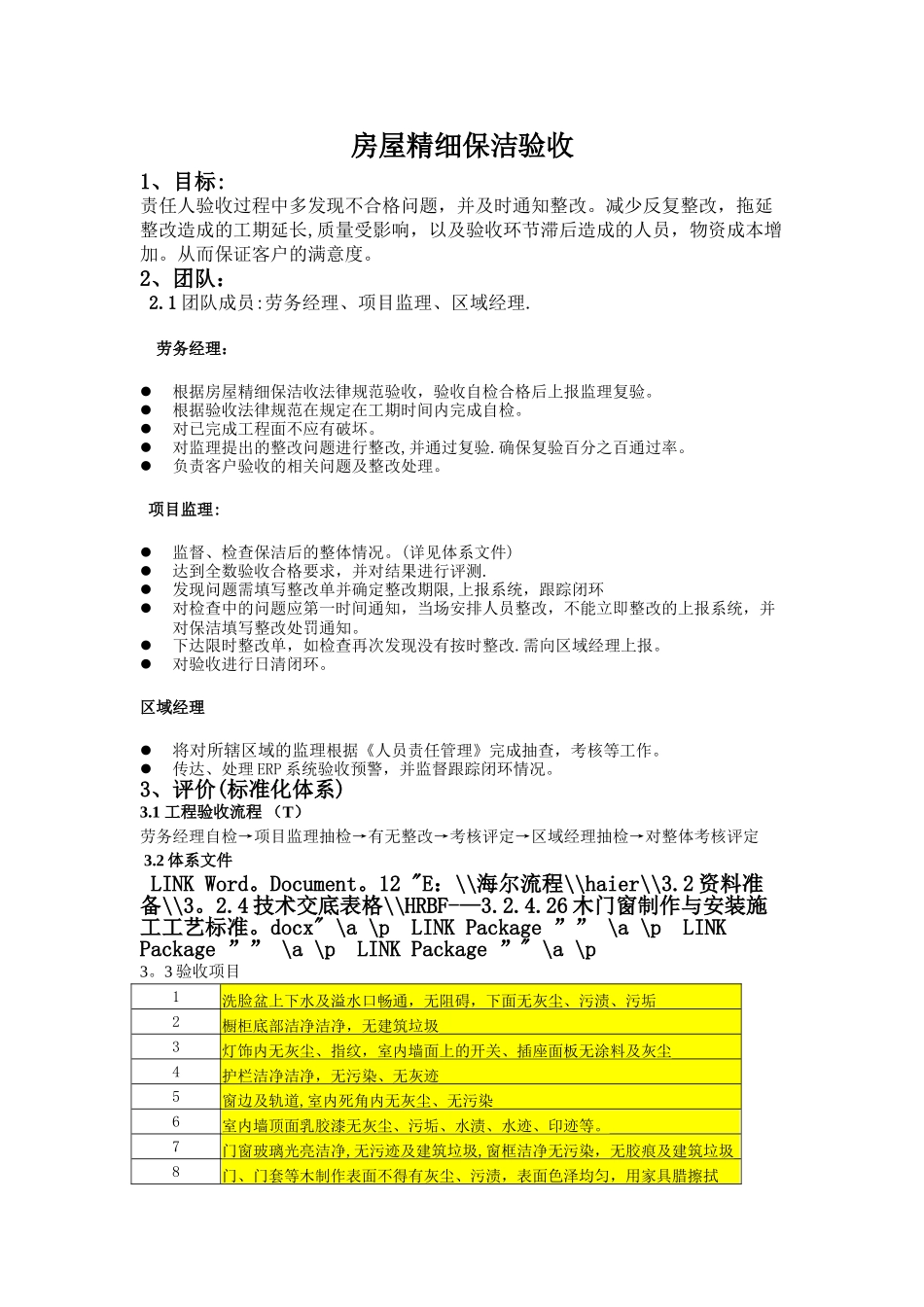

房屋精细保洁验收1、目标:责任人验收过程中多发现不合格问题,并及时通知整改。减少反复整改,拖延整改造成的工期延长,质量受影响,以及验收环节滞后造成的人员,物资成本增加。从而保证客户的满意度。2、团队: 2.1 团队成员:劳务经理、项目监理、区域经理. 劳务经理:根据房屋精细保洁收法律规范验收,验收自检合格后上报监理复验。根据验收法律规范在规定在工期时间内完成自检。对已完成工程面不应有破坏。对监理提出的整改问题进行整改,并通过复验.确保复验百分之百通过率。负责客户验收的相关问题及整改处理。 项目监理:监督、检查保洁后的整体情况。(详见体系文件)达到全数验收合格要求,并对结果进行评测.发现问题需填写整改单并确定整改期限,上报系统,跟踪闭环对检查中的问题应第一时间通知,当场安排人员整改,不能立即整改的上报系统,并对保洁填写整改处罚通知。下达限时整改单,如检查再次发现没有按时整改.需向区域经理上报。对验收进行日清闭环。区域经理将对所辖区域的监理根据《人员责任管理》完成抽查,考核等工作。传达、处理 ERP 系统验收预警,并监督跟踪闭环情况。3、评价(标准化体系)3.1 工程验收流程 (T)劳务经理自检→项目监理抽检→有无整改→考核评定→区域经理抽检→对整体考核评定 3.2 体系文件 LINK Word。Document。12 "E:\\海尔流程\\haier\\3.2 资料准备\\3。2.4 技术交底表格\\HRBF-—3.2.4.26 木门窗制作与安装施工工艺标准。docx" \a \p LINK Package ”” \a \p LINK Package ”” \a \p LINK Package ”" \a \p 3。3 验收项目1洗脸盆上下水及溢水口畅通,无阻碍,下面无灰尘、污渍、污垢2橱柜底部洁净洁净,无建筑垃圾3灯饰内无灰尘、指纹,室内墙面上的开关、插座面板无涂料及灰尘4护栏洁净洁净,无污染、无灰迹5窗边及轨道,室内死角内无灰尘、无污染6室内墙顶面乳胶漆无灰尘、污垢、水渍、水迹、印迹等。7门窗玻璃光亮洁净,无污迹及建筑垃圾,窗框洁净无污染,无胶痕及建筑垃圾8门、门套等木制作表面不得有灰尘、污渍,表面色泽均匀,用家具腊擦拭9墙釉面砖色泽光亮、无灰尘、水迹、胶痕10卫生洁具(水龙头等)表面无灰尘、污渍、光亮无水迹。11热水器、淋浴器表面无灰尘、污渍12墙釉面砖色泽光亮、无损伤13壁橱表面确保光亮洁净,无污渍、灰迹14阳台地面洁净无污物,无建筑垃圾存留,地面光亮15空调机位内洁净洁净,无建筑垃圾存留 3。4...
