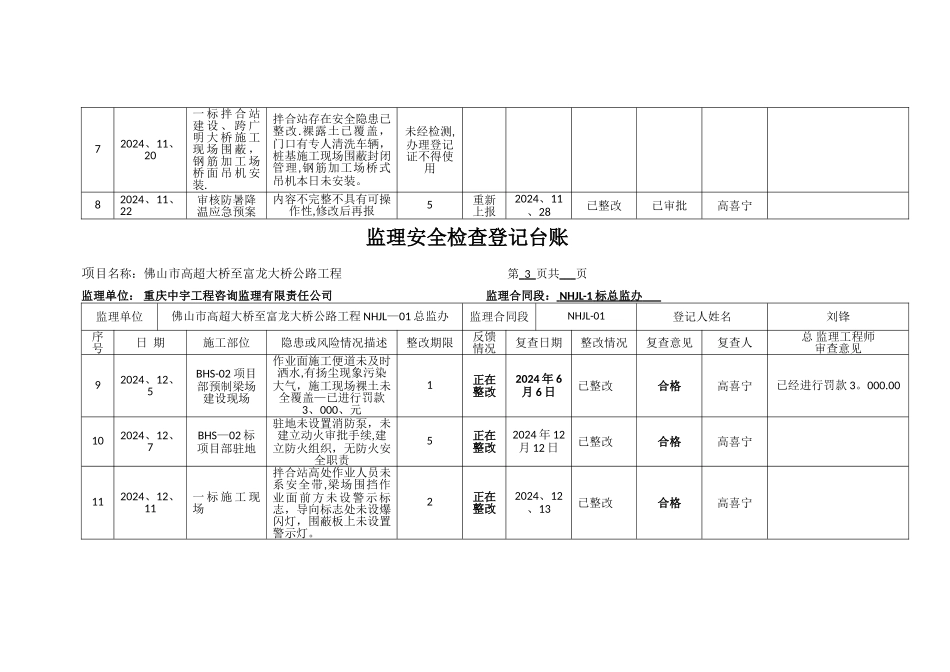

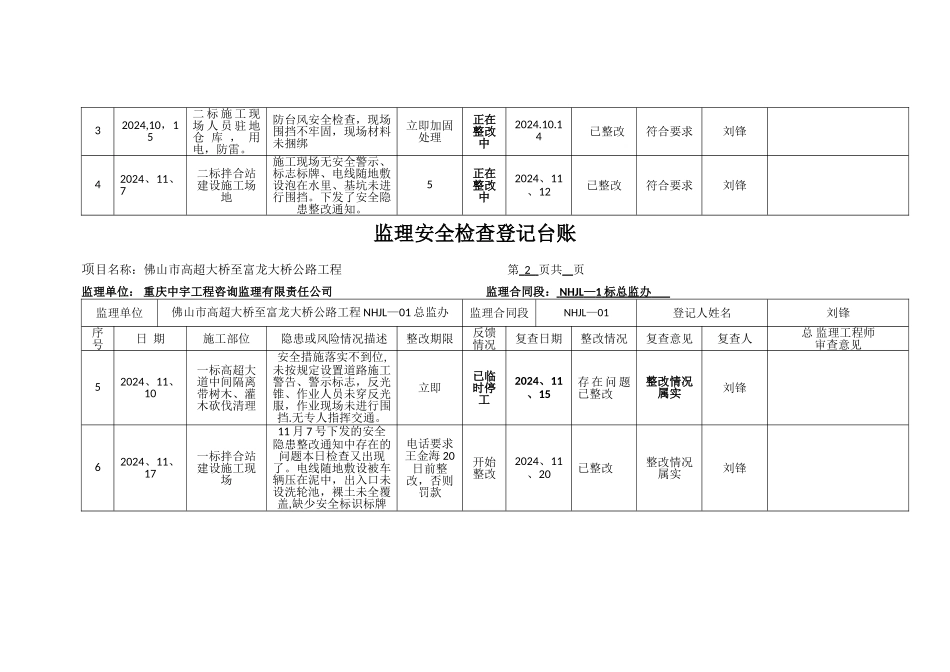

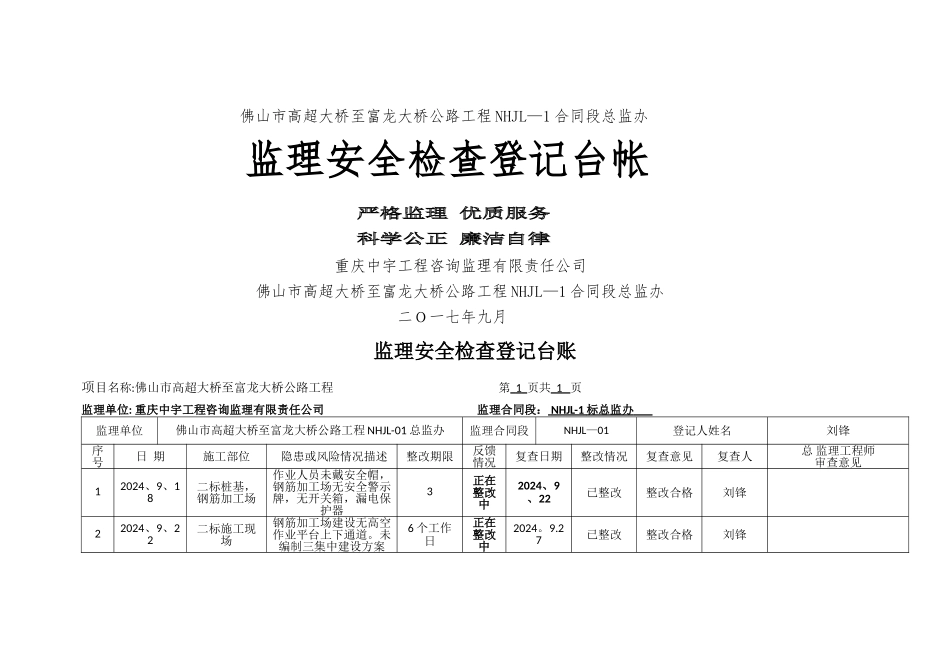

佛山市高超大桥至富龙大桥公路工程 NHJL—1 合同段总监办监理安全检查登记台帐 重庆中宇工程咨询监理有限责任公司佛山市高超大桥至富龙大桥公路工程 NHJL—1 合同段总监办二O一七年九月监理安全检查登记台账项目名称:佛山市高超大桥至富龙大桥公路工程 第 1 页共 1 页 监理单位: 重庆中宇工程咨询监理有限责任公司 监理合同段: NHJL-1 标总监办 监理单位佛山市高超大桥至富龙大桥公路工程 NHJL-01 总监办 监理合同段NHJL—01 登记人姓名刘锋序号日 期施工部位隐患或风险情况描述整改期限反馈情况复查日期整改情况复查意见复查人 总 监理工程师审查意见12024、9、18二标桩基,钢筋加工场作业人员未戴安全帽,钢筋加工场无安全警示牌,无开关箱,漏电保护器3正在整改中2024、9、22已整改整改合格 刘锋22024、9、22二标施工现场钢筋加工场建设无高空作业平台上下通道。未编制三集中建设方案6 个工作日正在整改中2024。9.27已整改整改合格刘锋32024,10,15二 标 施 工 现场 人 员 驻 地仓 库 , 用电,防雷。防台风安全检查,现场围挡不牢固,现场材料未捆绑立即加固处理正在整改中2024.10.14已整改符合要求刘锋42024、11、7二标拌合站建设施工场地施工现场无安全警示、标志标牌、电线随地敷设泡在水里、基坑未进行围挡。下发了安全隐患整改通知。5正在整改中2024、11、12已整改符合要求刘锋监理安全检查登记台账项目名称:佛山市高超大桥至富龙大桥公路工程 第 2 页共 页 监理单位: 重庆中宇工程咨询监理有限责任公司 监理合同段: NHJL — 1 标总监办 监理单位佛山市高超大桥至富龙大桥公路工程 NHJL—01 总监办 监理合同段NHJL—01 登记人姓名刘锋序号日 期施工部位隐患或风险情况描述整改期限反馈情况复查日期整改情况复查意见复查人 总 监理工程师审查意见52024、11、10一标高超大道中间隔离带树木、灌木砍伐清理安全措施落实不到位,未按规定设置道路施工警告、警示标志,反光锥、作业人员未穿反光服,作业现场未进行围挡.无专人指挥交通。立即已临时停工2024、11、15存 在 问 题已整改整改情况属实 刘锋62024、11、17一标拌合站建设施工现场11 月 7 号下发的安全隐患整改通知中存在的问题本日检查又出现了。电线随地敷设被车辆压在泥中,出入口未设洗轮池,裸土未全覆盖,缺少安全标识标牌电话要求王金海 20日前整改,否则罚款开始整改2024、11、20已整改整改情况属实刘锋7202...
