质量控制程序1
施工阶段质量控制工作流程框图(见框图 1)2
材料控制工作流程框图(见框图 2)3
测量控制监理工作流程框图(见框图 3)4
试验控制监理工作流程框图(见框图 4)5
分项工程开工审批程序框图(见框图 5)6
审查施工组织设计(方案)的监理工作程序框图(见框图 6)7
分包单位资格审查程序框图(见框图 7)8
隐蔽工程检查验收程序框图(见框图 8)9
工序验收程序框图(见框图 9)10
分项工程验收流程框图(见框图 10)11
分部工程质量验收程序框图(见框图 11)12
单位工程竣工预验收程序框图(见框图 12)13
工程质量缺陷、质量隐患处理程序框图(见框图 13)14

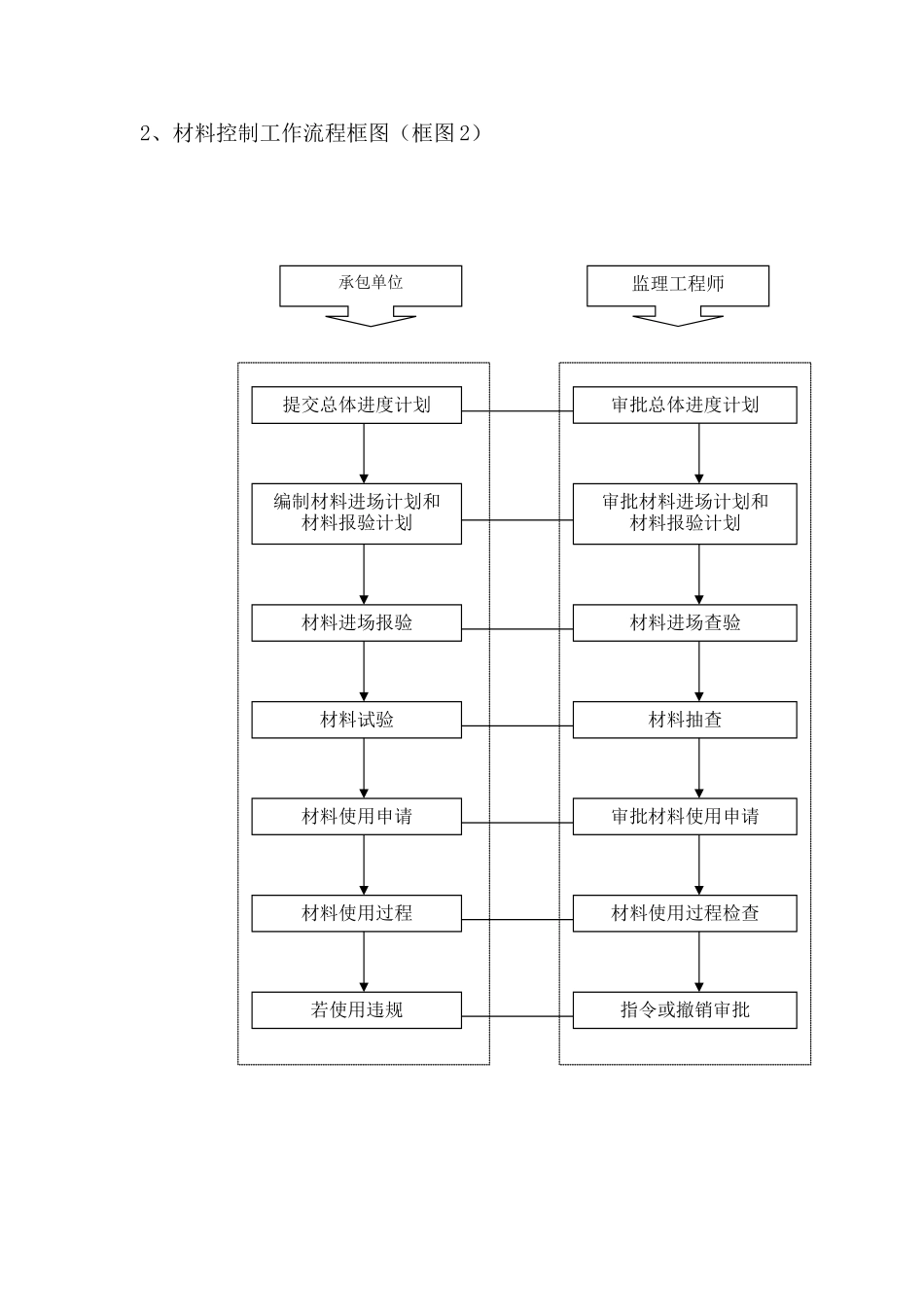

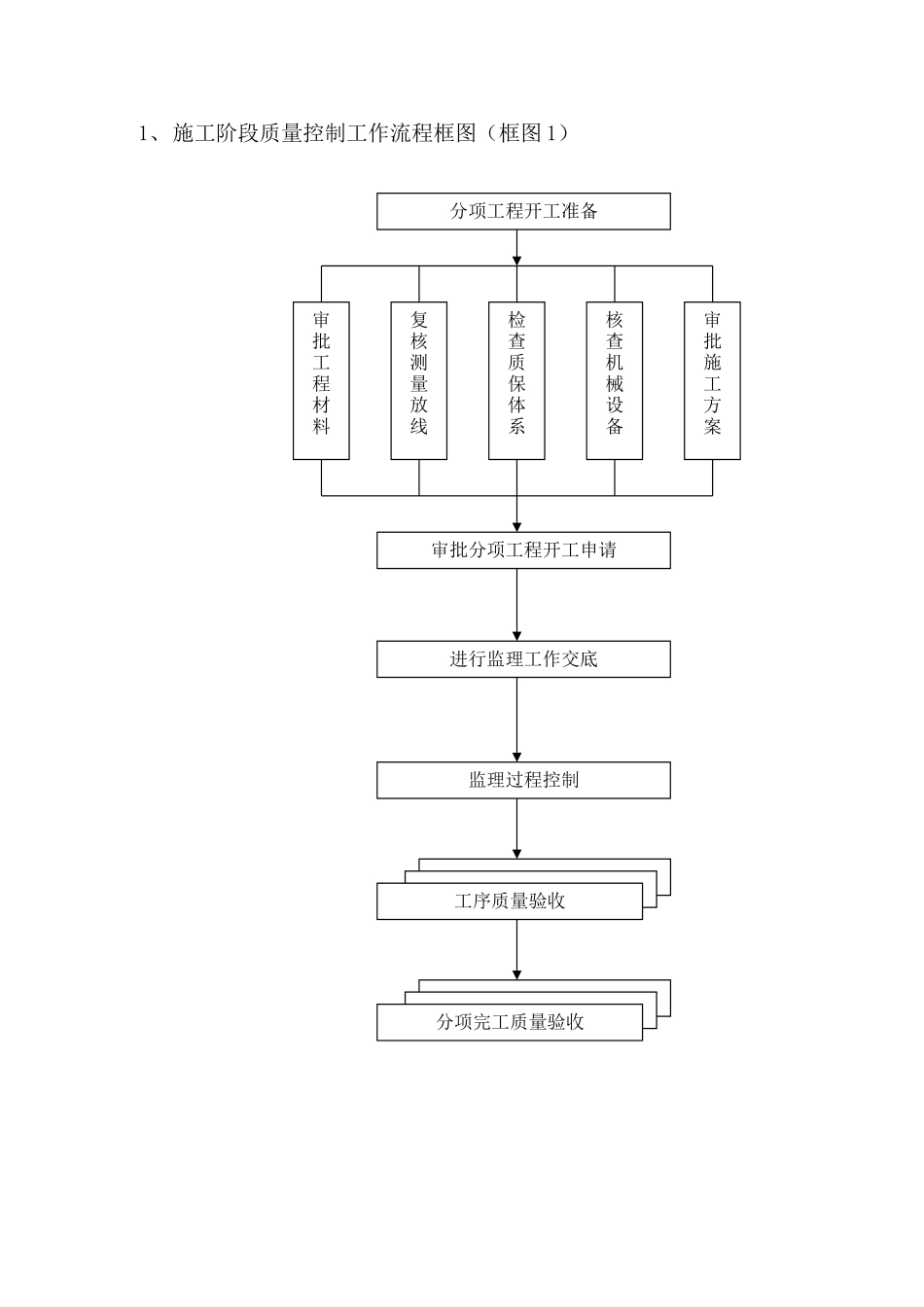

质量事故工作流程框图(见框图 14)1、施工阶段质量控制工作流程框图(框图 1)分项工程开工准备审批施工方案审批工程材料核查机械设备复核测量放线检查质保体系审批分项工程开工申请进行监理工作交底监理过程控制工序质量验收分项完工质量验收2、材料控制工作流程框图(框图 2)承包单位监理工程师提交总体进度计划编制材料进场计划和材料报验计划材料进场报验材料试验材料使用申请材料使用过程若使用违规审批总体进度计划审批材料进场计划和材料报验计划材料进场查验材料抽查审批材料使用申请材料使用过程检查指令或撤销审批3、测量控制监理工作流程框图(框图 3)承包单位监理工程师接设计桩基准点复查申请使用基准点引设工程控制桩申请使用工程控制桩分项工程放样计算施工放样参加设计交桩基准点复核审批基准点使用复核工程控制桩审批工程控制桩放样计算复核放样抽测分项完工测量分项工程验收测量4、试验控制监理工作流程框图(框图 4)随机抽样试样填写委托单进行试样加工试验与记录计算与评定合格否签发试验报告是签发不合格试验项目通知单否追踪记录处理结果5、分项工程开工审批程序框图(框图 5) 开工准备材料准备机械准备质量保证
