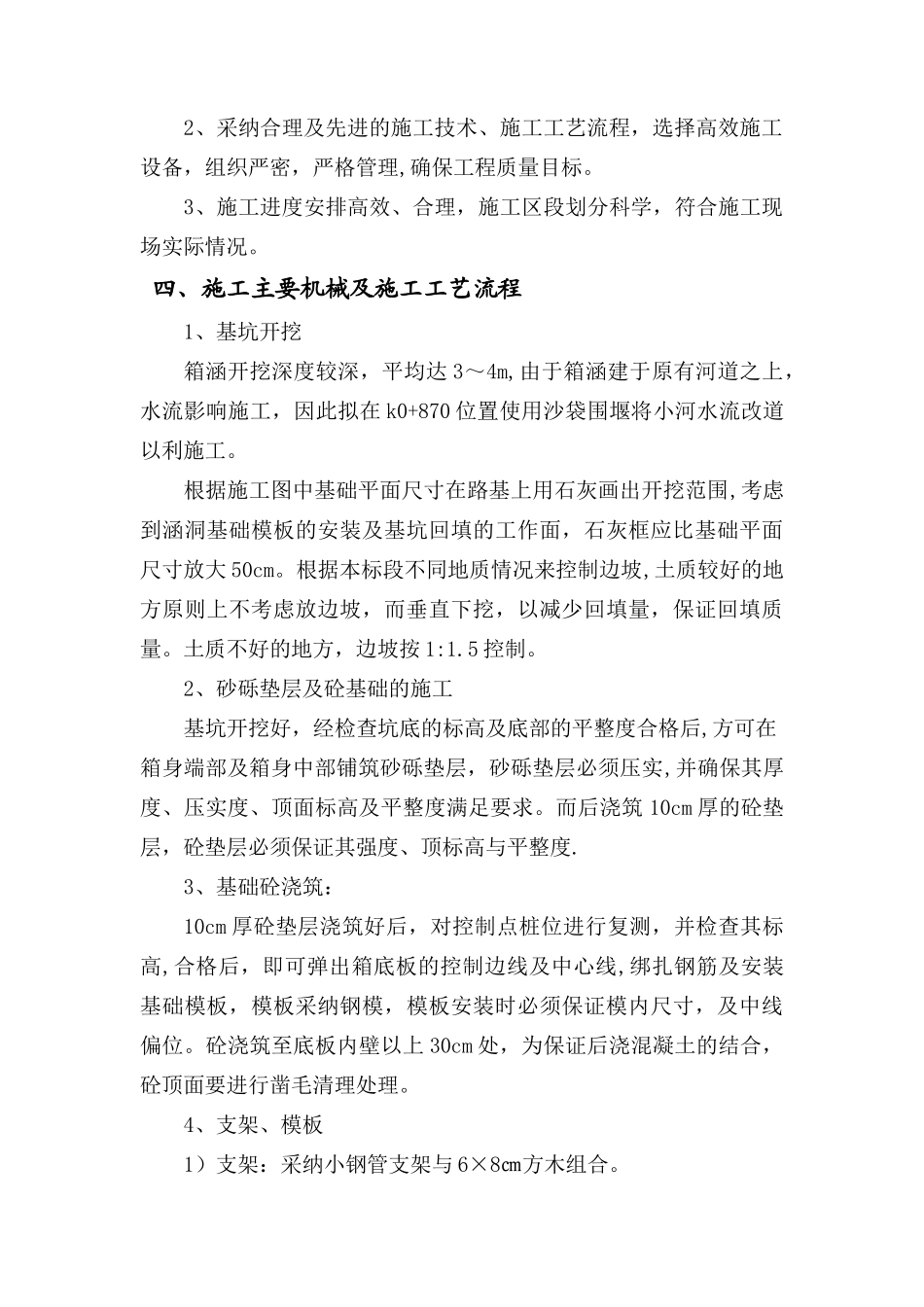

上饶经济技术开发区上二路延伸段道路工程k0+891 钢筋混凝土箱涵专项施工方案江西昌厦建设工程集团公司2024 年 7 月 25 日目录一、工程概况………………………………………………1二、编制依据………………………………………………2三、施工原则………………………………………………2四、施工主要机械及施工工艺流程……………………2-6五、施工人员………………………………………………6六、安全文明施工管理措施…… ……………………………6七、环境保护措施…………………………………………6-7八、季节性施工措施………………………………………7-8九、施工管理网络图………………………………………9十、施工管理网络图………………………………………10一、工程概况1、上二路是上饶经济技术开发区内的三条纵向主干道之一,位于开发区中部,所经区域是上饶经济技术开发区即将开发建设的集中区域。上二路道路设计起点为上饶经济技术开发区与惟义路交叉口,终点为上饶经济技术开发区近期拓展区的南界,与之相交的开发区主干道有饶二路、合口中路、焦石大道、董团大道等,线路总长 5.463Km;其中工业大道与惟义路交叉口至合口中路为拓宽改造段,长 0.78 Km;上二路红线宽度均为 60m,设计采纳三块板型式(双向六车道),机动车道结构为 4cm 厚细粒式沥青砼面层,粘层沥青,8cm厚粗粒式沥青砼面层,乳化沥青透油层、下封层,40cm 厚水泥稳定砂砾基层,20cm 厚级配砂砾基层.沿线设有 1 座箱涵,2 座盖板涵,5座圆管涵。K0+891 处为一座钢筋混凝土箱涵,与道路中心线斜交 119。52 度。箱体净跨 B 为 5。0m,净高为 2.5m,长度 78。06m,顶板厚 50 厘米,两侧箱壁厚 50 厘米,底板厚 50 厘米,箱体两侧分别设置 4 米长度的洞口钢筋混凝土翼墙,洞口河床铺砌厚 600mmM7。5 水泥砂浆砌 MU30片石,道路中心线距两侧 22.5m 处箱涵墙体与顶板相交处预留 d1000雨水管孔。基层垫层混凝土强度为 C20,顶板、底板、壁板等现浇构件为 C30。二、编制依据《公里桥涵施工技术法律规范》(JTJ041-2000)《市政桥梁工程质量检验评定标准》(CJJ2—90)三、编制原则1、在充分理解设计图纸的基础上,以设计文件及有关法律规范为依据,紧密结合现场实际情况,编制经济合理、切实可行的施工方案。2、采纳合理及先进的施工技术、施工工艺流程,选择高效施工设备,组织严密,严格管理,确保工程质量目标。3、施工进度安排高效、合理,...
