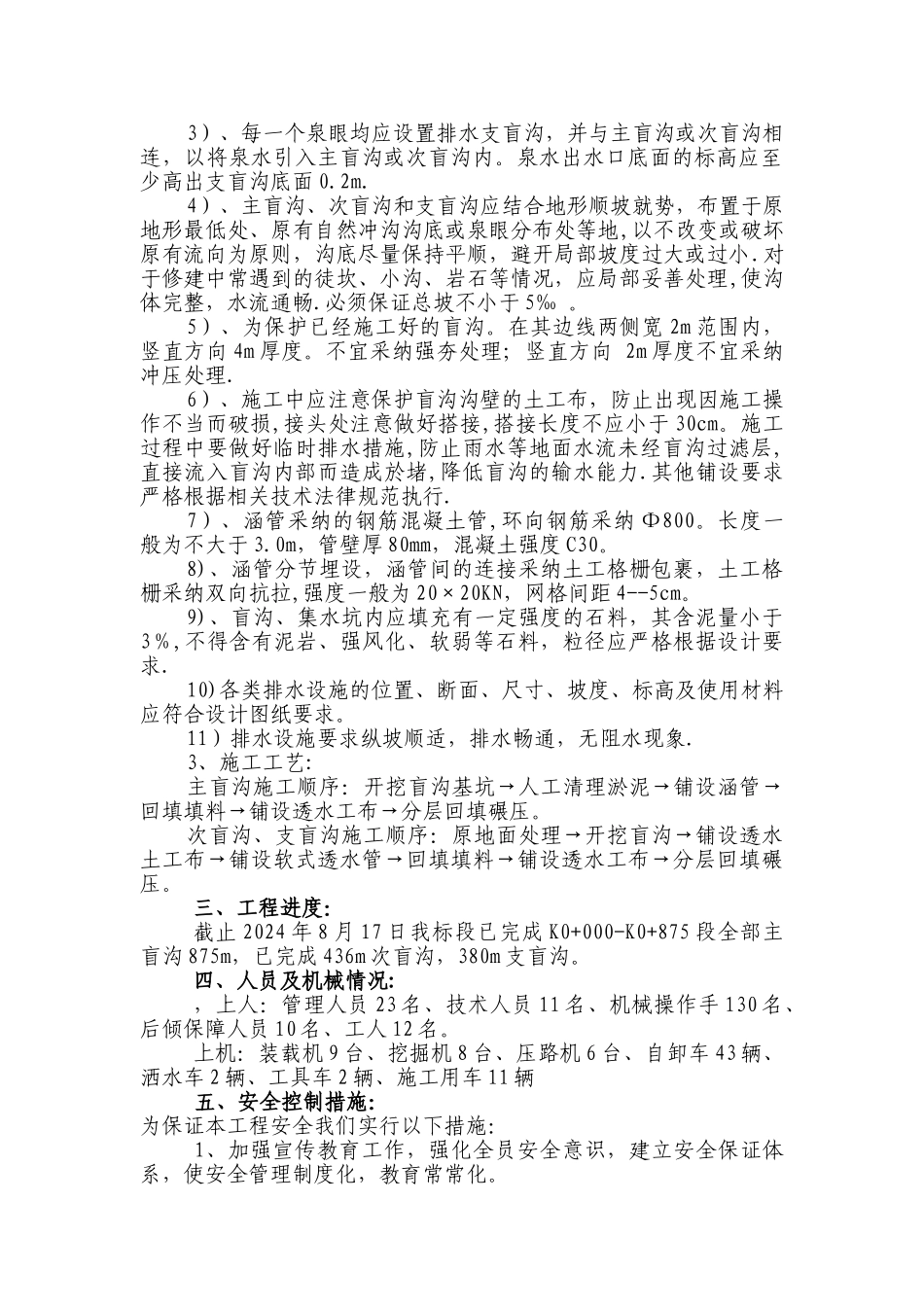

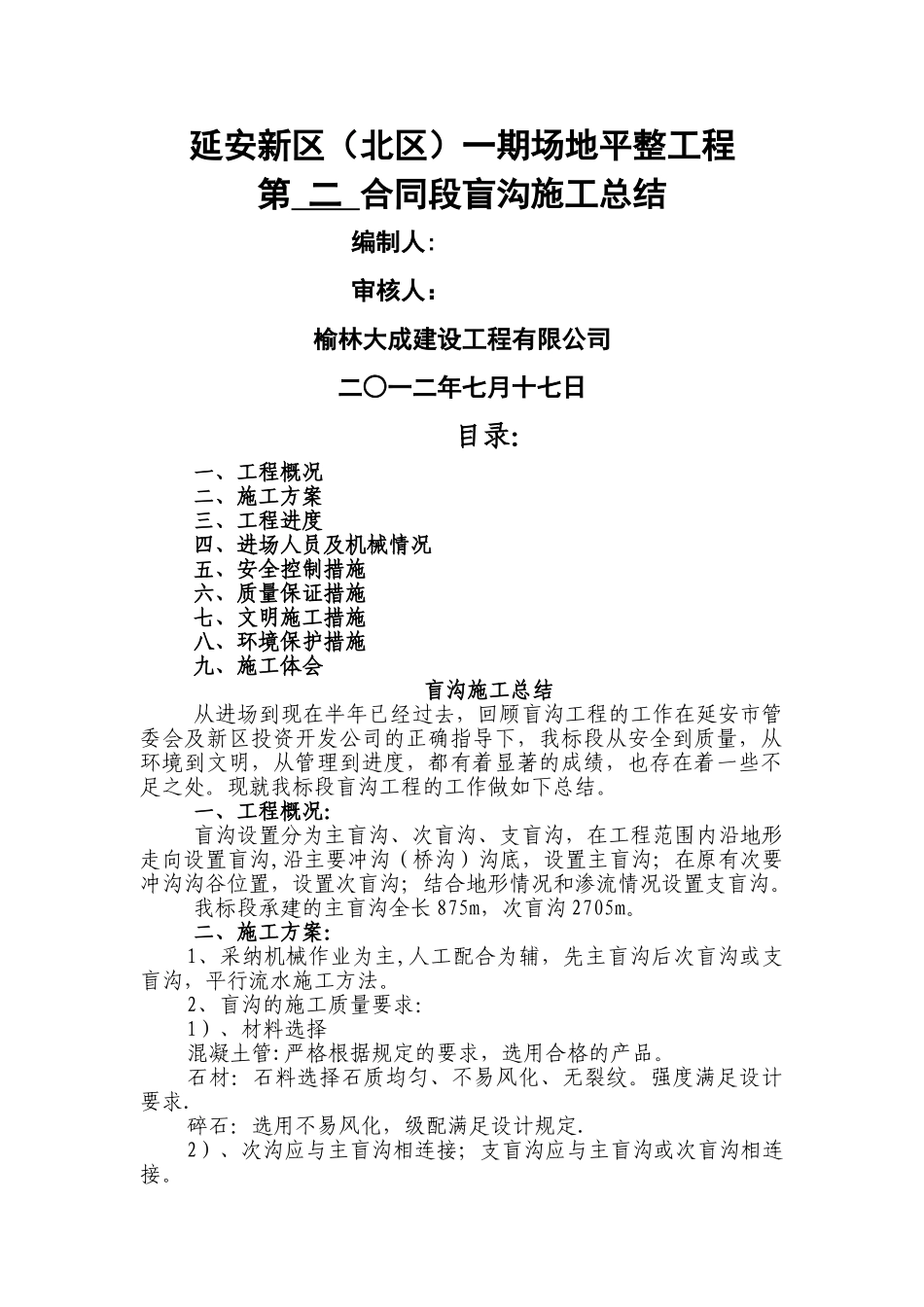

延安新区(北区)一期场地平整工程第 二 合同段盲沟施工总结 编制人: 审核人:榆林大成建设工程有限公司二○一二年七月十七日目录:一、工程概况二、施工方案三、工程进度四、进场人员及机械情况五、安全控制措施六、质量保证措施七、文明施工措施八、环境保护措施九、施工体会盲沟施工总结从进场到现在半年已经过去,回顾盲沟工程的工作在延安市管委会及新区投资开发公司的正确指导下,我标段从安全到质量,从环境到文明,从管理到进度,都有着显著的成绩,也存在着一些不足之处
现就我标段盲沟工程的工作做如下总结
一、工程概况:盲沟设置分为主盲沟、次盲沟、支盲沟,在工程范围内沿地形走向设置盲沟,沿主要冲沟(桥沟)沟底,设置主盲沟;在原有次要冲沟沟谷位置,设置次盲沟;结合地形情况和渗流情况设置支盲沟
我标段承建的主盲沟全长 875m,次盲沟 2705m
二、施工方案:1、采纳机械作业为主,人工配合为辅,先主盲沟后次盲沟或支盲沟,平行流水施工方法

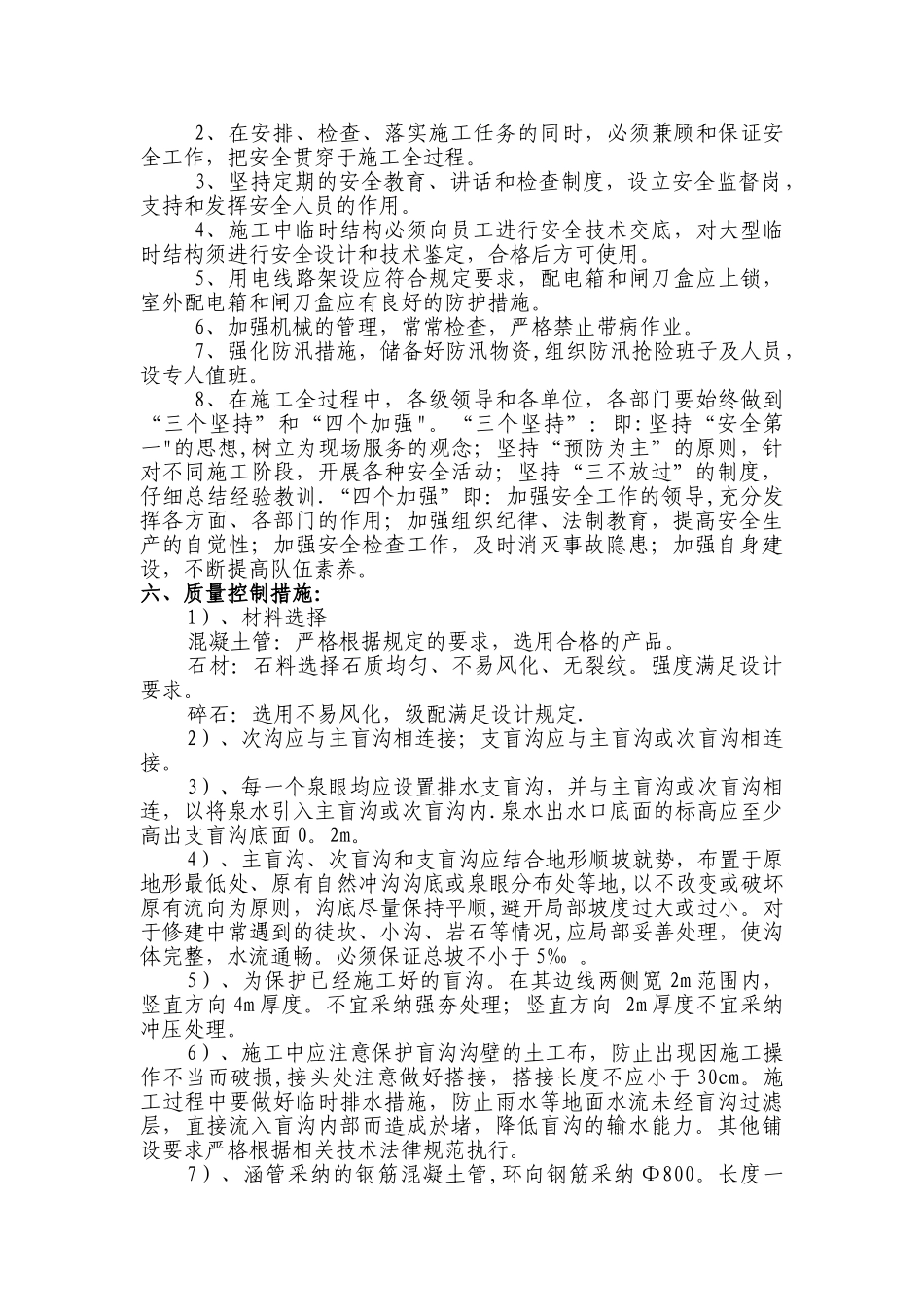

2、盲沟的施工质量要求:1)、材料选择混凝土管:严格根据规定的要求,选用合格的产品
石材:石料选择石质均匀、不易风化、无裂纹
强度满足设计要求
碎石:选用不易风化,级配满足设计规定
2)、次沟应与主盲沟相连接;支盲沟应与主盲沟或次盲沟相连接
3)、每一个泉眼均应设置排水支盲沟,并与主盲沟或次盲沟相连,以将泉水引入主盲沟或次盲沟内
泉水出水口底面的标高应至少高出支盲沟底面 0
4)、主盲沟、次盲沟和支盲沟应结合地形顺坡就势,布置于原地形最低处、原有自然冲沟沟底或泉眼分布处等地,以不改变或破坏原有流向为原则,沟底尽量保持平顺,避开局部坡度过大或过小
对于修建中常遇到的徒坎、小沟、岩石等情况,应局部妥善处理,使沟体完整,水流通畅
必须保证总坡不小于 5‰
5)、为保护已经施工好的盲沟
在其边线两侧宽 2m 范围内,竖直方向 4m 厚度
不宜采纳强夯处理;竖直方向
