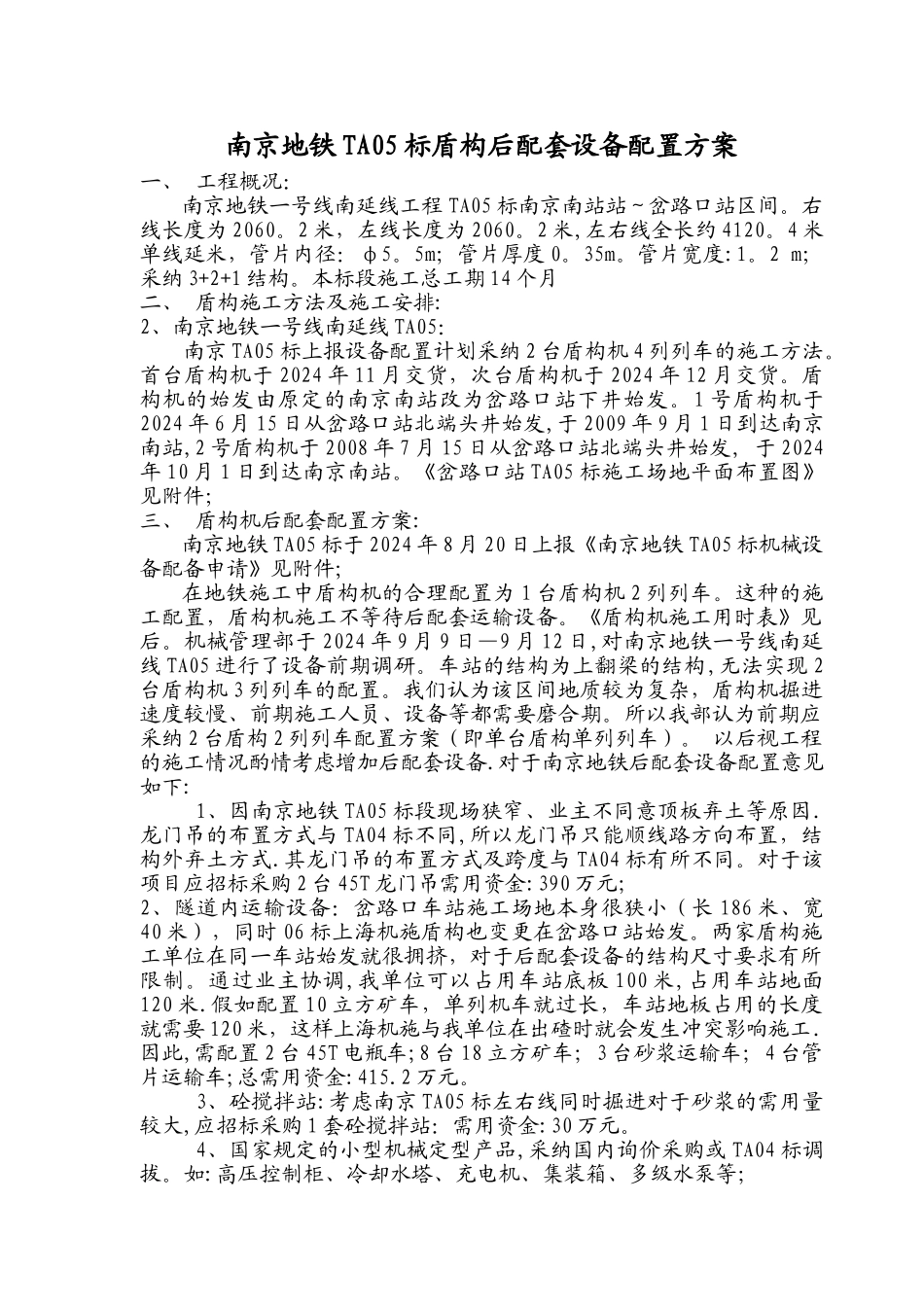

南京地铁 TA05 标盾构后配套设备配置方案一、 工程概况:南京地铁一号线南延线工程 TA05 标南京南站站~岔路口站区间
右线长度为 2060
2 米,左线长度为 2060
2 米,左右线全长约 4120
4 米单线延米,管片内径:φ5
5m;管片厚度 0
管片宽度:1
2 m;采纳 3+2+1 结构
本标段施工总工期 14 个月二、 盾构施工方法及施工安排:2、南京地铁一号线南延线 TA05:南京 TA05 标上报设备配置计划采纳 2 台盾构机 4 列列车的施工方法
首台盾构机于 2024 年 11 月交货,次台盾构机于 2024 年 12 月交货
盾构机的始发由原定的南京南站改为岔路口站下井始发
1 号盾构机于2024 年 6 月 15 日从岔路口站北端头井始发,于 2009 年 9 月 1 日到达南京南站,2 号盾构机于 2008 年 7 月 15 日从岔路口站北端头井始发, 于 2024年 10 月 1 日到达南京南站
《岔路口站 TA05 标施工场地平面布置图》见附件;三、 盾构机后配套配置方案:南京地铁 TA05 标于 2024 年 8 月 20 日上报《南京地铁 TA05 标机械设备配备申请》见附件;在地铁施工中盾构机的合理配置为 1 台盾构机 2 列列车
这种的施工配置,盾构机施工不等待后配套运输设备

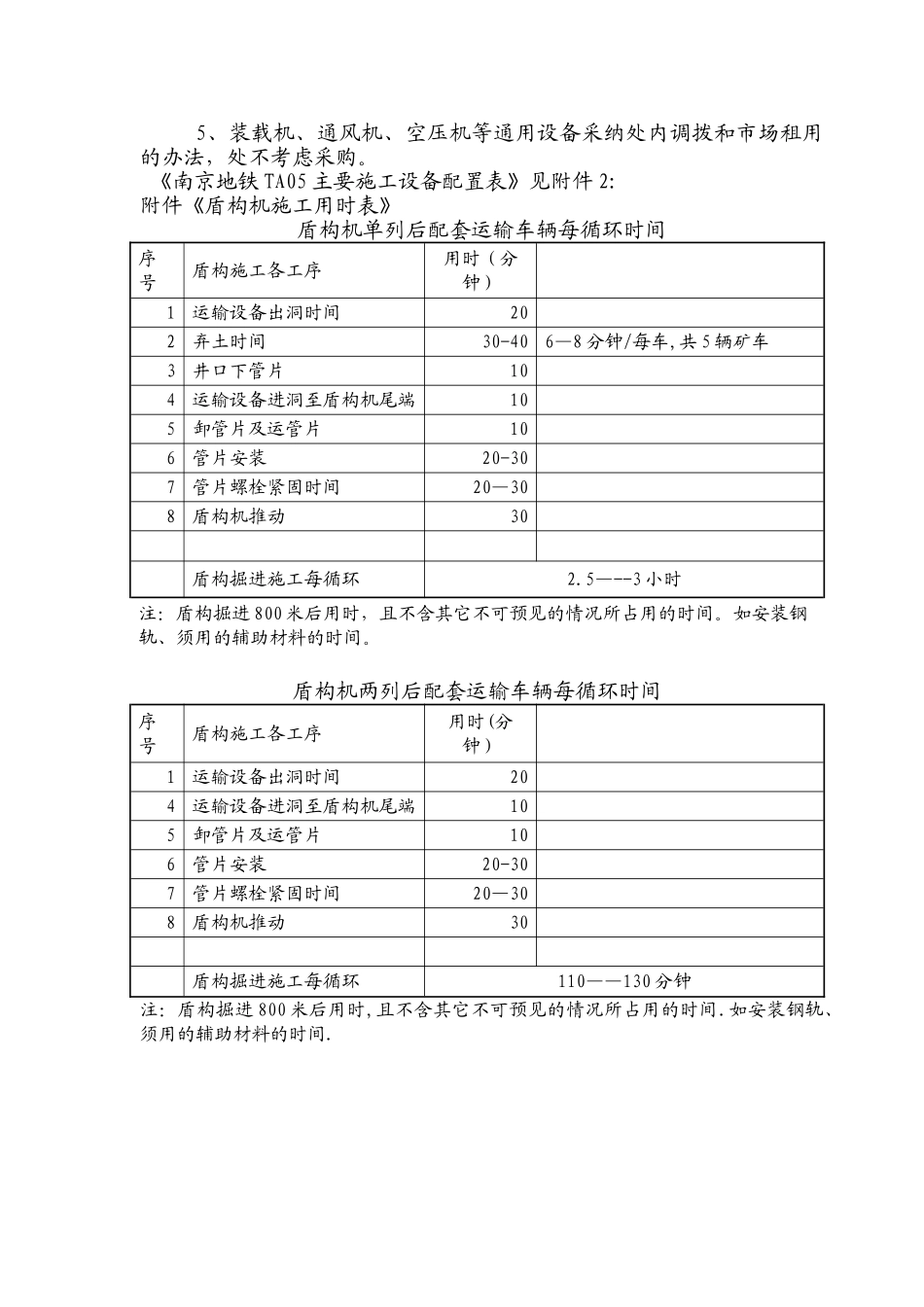

《盾构机施工用时表》见后
机械管理部于 2024 年 9 月 9 日—9 月 12 日,对南京地铁一号线南延线 TA05 进行了设备前期调研
车站的结构为上翻梁的结构,无法实现 2台盾构机 3 列列车的配置
我们认为该区间地质较为复杂,盾构机掘进速度较慢、前期施工人员、设备等都需要磨合期
所以我部认为前期应采纳 2 台盾构 2 列列车配置方案(即单台盾构单列列车)
以后视工程的施工情况酌情考虑增加后配套设备
对于南京地铁后配套设备配置意见如下:1、
