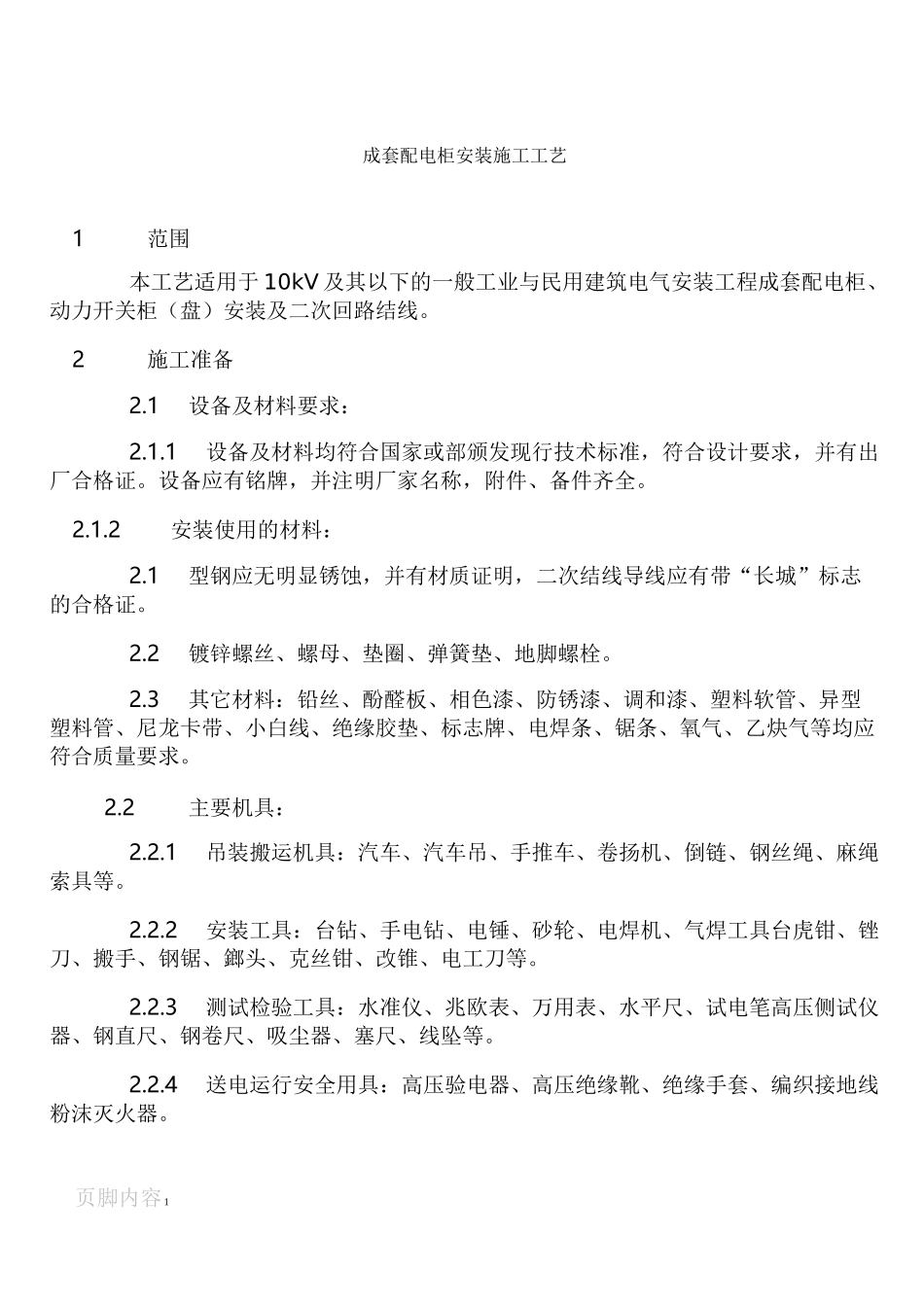

页脚内容 1成套配电柜安装施工工艺1范围本工艺适用于 10kV 及其以下的一般工业与民用建筑电气安装工程成套配电柜、动力开关柜(盘)安装及二次回路结线
2施工准备2
1设备及材料要求:2
1设备及材料均符合国家或部颁发现行技术标准,符合设计要求,并有出厂合格证
设备应有铭牌,并注明厂家名称,附件、备件齐全
2安装使用的材料:2
1型钢应无明显锈蚀,并有材质证明,二次结线导线应有带“长城”标志的合格证
2镀锌螺丝、螺母、垫圈、弹簧垫、地脚螺栓
3其它材料:铅丝、酚醛板、相色漆、防锈漆、调和漆、塑料软管、异型塑料管、尼龙卡带、小白线、绝缘胶垫、标志牌、电焊条、锯条、氧气、乙炔气等均应符合质量要求
2主要机具:2
1吊装搬运机具:汽车、汽车吊、手推车、卷扬机、倒链、钢丝绳、麻绳索具等
2安装工具:台钻、手电钻、电锤、砂轮、电焊机、气焊工具台虎钳、锉刀、搬手、钢锯、鎯头、克丝钳、改锥、电工刀等
3测试检验工具:水准仪、兆欧表、万用表、水平尺、试电笔高压侧试仪器、钢直尺、钢卷尺、吸尘器、塞尺、线坠等
4送电运行安全用具:高压验电器、高压绝缘靴、绝缘手套、编织接地线粉沫灭火器
页脚内容 22

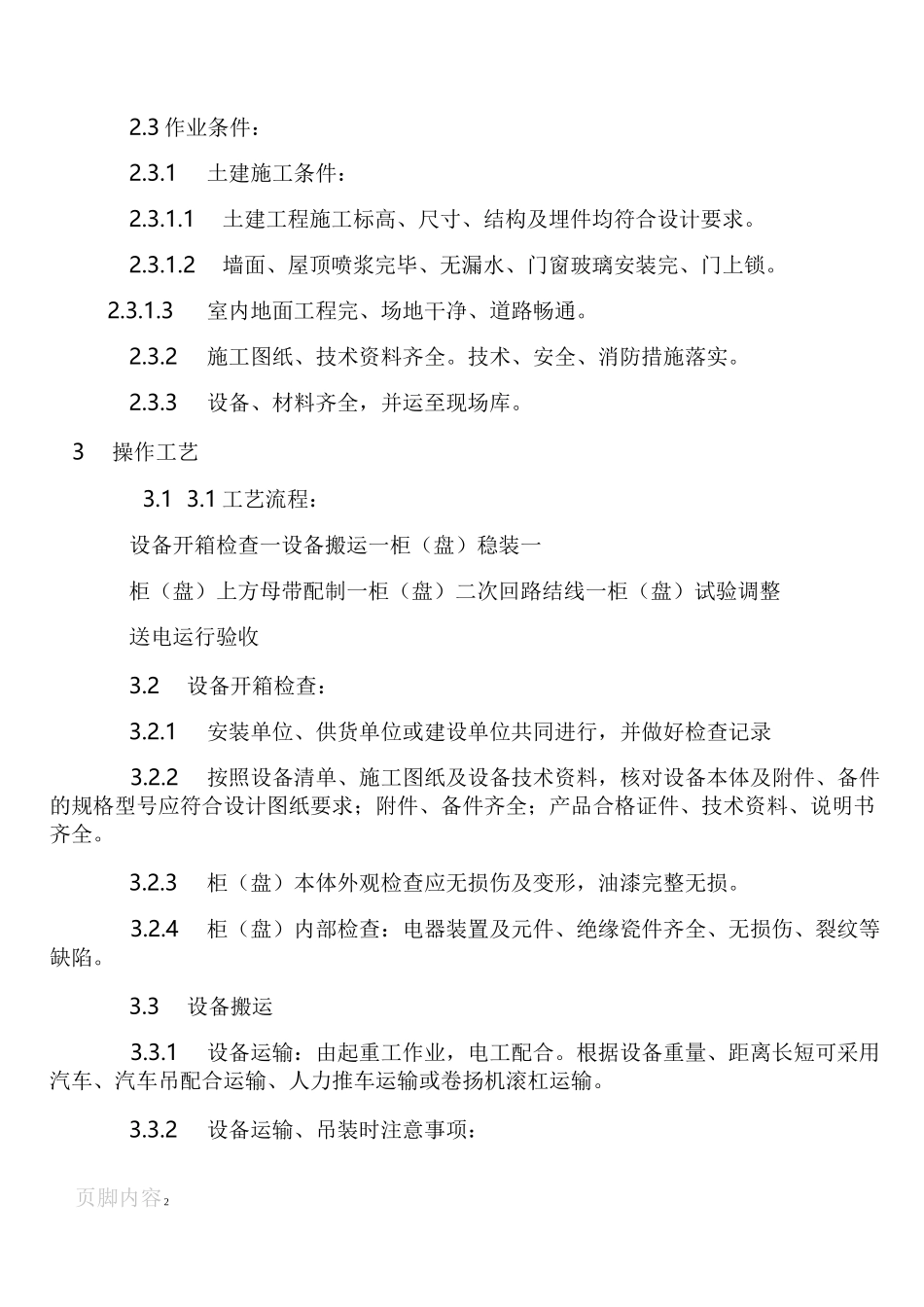

3 作业条件:2
1土建施工条件:2
1土建工程施工标高、尺寸、结构及埋件均符合设计要求
2墙面、屋顶喷浆完毕、无漏水、门窗玻璃安装完、门上锁
3室内地面工程完、场地干净、道路畅通
2施工图纸、技术资料齐全
技术、安全、消防措施落实
3设备、材料齐全,并运至现场库
3操作工艺3
1 工艺流程:设备开箱检查一设备搬运一柜(盘)稳装一柜(盘)上方母带配制一柜(盘)二次回路结线一柜(盘)试验调整送电运行验收3
2设备开箱检查:3

1安装单位、供货单位或建设单位共同进行,并做好检查记录3
